中国电力新闻网讯 通讯员 胡竣 报道 近日, 随着10kV中医院线2号环网柜合闸成功,历时3天的10kV中医院线2号环网柜更换工程正式完成,此次作业是环网柜至环网柜旁路电缆作业法在曲靖地区的首次应用,标志着南方电网云南曲靖供电局电网检修水平迈上了新的台阶。
设备老化,危害电网稳定运行
曲靖市城区环网柜因建设年代较早,多存在设备型号老旧,缺少备用间隔的情况,在线路故障需要应急供电的时候,缺少可供电源接入的接入点。经过多年不间断的运行,设备老化严重,性能降低,可靠性降低,发生设备故障的风险显著提高,严重影响电网的安全可靠运行。曲靖供电局为消除潜在的安全隐患,提升配电自动化水平,保障居民生产生活用电,决定启动“曲靖供电局麒麟区2022年配电自动化有效全覆盖项目”,计划对首批共36台老旧环网柜进行更换。
实地勘察,制定施工技术方案
常规的更换环网柜作业,需要对后段负荷环网柜停电,以停电的方式更换环网柜。为了在作业期间,作业点周边的居民能够正常用电,曲靖供电局与施工单位组织技术骨干,对10kV中医院线2号环网柜进行现场勘察。经过反复细致的勘察和技术研讨,结合现场环境及电气设备情况,确认已具备电缆旁路作业条件,提出了以环网柜至环网柜旁路电缆的作业方式,实现不停电检修更换环网柜的施工技术方案。
研发新型设备,解决施工难题
为简化施工流程,提高作业安全性,供电部门与施工单位根据现场电气设备情况,提出一种肘型电缆分接头,实现由单组旁路电缆转为多组旁路电缆,向不同的环网柜供电的新型工具,解决老式开关柜没有备用间隔,不利于开展旁路作业的难点。

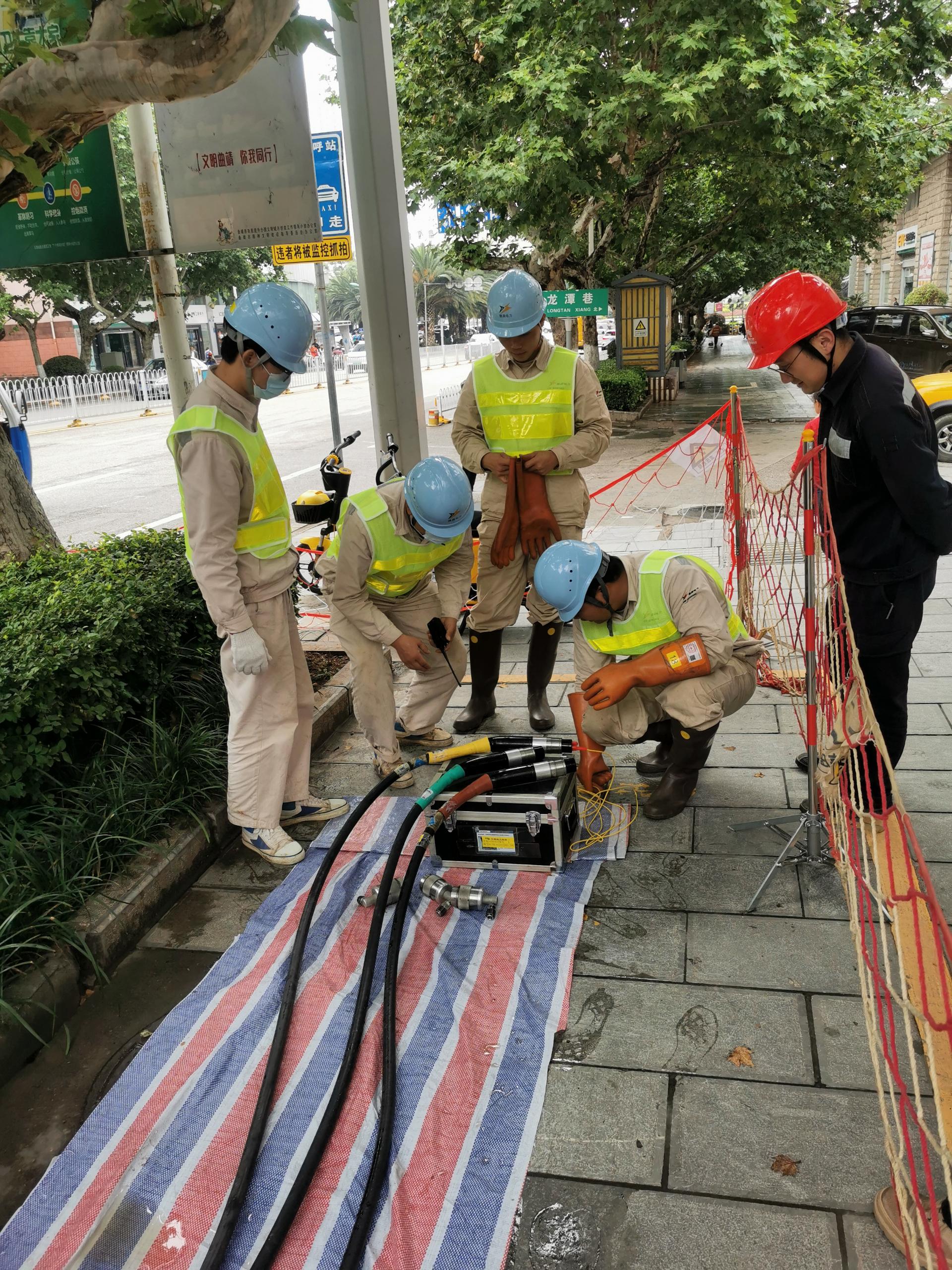

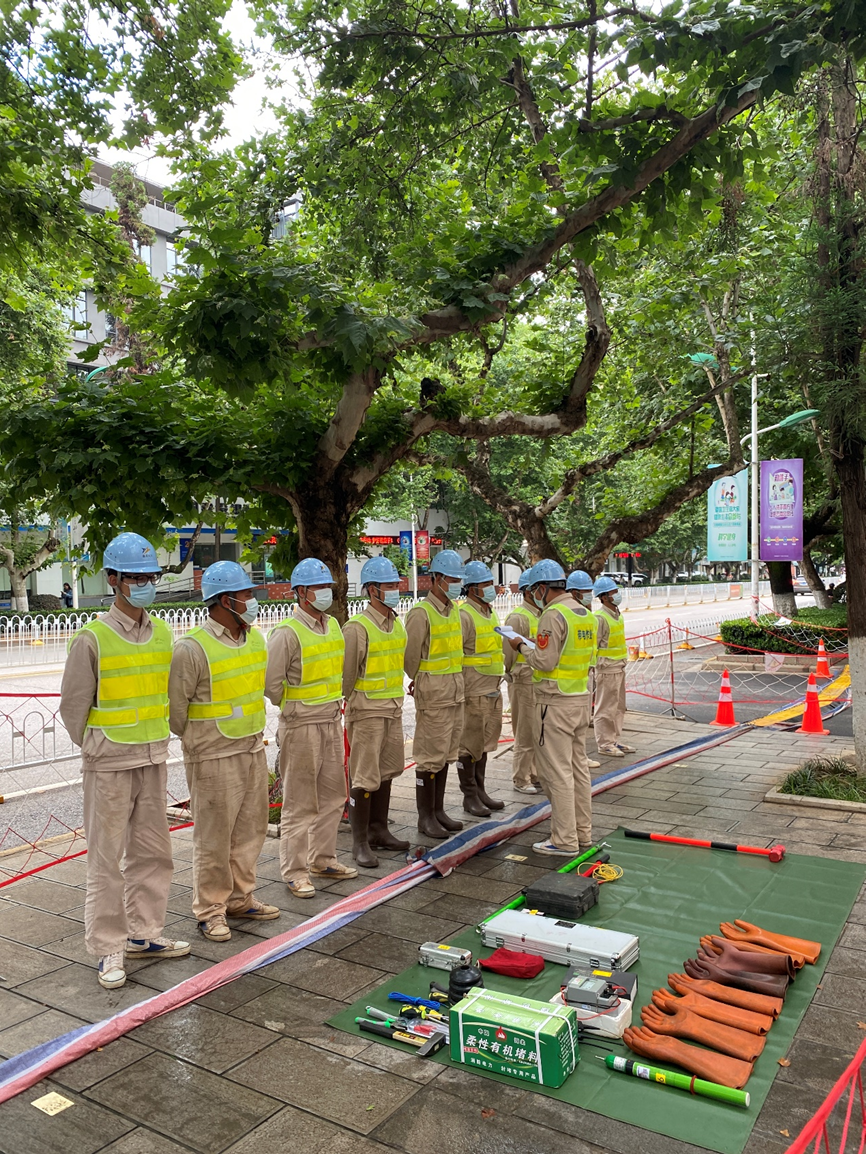

施工当天,运行人员与施工班组一起冒着蒙蒙细雨,经过4个多小时的奋战,敷设了超过1500米的旁路电缆,成功将10kV中医院线4号分线箱负荷转供至10kV中医院线2号电缆分接箱、3号分接箱,在更换环网柜的同时保障了周边居民正常生活用电。在作业中,新研发完成的肘型电缆分接头,发挥了关键作用。
旁路不停电作业是目前国内外最为先进的配电网不停电作业项目之一,相比常规带电作业,它的技术性更强、使用的带电工器具科技含量更高,对工作细致和熟练度程度要求更严格,对提升电网的供电可靠性具有不可替代的作用。此次旁路作业的圆满完成,意味着曲靖供电局的配网检修水平达到了一流水平,此次作业也将成为曲靖地区乃至全省不停电旁路作业的一个经典案例,为后续开展此类工作提供宝贵经验。
