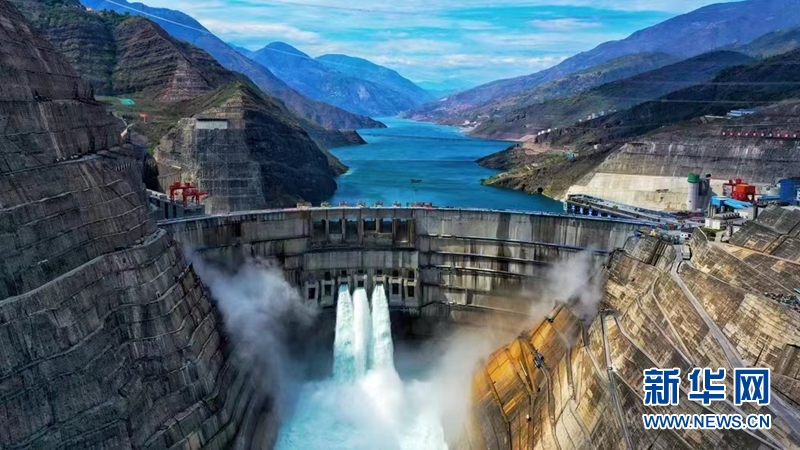

鸟瞰白鹤滩水电站。(中国能建葛洲坝机电公司供图)
日前,中国能建白鹤滩水电站建设者团队获得2022年度“央企楷模”称号。
据了解,白鹤滩右岸电站8台百万千瓦机组全部由中国能建葛洲坝集团承担安装与调试。2022年12月20日,中国能建葛洲坝集团承建的白鹤滩水电站最后一台机组安全准点投产发电。
“从项目合同签订的那一天起,我们感到使命光荣,责任重大。大家都为能参与‘大国重器’的建设而感到骄傲和自豪。”葛洲坝机电公司白鹤滩水电站项目部党支部书记、项目经理李志宏介绍,该项目团队90%的建设者都有三峡工程巨型机组安装、调试的历练和经验积累。
2019年12月31日,白鹤滩右岸电站首台14号机组定子基座组装开始,正式拉开白鹤滩水电站右岸八台百万千瓦机组的安装序幕。右岸机组的线棒每根长约4米多,重达160斤,共1300多根,安装误差需要控制在3个毫米。
电缆铺设过多时,会搅在一起,既影响效率又消耗材料和人工。“仅仅依靠人工测算,肯定不行,我们要大胆开展技术创新。”李志宏带领团队积极开展技术创新攻坚,取得了三维激光精密测量技术、机电设备安装BIM技术、百万千瓦机组转子热套智能温控技术等六项技术创新成果,为精细化施工提供保障。
机组定子、转子圆度是衡量机组安装质量的重要指标。为将测圆架垂直度调整到最优,项目部总工程师张奎和定子队负责人黄腾在定子机坑里呆了整整20多个小时,经过反复测量和调整,测圆架的垂直度最终控制在0.0057毫米以内,精度大大优于国际标准,为后续定子定位筋及铁芯叠装奠定了良好基础。
据介绍,在白鹤滩右岸百万千瓦水电机组的安装、调试过程中,白鹤滩机电建设团队安装完成的八台机组运行摆度均小于0.1毫米,成功取得了百万千瓦级水电机组第一个启动成功,第一个并网成功,第一个向国家电网输出电力,第一个通过72小时试运行考验的“四个第一”。在机组安装过程中,中国能建葛洲坝机电安装团队还独创超高压、大容量、长距离、高落差竖井GIL安装技术,大型水轮发电机组轴线调整技术等先进技术工艺。
