多能电建:全力推进线路迁改 助力城市重点项目建设

来源:中国电力新闻网 时间:2021-09-14 16:32

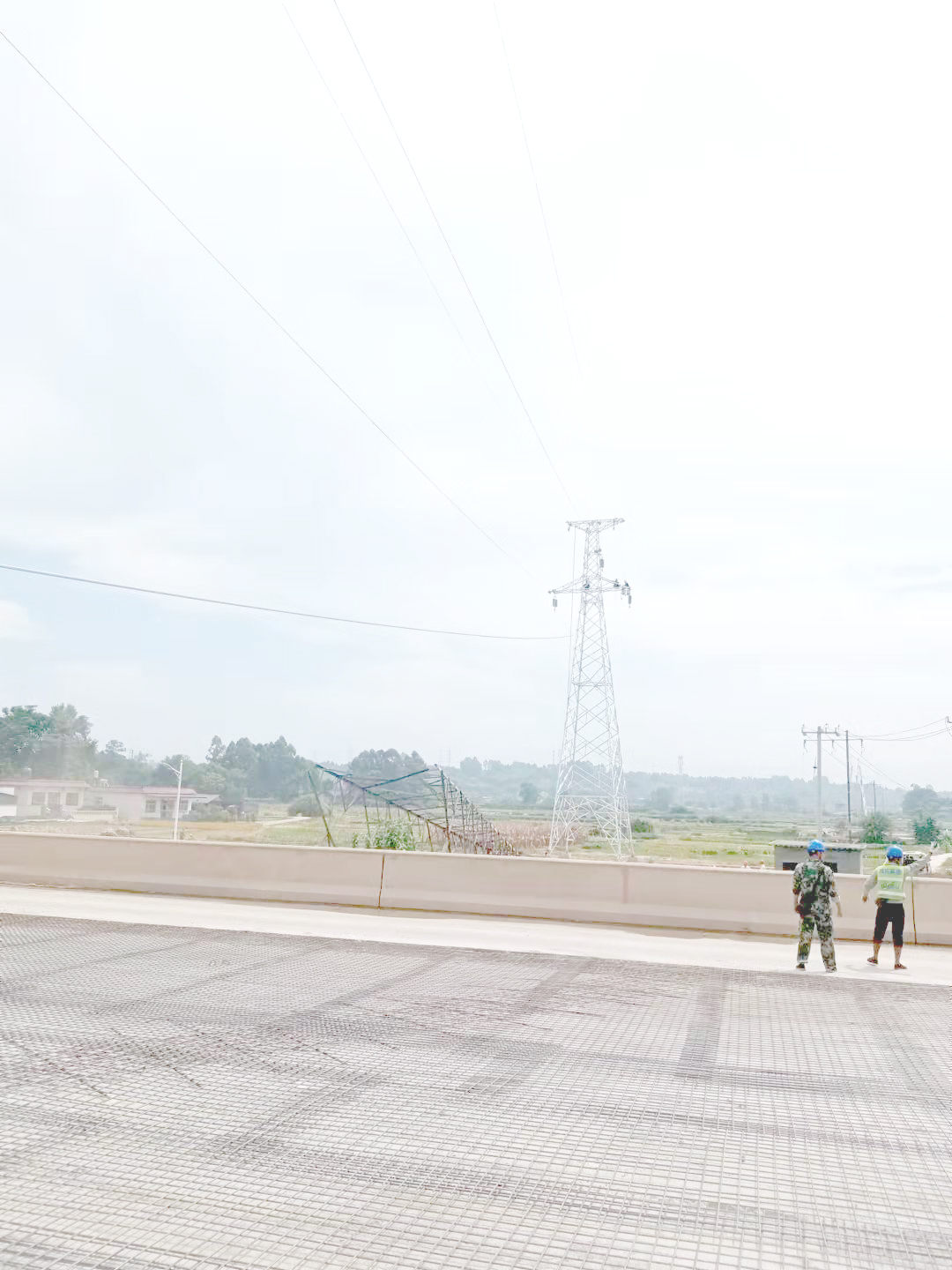

  国电力新闻网讯 通讯员 胡吉 报道 9月12日,在四川眉山市东坡区思蒙镇成乐高速处,来自眉山多能电力建设有限责任公司的电力工人们顺利完成了35千伏思黑线线路迁改工程,并成功通过验收,为成乐高速扩容工程腾让了空间。

  据悉,成乐高速扩容是四川省第一条大型“四改八”高速公路扩容项目,由于高速公路从四车道改为八车道,道路宽度将大大增加,原35千伏思黑线跨高速部分的铁塔将不能满足规定安全距离,为了配合高速扩容工程,眉山多能电力建设有限公司对既有线路进行了迁改。

  入秋以来,眉山地区的温度有所下降,但中午时分依旧是酷热难耐,另外,由于跨越高速公路进行架线时,高速公路将会封道,为了不长时间影响道路交通,整个工期被缩短。在工期紧、任务重的情况下,多能电建公司多次组织人员开展现场查勘和风险点分析,编制并优化施工方案,保证了安全管控、质量管控、进度管控“三到位”,确保了本次迁改工程如期竣工,整个工程从技术交底到项目验收仅仅用了一周时间。据了解,本次迁改,共计新建铁塔3基,新建线路0.5千米。

  在迁改项目基本完工的同时,多能电建公司还对35千伏思黑线进行了全线检修,更换了线路的老旧防振锤,避雷器,检查了杆塔基础和拉线,对锈蚀部分进行了及时处理,保障了线路安全,减少了线路的停电时间,保证了用户的用电质量。

  一直以来,多能电建公司秉承“人民电业为人民”的宗旨,主动服务地方经济发展,为全市重点项目高质量推进提供了坚强的电力保障。
