南网超高压公司:国庆假期重点工程建设不停工

来源:中国能源新闻网 时间:2026-10-10 20:08

  中国能源新闻网讯(李品 刘子寰 曾嘉伟 甘卿忠 )十一国庆小长假,国家重点工程藏粤直流工程、湘黔联网工程、琼粤联网工程建设现场,一派热火朝天景象。南方电网超高压输电公司充分利用合适天气,科学组织施工,1300余名建设者奋战在工地一线,争分夺秒为工程建设提速。

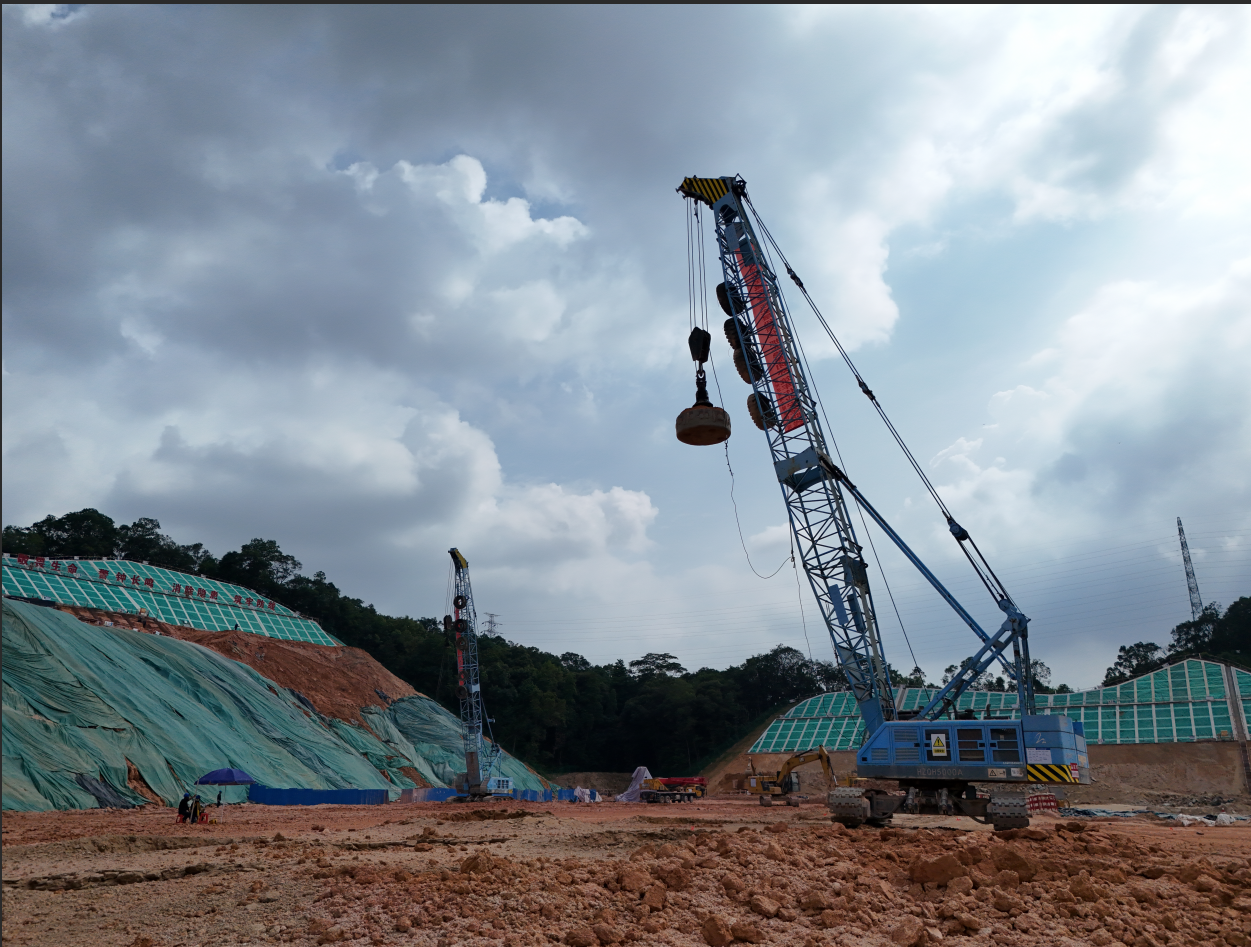

国庆期间,藏粤直流工程广州小迳换流站施工现场。何骏浩张涛麟摄

国庆期间,藏粤直流工程深圳中部换流站施工现场。何骏浩张涛麟摄

  藏粤直流工程是目前世界上输电能力最强、技术水平最先进、投资规模最大的柔性直流输电工程。在工程受端广州小迳换流站、深圳中部换流站,尽管已是深秋时节,但沿海的广东暑气还未完全褪去,户外温度将近35摄氏度。500余名建设者坚守施工现场,加快开展“三通一平”建设工作。而在海拔近4000米的碧落雪山线路建设现场,施工人员克服高海拔施工环境,紧张有序开展线路基础浇筑、索道架设、RIS通信设施组装等工作。滇5标施工现场负责人颜世成说:“现在我们团队趁着难得的天气,抢抓施工的黄金期,全力朝着目标节点冲刺。”

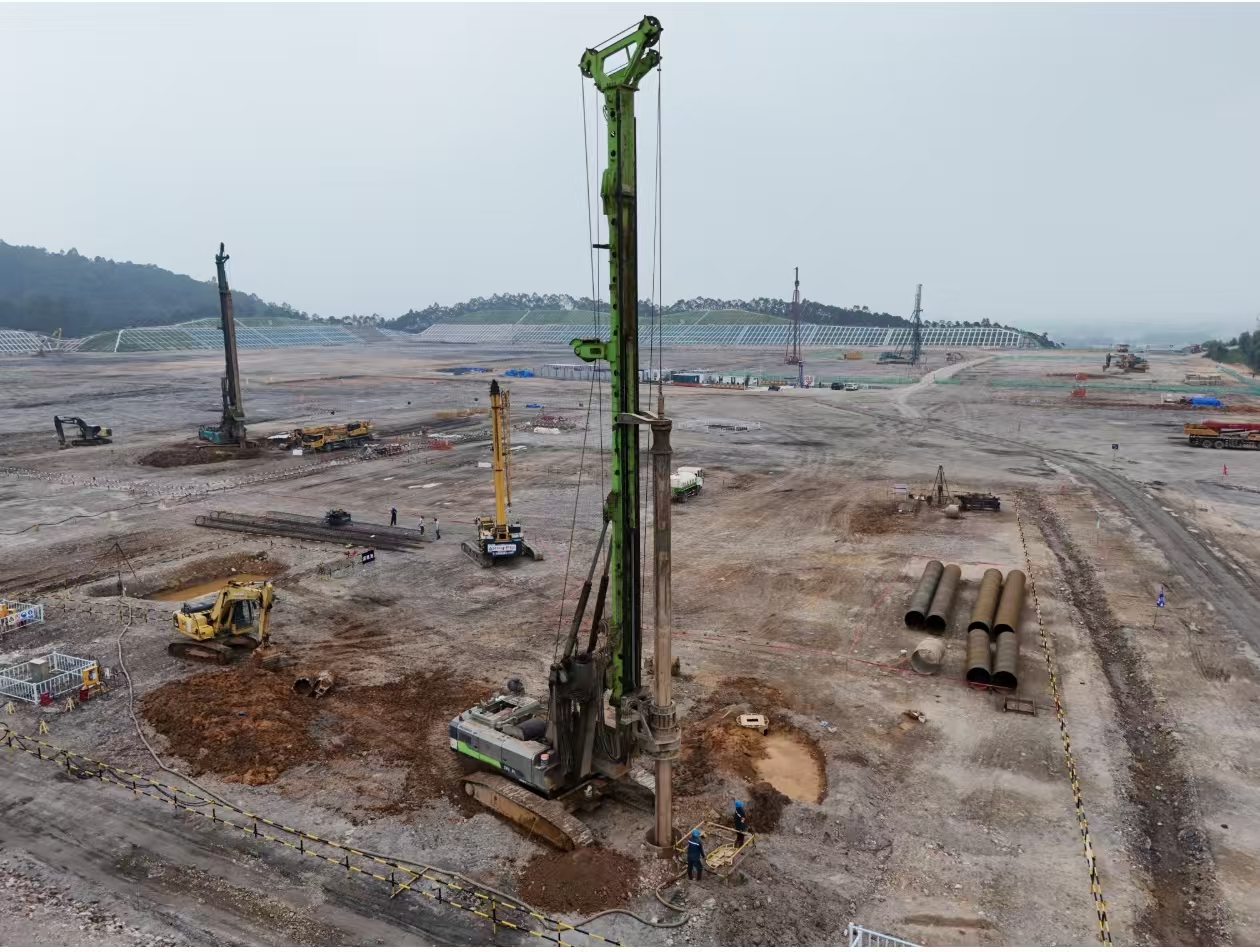

国庆期间,海南-广东电力灵活互济工程(陆上部分)海南侧500千伏福山变电站至林诗岛海缆终端站线路首基灌注桩基础施工。吕泰龙摄

  在琼粤联网工程“四站两线”施工现场,机械轰鸣,车辆穿梭,70名建设者坚守一线,38套挖掘机、推土机、打桩机等设备开足马力,抢抓年底施工黄金期。目前,琼粤联网工程徐闻开关站、东莞村终端站、福山变电站、林诗岛终端站及线路塔基施工全面推进,各项作业有序展开。南网超高压公司海口分局现场业主项目部副经理王泰净说:“节日期间重点完成土方回填、围墙基础和塔基基础等任务,通过领导带班、每日站班会和安全交底、天气预警响应等措施,确保安全质量可控。”

  湘黔联网工程目前进入土建施工攻坚高峰期。在国庆期间,项目建设团队重点推进阀厅单元二钢结构吊装、综合楼主体结构等施工。施工现场,近700名建设者在岗奋战,50台(套)施工设备高效运转。全体建设者抢抓施工窗口期,严格落实关键工序全程旁站、节日安全提级管控、多工作面穿插平行作业等管控举措,配套做好节日食宿保障与一线慰问,紧盯节点目标全力推进工程建设,力争12月底完成土建交安、启动电气施工。

  工程节点目标稳步推进的背后,是每一位建设者的坚守。“虽然节日不能和家人团聚,但看着阀厅钢结构稳步起吊、建筑主体一天一个样,就觉得所有付出都是值得的。我们一定守牢安全质量底线,全力冲好年底这波节点。”国庆期间一直坚守现场的南网超高压公司贵阳局基建部李少波如是说。
