西藏最大风电项目25台机组基础浇筑完成

来源:中国能源新闻网 时间:2023-09-15 17:10

  中国能源新闻网讯(林永秋 李砚海)近日,西藏最大风电项目——国家能源集团那曲色尼区欧玛亭嘎100兆瓦风电项目25台风机基础全部浇筑完成,标志着该项目全面转序电气安装和设备调试阶段,为年内按期投产发电打下了坚实基础。

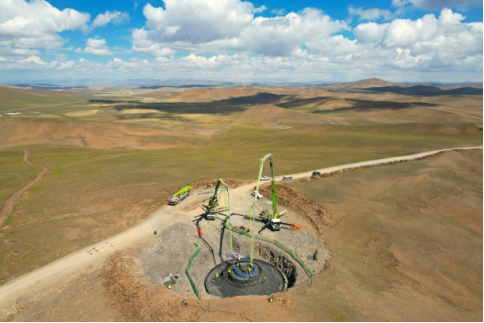

图为那曲色尼区欧玛亭嘎100兆瓦风电项目风机基础浇筑现场

   该风电项目是目前西藏自治区内已核准的装机规模最大的风电项目,也是全球4500米以上超高海拔地区装机规模最大的风电项目,同时还是西藏自治区“十四五”可再生能源发展规划实施项目、西藏自治区2023年重点建设项目和那曲市2023年电力保供项目,对那曲市改善能源结构、保障冬季取暖和电力安全供应、促进乡村振兴和经济社会发展具有重要意义。

  自4月7日项目开工建设以来,国家能源集团西藏公司克服高寒缺氧、暴雪大风等恶劣气候条件,迎难而上、科学统筹,主动对接设计、监理、施工等单位,积极开展季节性冻土、沼泽湿地等地基混凝土浇筑试验,编制风机基础混凝土浇筑管控手册和大体积混凝土浇筑方案,强化各作业面安全风险管控,安全有序完成运输1750车次、钢筋制安1192吨、混凝土浇筑12075立方米,顺利完成各项目标节点任务。
