来源:中国能源新闻网 时间:2026-06-26 20:27
中国能源新闻网讯(杨净涵)当前正值迎峰度夏关键期,电网负荷持续攀升,供电保障进入临战状态。国网湖北武汉供电公司洪山供电中心(简称“国网洪山供电”)抢抓施工窗口期,于6月23日至24日顺利完成220千伏珞狮南变电站5条10千伏配套出线送电,进一步释放南湖片区供电潜能,为周边12个大型小区近2万名居民筑牢夏日用电保障。

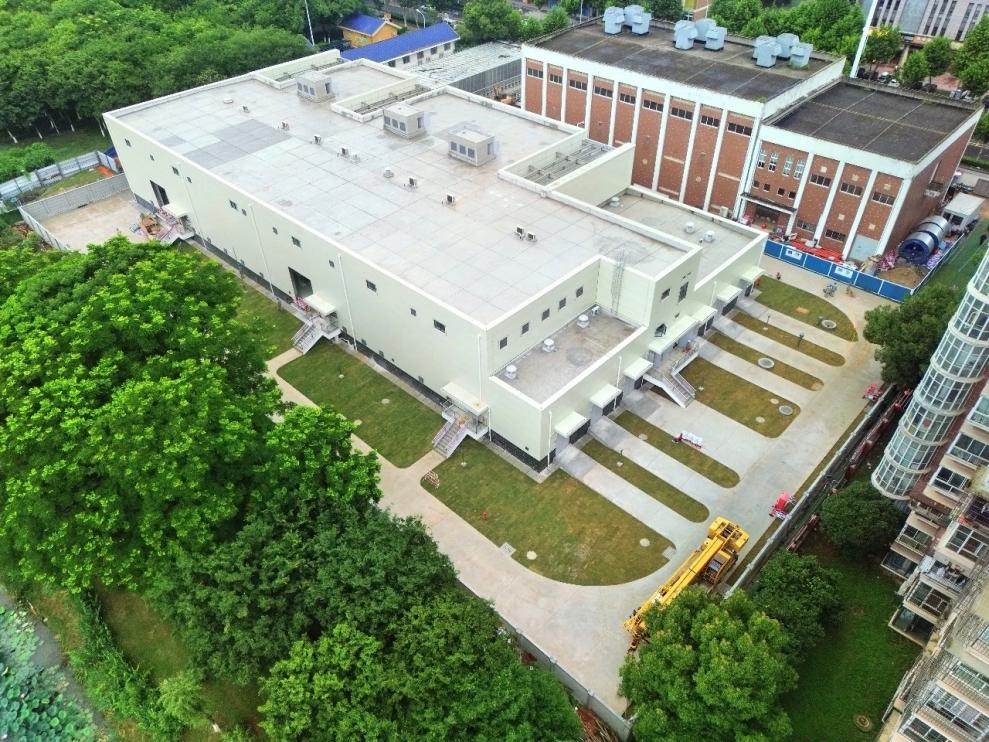

作为洪山南湖片区核心供电枢纽,珞狮南变电站此次新出线投运后,可分别转移北港变2.15兆瓦、狮子山变5.73兆瓦负荷,有效平衡区域负载分布,系统优化配网结构。珞珈雅苑、明泽丽湾等大型小区高峰时段的供电保障能力得到显著增强,片区整体供电可靠性实现大幅跃升。
本次工程线路长、设备种类多、供货周期紧,施工压力不容小觑。洪山供电中心建立物资全链条跟踪督办机制,派专员驻厂盯产、全程跟进物流运输,精准把控设备到货时限,全力消除物资滞后带来的工期风险,确保建设进度环环相扣、有序推进。
面对道路施工手续遗留等外部难题,中心主动作为,深化政企协同联动,全面摸排片区电网薄弱环节,向属地政府专题汇报用电发展需求,积极争取配套政策支持,高效扫除各类施工障碍,为项目落地营造良好外部环境。

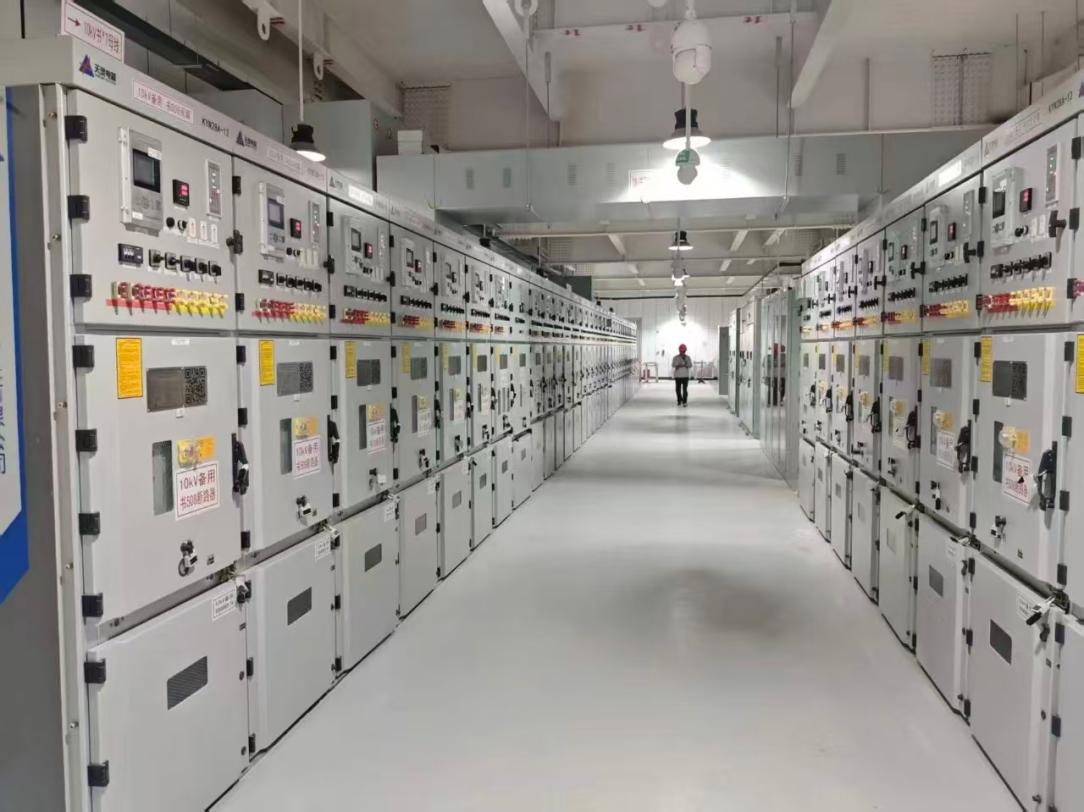

迎峰度夏期间,项目团队实行“白加黑”“5+2”连续作战模式,错峰推进电缆敷设、设备安装等作业。累计新建改造10千伏线路9.42公里、电缆通道1.99公里,完成开关柜23面、环网箱2台、配电DTU终端12台安装,高质量完成全部建设任务。
据悉,珞狮南变电站剩余6条10千伏配套线路已启动前期筹备。全部投运后,片区电网承载能力将再上新台阶。下一步,洪山供电中心将持续固化物资统筹、政企联动、高温攻坚等成熟举措,全力破解设备供货、现场协调等各类难点,全速推进后续线路高质量投产,以坚强可靠电网护航居民、商户安稳度夏、舒心过冬,用心践行“人民电业为人民”的服务宗旨。
责任编辑:刘础琪
