——湖北能源江陵电厂220千伏送出工程全线投运
刘飞 陈林 陈冲
近日,随着湖北荆州公安220千伏变电站公07间隔成功合闸、全线带电,湖北能源江陵电厂220千伏送出工程全部顺利投产。历时近一年建设,这条跨越长江天堑、连接江陵与公安两县的电力大动脉全面贯通,在迎峰度夏关键期到来之际,为荆州电网结构升级和电力可靠供应注入强劲动能。

跨越长江天堑 打赢电网建设硬仗

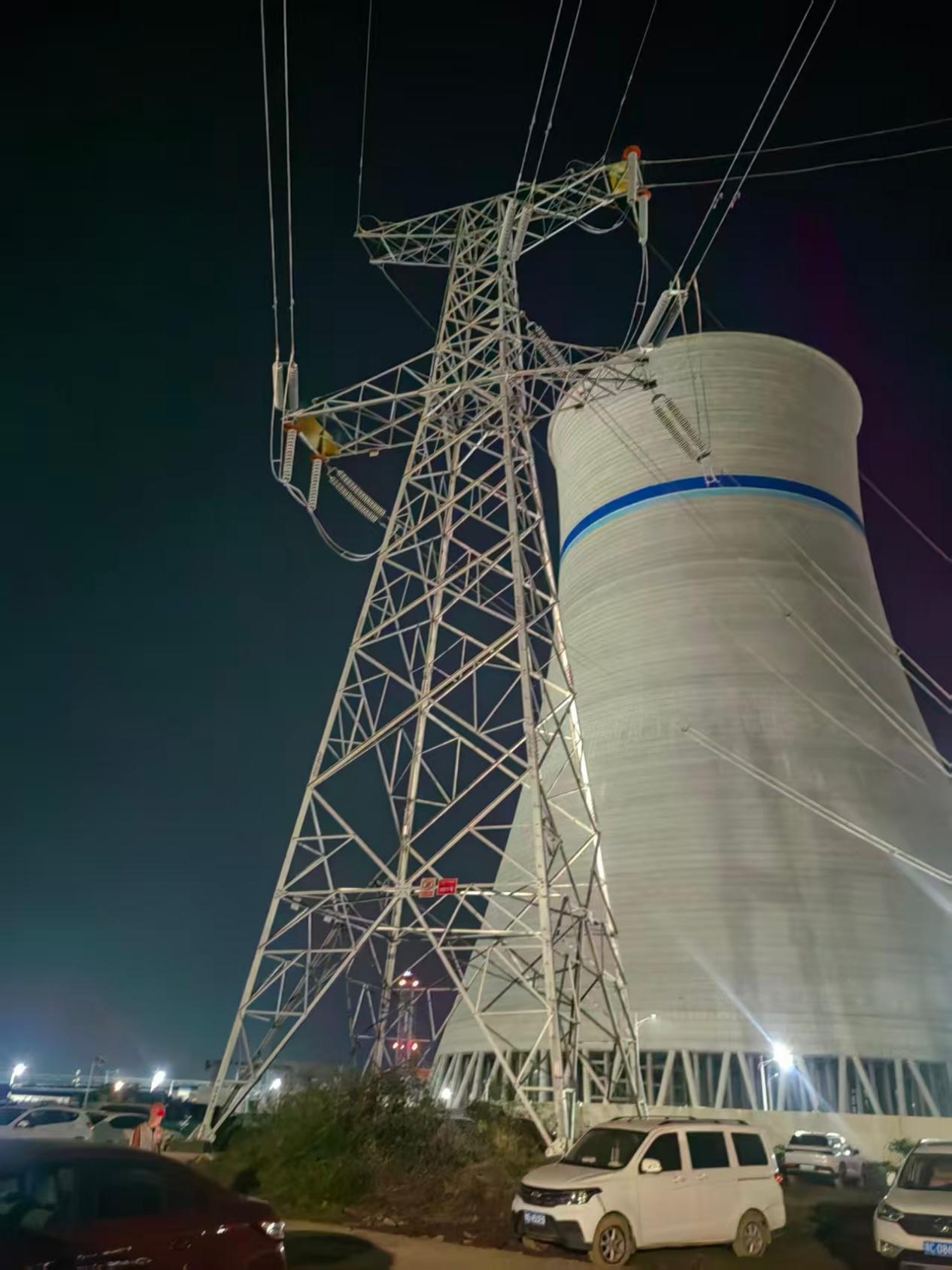

湖北能源江陵电厂220千伏送出工程是“十五五”开局之年荆州电网建设的标志性工程。工程以镇安寺变、公安变、油江变三座220千伏变电站为支点,新建油公Ⅱ回220千伏线路,形成油江至公安双回通道,打通了江陵电厂向公安、油江两大负荷中心输送电力的主动脉。

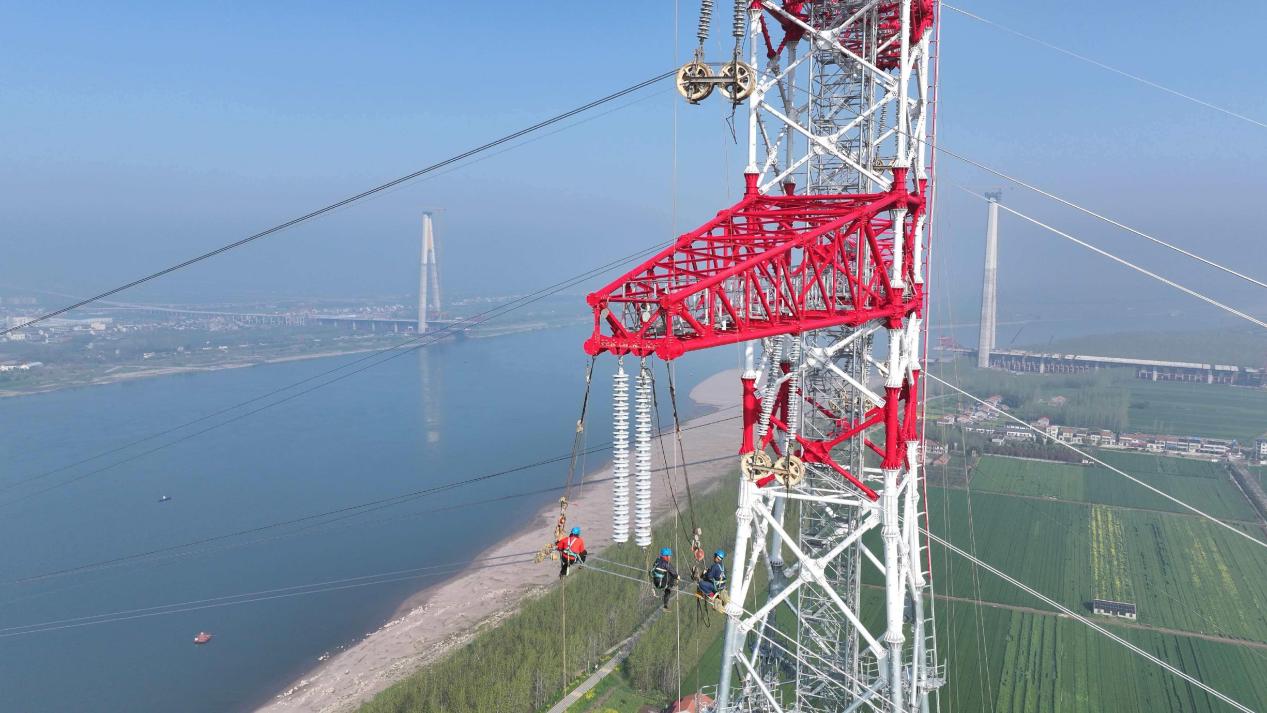

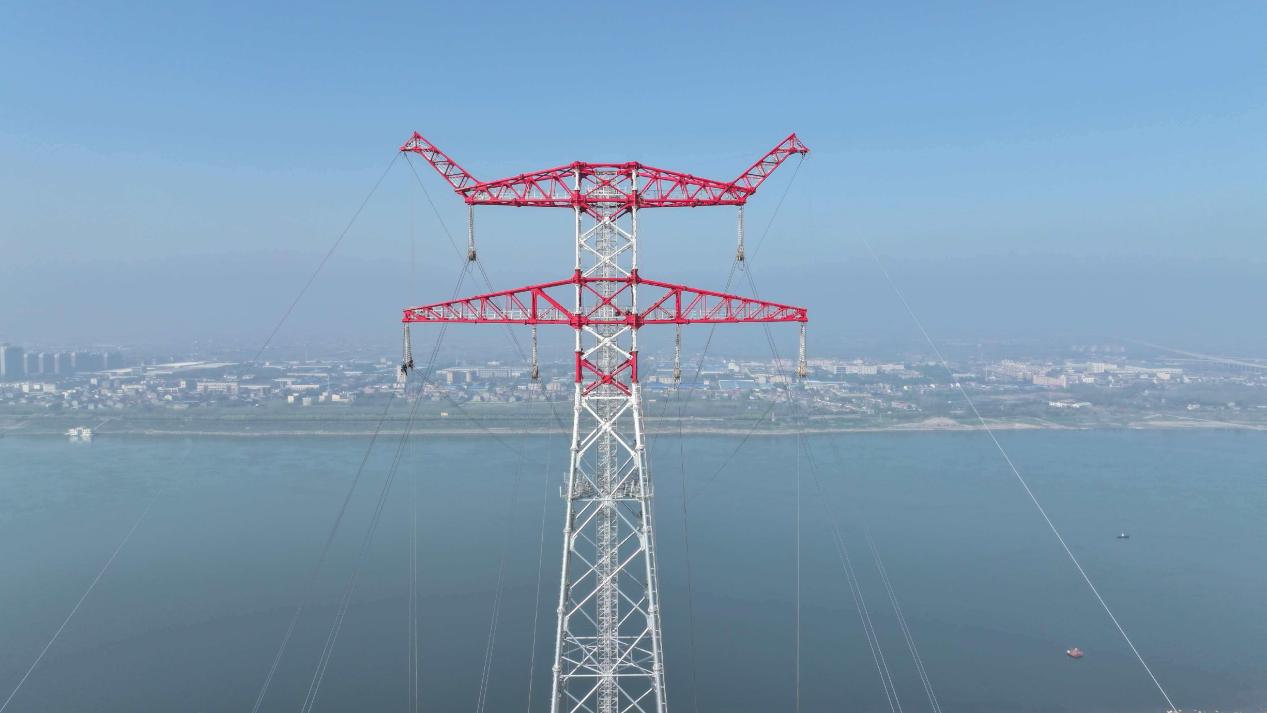

工程核心作业需跨越长江天堑,在长江两岸组立两座全高191.8米的双回路钢管塔,跨越档距达1583米。架线期间对长江主航道实施为期8天的立体封航。深基坑、超高塔组立、超长档距放线、水上作业及通航安全保障等多重挑战集于一身,其技术难度、安全风险及组织协调复杂度,均创下荆州供区同类工程之最。
为确保工程安全高效推进,国网荆州供电公司主动对接海事、航道、河道管理等多家政府单位,反复协调封航时间和管控要求,依法合规办理各项施工手续。严格组织设计图纸与专项施工方案审查,深入现场开展全员安全技术交底,严把作业人员与大型施工器具准入关。每日召开工程夜会,当日问题当日清、次日风险提前判,确保各项工序平稳有序衔接。
科技赋能攻坚 智慧施工显战力

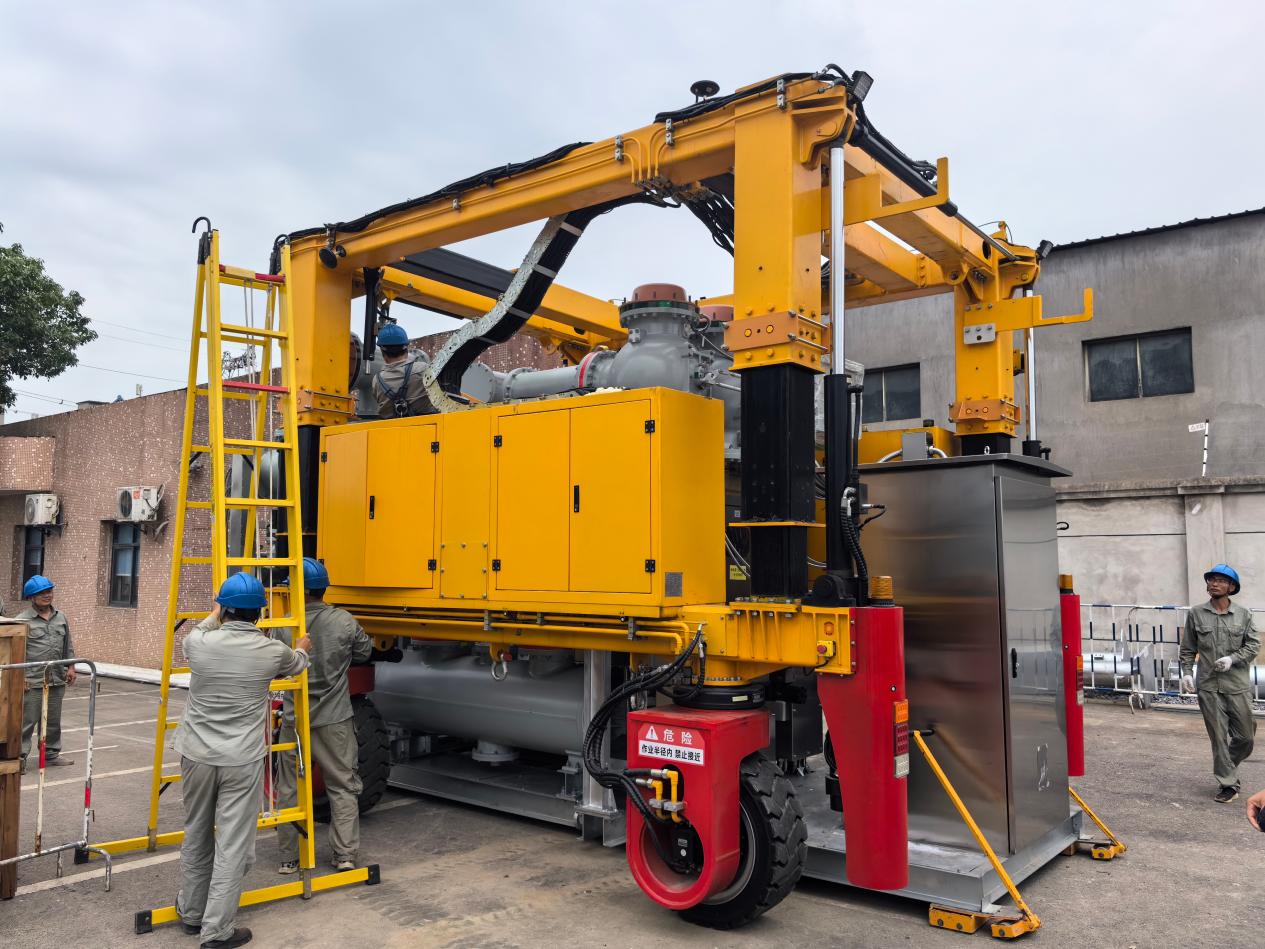

在公安220千伏变电站油公Ⅱ回间隔安装现场,华中首台户外HGIS平移安装车首次投入使用。这台集成平移与独立吊装功能的设备,仅用不到2小时便完成12吨HGIS设备的精准落位。全程遥控操作,使人员远离带电区域与高空危险,人工成本降低60%以上,综合施工成本降低30%以上。作业期间无需母线停电,从根源上压降了停电时长。

建设过程中,国网荆州供电公司深度应用智慧工地管理信息系统,通过集约管控平台实现高风险作业全域实时监控,精准防范高空作业、水上施工、有限空间作业等各类风险。创新应用智慧工地电子作业票功能,实现施工任务、作业人员、施工进度智能匹配、线上一键审批,整体办票效率提升约40%。累计排查整改各类安全隐患22处,实现施工全过程安全“零事故”。
迎战暴雨考验 铁军鏖战保节点

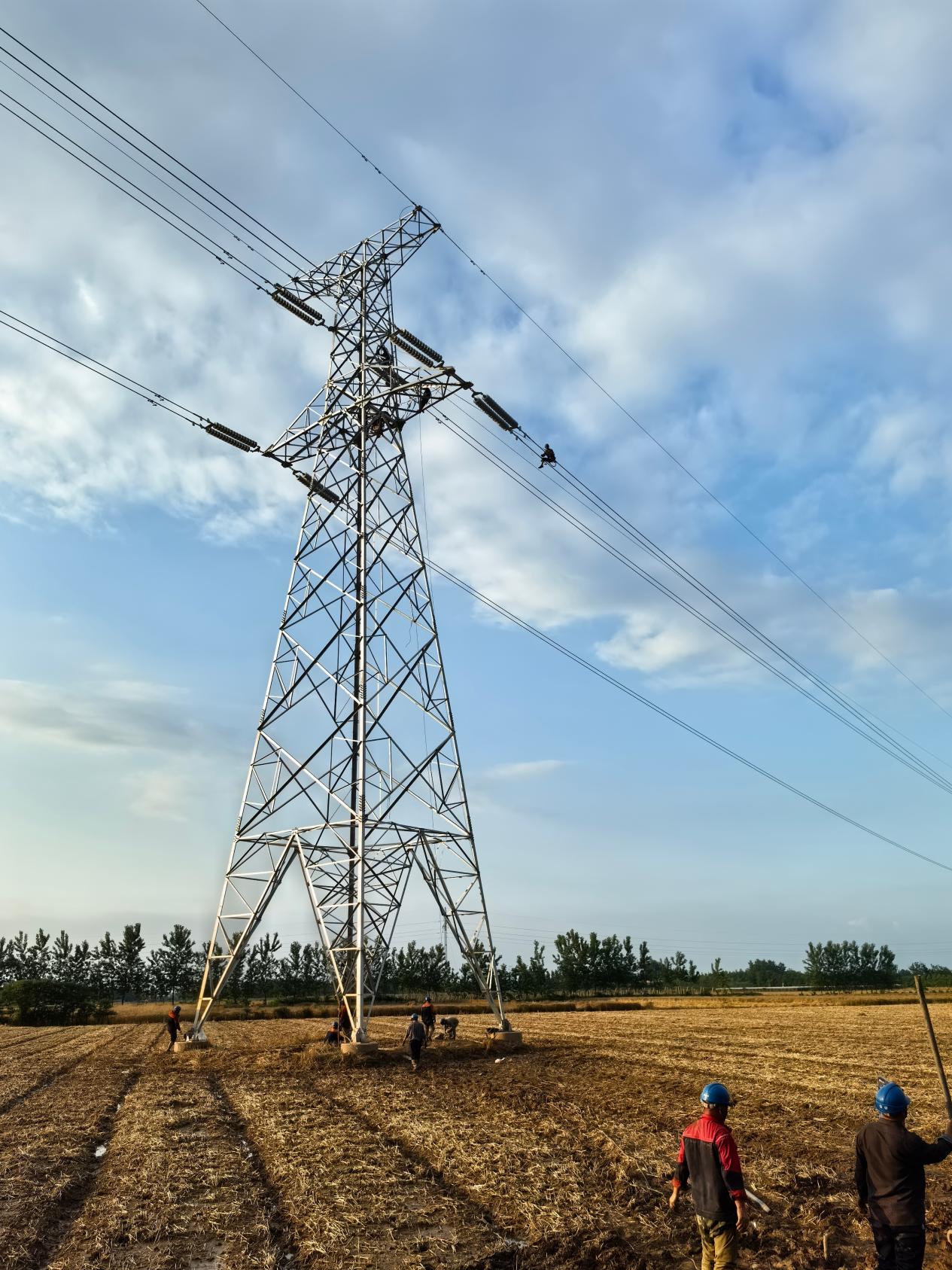

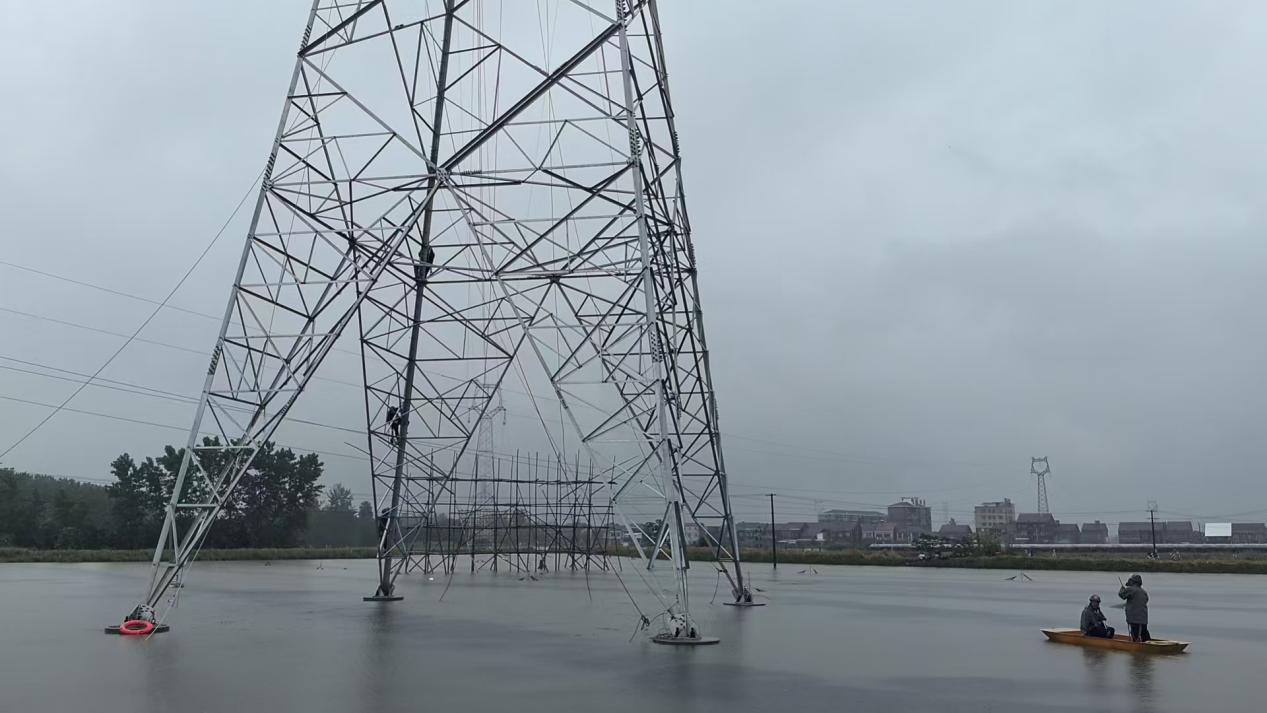

5月中旬,荆州地区遭遇持续强降雨,正值油公Ⅱ回线路架线施工的关键期。原计划7天的停电窗口,因暴雨导致导线展放牵张场地被淹,有效施工时间仅剩4天,架线面临中断风险。
国网荆州供电公司立即启动应急响应,紧急调配挖掘机、发电机及水泵进场,在被淹场地四周抢筑围堰,分区抽水集中排水。施工人员跳入齐膝深的积水中搬运沙袋、检查设备、整理工器具,通宵连续抽水作业,与时间赛跑。排水同步推进的同时,及时调整施工计划,重新梳理放线工序,将流程合理压缩与并轨,确保积水排空后立即恢复架线。

恶劣条件下安全底线始终不松。施工现场规范设置安全围栏、风险管控公示牌,配置救生设备,全体施工人员全程穿戴防水服和安全防护装备,未发生任何安全事故。
经科学统筹与昼夜奋战,5月22日220千伏孱笔线、5月23日110千伏公南闸线分阶段提前恢复送电,有效解除五级电网风险。6月4日,油公Ⅱ回220千伏线路全线贯通。
协同攻坚破难题 集约集成通坦途
面对运行变电站改扩建中停电窗口紧张、高风险作业密集等挑战,国网荆州供电公司构建高效协同指挥体系,科学制定施工组织计划,优化停电窗口安排,克服高考保电和“6·15”封网期双重压力,高效推进随工验收,确保工程按期投产。
与此同时,主动对接沿线镇村,协调破解廊道清理、设备运输、青苗补偿等外部难题。全体参建人员倒排工期、挂图作战,将节点细化到天、责任压实到人,在实战中磨砺了机制、锤炼了队伍、沉淀了经验。

湖北能源江陵电厂220千伏送出工程的顺利投运,有效优化了荆州区域能源结构,显著提升了电网输电承载力与供电可靠性。这条纵贯江南江北的电力大动脉,进一步夯实了区域电网网架根基,为地方重大产业项目落地和经济高质量发展提供了坚强电力支撑。

从跨越长江天堑到迎战暴雨险情,从HGIS平移安装车精准落位到智慧工地全程赋能,国网荆州供电公司全体建设者以实干作答,在电网建设主战场上扛牢责任、砥砺奋进,为荆州电网高质量发展和湖北电网“三型三强”建设提质增效贡献了坚实力量。
