X
  • 陇上孟河

  • 中电智媒IOS版

  • 中电智媒安卓版

X

多能东坡分公司线路迁改为重点项目建设工程“让道”

来源: 时间:2021-10-21 10:42

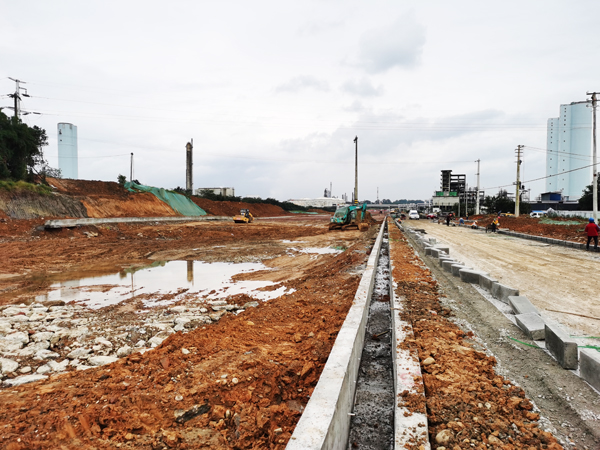

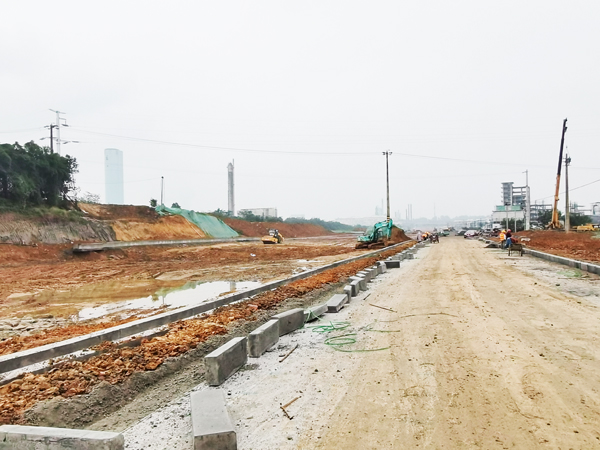

  中国电力新闻网讯 通讯员 唐麒 报道 10月20日上午8点45分,在四川眉山高新区成乐高速公路第二标段扩容修建处,眉山多能电力建设有限责任公司东坡分公司工程一班的员工正在紧张地进行线路改迁施工,为眉山高新区建设项目让道。

  据悉,眉山高新区成乐高速扩容位于金象化工园区内,北起点为农林路第二标段,南止于金桥大道,目前正在建设中。由于10千伏象磷线金象园区支线3号杆至24号杆以及10千伏象磷线8号路支线上的1号杆至3号杆电杆位于正在施工的公路中,若不及时迁移将影响道路工程施工进度。眉山高新技术产业园区管理委员会与多能东坡分公司协商,希望电力部门能将电杆移位至高速公路红线外,同时为了解决跨公路供电线路的安全性,并希望电力部门在20之前完成线路的改迁工作。

  为了高新区高速公路第二标段公路提前完工,多能东坡分公司立即着事线路改迁事宜,“让道”重点工程项目建设。经现场查勘,双方商定,由高新区管理委员会负责解决好改迁线路施工中有关占地农民的协调后,多能东坡分公司立即安排线路改迁施工工作,为高速公路第二标段工程建设“让道”,并以最快的速度完成迁改任务,尽早恢复附近线路供电。

  当天上午8时50分,10千伏象磷线金象园区支线以及10千伏象磷线8号路支线电杆导线改迁工作拉开序幕。在交待好当天工作任务,做好安全措施后,工程一班的15名工作人员开始工作。该任务时间紧,任务重,在施工过程中,工作人员根据施工方案拆除旧电杆并新建21基电杆,有序进行新导线的牵引,在凛冽的寒风中,他们以高昂的斗志与热情投入到工作中去,历经10个小时的紧张作业,下午18时14分,10千伏象磷线金象园区支线3号杆至24号杆以及10千伏象磷线8号路支线上的1号杆至3号杆电杆及导线架设完毕,圆满完成了线路迁改施工,为拓宽道路进度赢得了时间,受到了当地政府和施工方的一致好评。

  多能东坡分公司一直将电力服务地方经济发展作为重要工作,坚持超前谋划、超前介入、超前服务理念,着力做好主配网建设和电力服务,全方位促进地方经济发展用电需求。主动对接重点项目,加快推进东坡区招商引资及重点项目建设用电,提高电力保障能力,为重点项目高质量推进提供优质电能,为东坡区招商引资、社会经济发展营造良好营商环境。

责任编辑:周小博  投稿邮箱:网上投稿
