中国电力新闻网讯 通讯员 梁巧玲 报道 5月20日,气温35℃,在110千伏高魁线9号塔,福建泉州永春县供电公司工作人员正顶着烈日,有序推进高垄至魁星110千伏Ⅱ回线路架设。

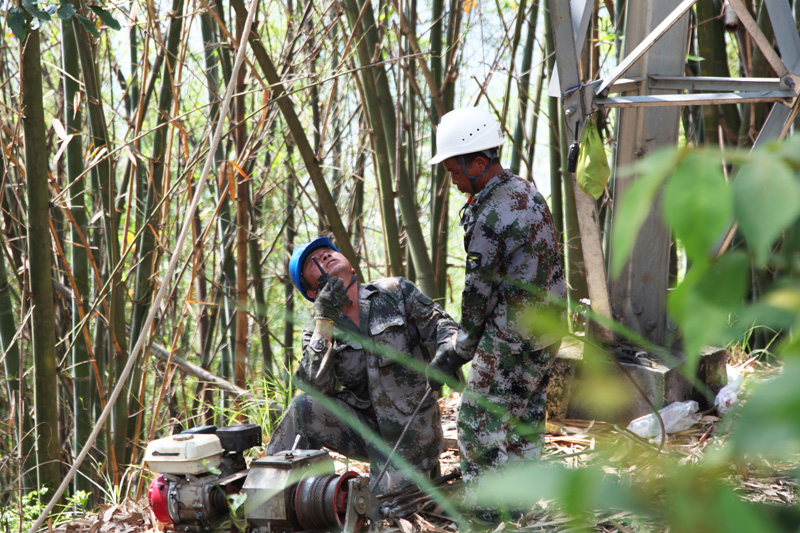

当天上午,虽然气温还不算太高,但因为施工现场位于100多米高的山坡处,车辆无法到达,作业工器具及物资需要施工人员进行徒手搬运,从山脚爬到山坡,一趟下来已是汗流浃背。为了尽快完成工作任务,该公司工作人员顾不上歇息,待所有东西准备就绪,现场工作负责人郑建勇立即组织召开班前会,对作业危险点和安全措施进行明确,并将当天的工作任务进行责任分工。
“立夏以来,气温就蹭蹭涨,加上永春的山区特性,下午时段容易出现对流天气,艳照高照的天空随时都有下起滂沱大雨的可能,所以大家在保证安全的前提下,要抓紧进度,有序施工。”郑建勇强调到。随着时间一分一秒地过去,气温越来越高,上午9点,塔下满头大汗的工作人员有序地进行紧线,在塔上进行架线的施工人员,更是经受着烈日和滚烫铁板的双重“烤”验,而工作负责人则始终聚精会神地盯着现场的作业施工,时而看看塔下,时而盯着塔上,时不时还不忘叮嘱一下安全作业注意事项。
“相比在平地上架线,山间架线复杂许多,此次架线需要跨越两个不同的山头上,线路档距大,给线路架设带来较大的难度。”郑建勇说。

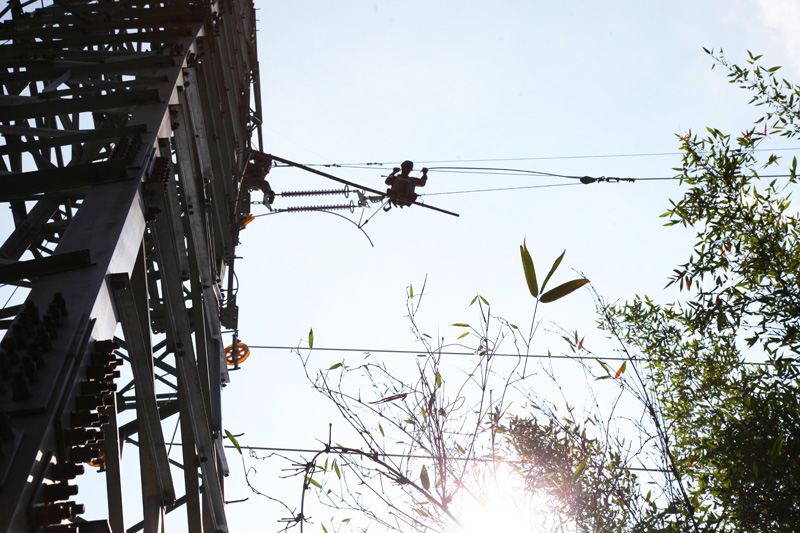

为了尽快完成当天工作任务,即使烈日高照,该公司工作人员却丝毫没有放慢作业脚步,拉线、紧线、观测垂弧……从塔底抬头望去,犹如“高空舞者”一般,在导线上跳着忙碌而专业的“舞姿”,有序地推进着整个项目施工。

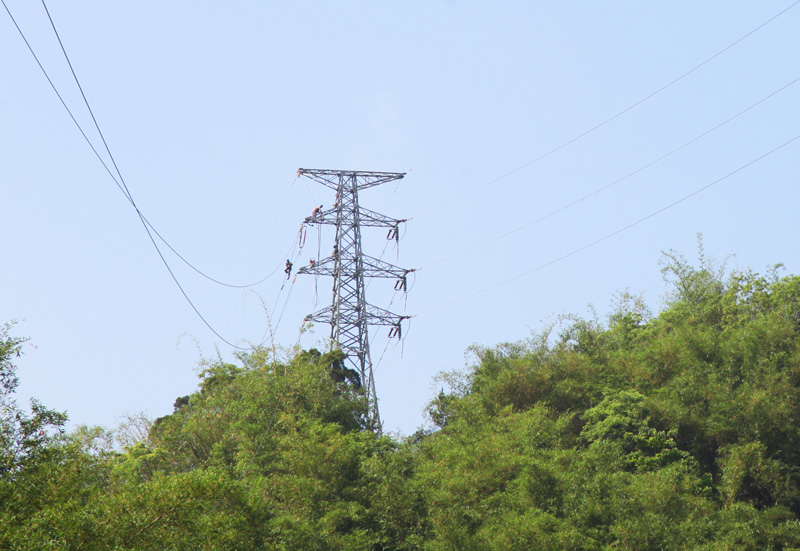

据悉,高垄-魁星110千伏Ⅱ回线路是新建交流110千伏架空输电线路,线路起自于已建的220千伏高垄变,终止于已建的110千伏魁星变,全长约6132米,共需新建杆塔8基,其中单回路直线塔3基,单回路转角塔5基。该项目预计于6月底完工,届时将解决永春县110千伏魁星变电站单线路供电问题,实现高垄变与魁星变供电互转,大大提高该县五里街镇、石鼓镇等乡镇的供电可靠性,为当地社会经济发展添足“动力”。
