国网哈尔滨供电公司:全力冲刺为亚冬会电力供应护航
日期:2025-01-09

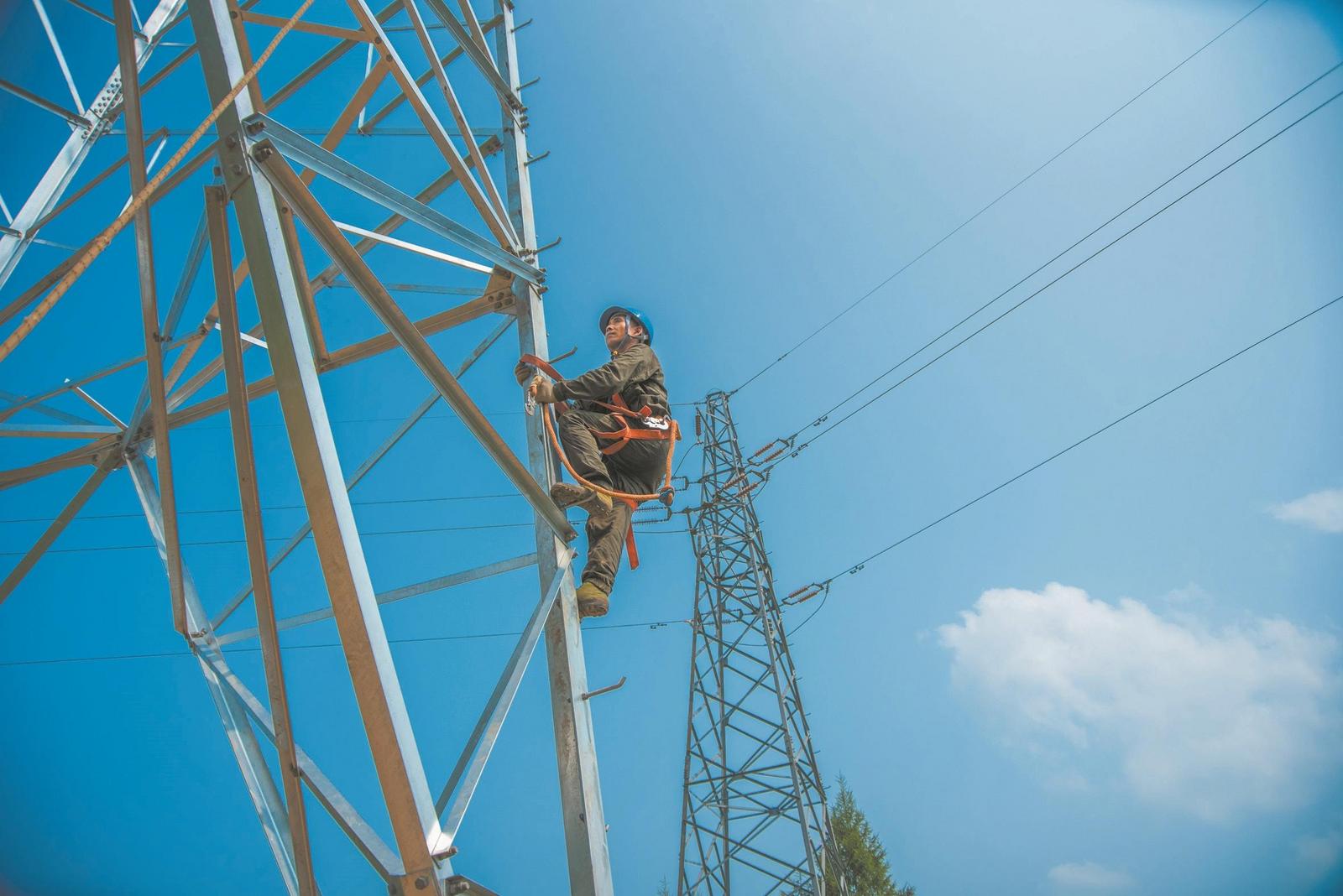

随着2025年亚冬会的临近,哈尔滨亚布力-雪场66千伏线路新建工程也进入最后冲刺阶段。2024年7月16日,国网哈尔滨供电公司的施工人员正在紧张有序地进行最后的线路吊装工作,确保工程按时完工。

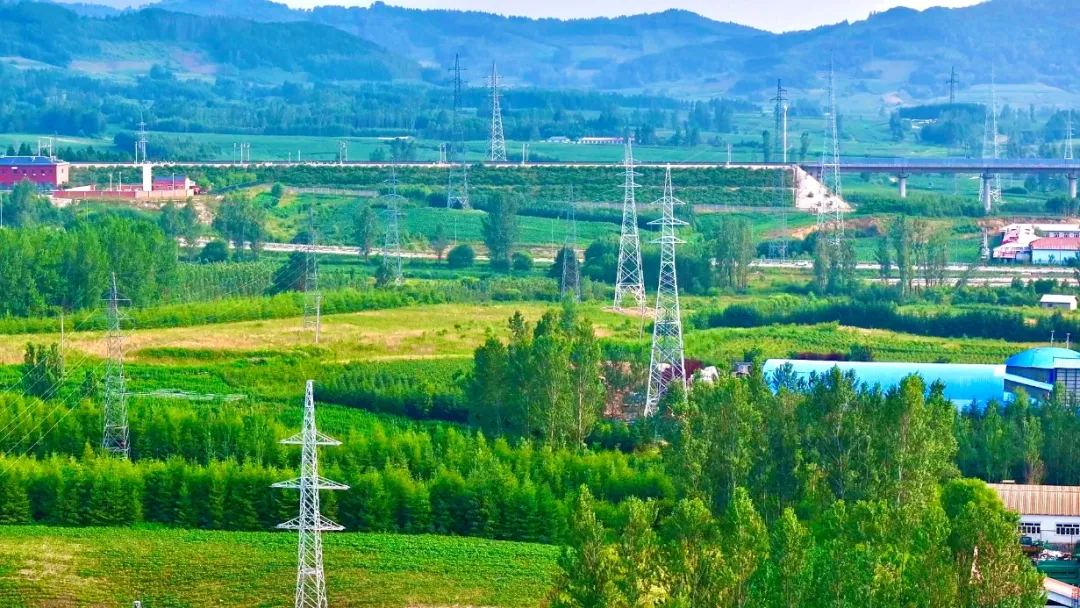

该工程起自亚布力220千伏变电站,止于雪场66千伏变电站,总长度达18.38千米,共需组立杆塔75基。由于线路跨越了南部的哈牡高铁和西部的亚雪公路等多个重要区域,施工过程中采用了双回架空和电缆混合建设方式,以确保线路的安全性和稳定性。考虑到该线路平均海拔在385米左右,结合该地区的气象条件和年平均雷暴日,线路采用了直径240毫米的高导电率铝绞线。
目前,施工现场已经进入最关键的收尾阶段,各项工作正在有条不紊地进行,预计在8月31日前具备送电条件。未来,这条66千伏线路将成为亚布力电网的重要组成部分,为当地居民和企业提供更加稳定、可靠的电力服务。(何子健)
