600分钟见证“通化吉能”速度!
来源:中国电力报微信公众号 时间:2021-01-28 11:26
疫情突起,山城通化按下“暂停键”,时间也似乎放缓了速度。
由于隔离人员逐渐增多,吉林省通化市二道江区政府紧急征用一处酒店作为隔离点使用,要求尽早供热投入使用。然而酒店停业已久,与其相连的供热管路也有几年没运行了,要在短时间内恢复供热困难重重。
按照常规,检查、测试、维修、试运行全套下来恢复供热大概要2天。但是,吉林电力股份有限公司通化吉电发展能源有限公司(以下简称通化吉能公司)仅用了10个小时就让冰冷的房间暖和了起来。
“军令”如山,接到恢复命令后,通化吉能公司立即组织人员进行实地检查,发现该管线存在阀门卡死、管路结冻等情况。“阀门卡死、管路结冻,放在平常都是小活。”该公司员工介绍,“但是这条管路封闭时间太长了,要恢复管路必须停运一次网。”停止运行一次网意味着通化市二道江区供热将全部停下,如果稍有闪失,半个通化市的暖屋子将变成冰窖。

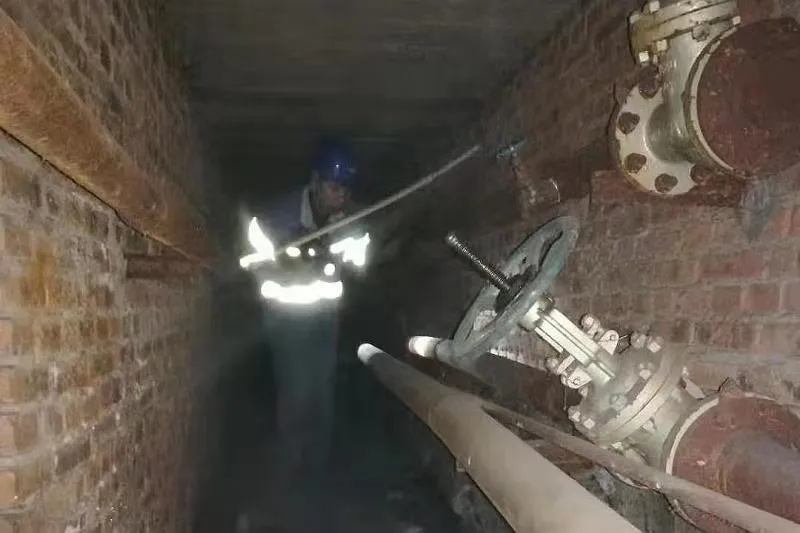

实地检查管线情况。
“必须要确保万无一失,保质保量!”紧急下情况,通化吉能公司再一次担起了保供热、保民生的重大责任。 该公司热力营销部主任连克斌立即召集热力供应部副主任朱宏兴、专工高波和值守的检修人员,共同研究解决方案。经过查图纸、做方案等一系列头脑风暴,最终确定了多路推进的方案,既压缩了工作时间又不影响居民取暖。
奔跑,星夜中的时不我待
方案确定后,该公司双管齐下,全力以赴。公司层面,第一时间为二次核酸检测阴性且未被社区隔离的检修人员办理了工作票、通行证,召集自营热网所有人员组成突击队,赶赴抢修一线;运维层面,完善工作细节,确定施工安全措施,实地查看,确定阀门、管路实际状态,核定工作量,准备工具、材料,运行人员保证热网运行,进行事故预想,以应对突发情况。

到换热站检查各区域供热情况。
1月22日10时,系统隔离完毕,人员、工器具、材料全部到位,一切准备就绪,管路恢复工作开始。5名工作人员连续作业,按照施工方案紧锣密鼓,各司其职开展抢修工作。为了进一步压缩工期,他们将人员分成两队,饿了就在背风的地方吃一口面包,累了就收紧大衣蹲在地上休息一会。1小时、2小时……管道堵板拆除、截门恢复,一次网恢复向二次网供热,最占时间的工作顺利完成;9个小时、10个小时……流量孔板恢复、供回水管恢复、各类表计恢复,二次网向酒店供暖的回路成功打通!

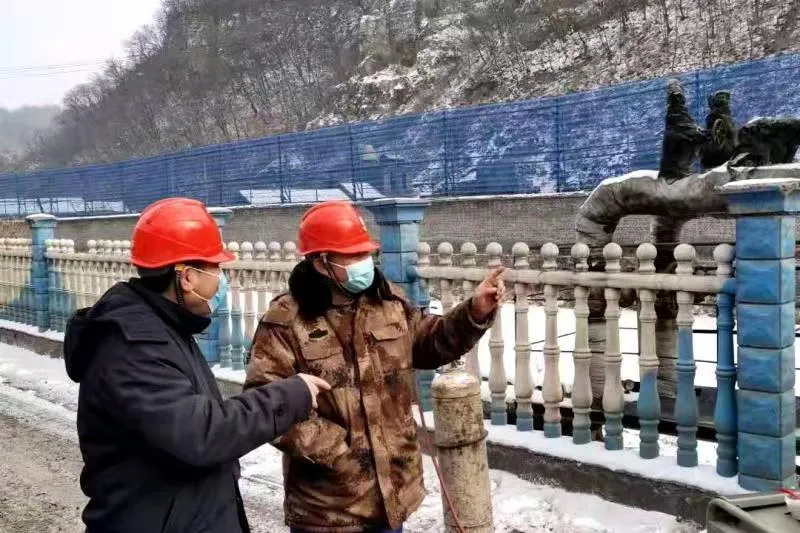

按照方案开展抢修工作。
从21日接到任务,到22日20时完成管路恢复,工作时间虽然压缩下来了,但工序一道没少,效果出奇的好。截至目前,隔离酒店启用后可随时供热。
没有一个冬天不可逾越,没有一个春天不会到来。加油,通化!加油,吉电人!
作者:张阳 赫岩
