国家能源集团金沙江旭龙水电站主厂房1号机窝顺利开挖完成

来源:中国能源新闻网 时间:2025-09-05 17:24

  中国能源新闻网讯(李毅春)8月31日,国家能源集团金沙江旭龙水电站主厂房1号机窝顺利完成开挖,为地下主厂房土建向机电安装转序奠定了坚实基础。

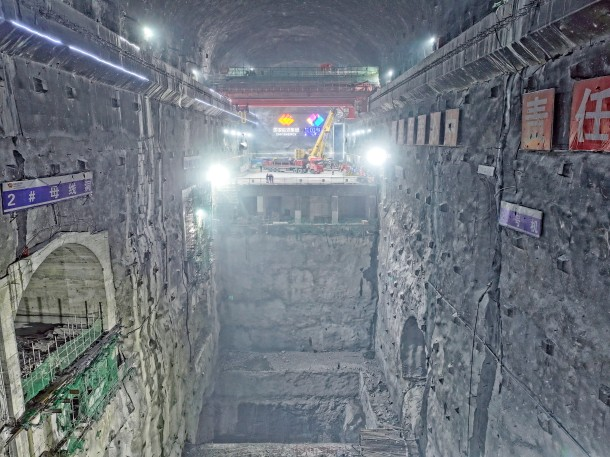

旭龙水电站主厂房1号机窝开挖完成全景图。

  旭龙水电站是金沙江上游“一库13级”水电规划的第12级,装机容量240万千瓦。电站建成后,年发电量约105亿千瓦时,每年可节约标准煤315万吨。旭龙水电站主厂房长204米、宽27.7米、高79.3米,具有开挖跨度大、垂直深度大、地质条件复杂等特点。此次开挖的1号机窝位于金沙江右岸陡峭山体中,围岩以花岗岩、混合岩为主,局部夹杂断层破碎带,开挖断面最大跨度达24.7米、高度18.6米,且紧邻施工中的母线洞与安装间,爆破振动须严格控制在10厘米/秒内。

  金沙江旭龙公司严格遵循“平面多工序、立体多层次”的开挖顺序,组织参建单位在高采空率条件下实现安全优质施工,采用“数字化+精细化”管理模式,依托BIM+三维地质建模动态优化方案,运用“履带式潜孔钻机+YT28手风钻”组合与“预裂爆破+光面爆破”技术,将超挖量严格控制在10厘米以内,并建立“爆破—监测—支护”全流程闭环管理,有效保障了开挖轮廓精度、围岩完整、过程安全可控,为国内在建大型水电站地下厂房开挖提供了重要范本。
