国网湖北直流公司±500千伏宜都换流站完成年度检修

来源:中国能源新闻网 时间:2026-04-24 13:37

  中国能源新闻网讯(熊双菊 王锐)4月19日,随着双极直流系统一次性送电成功,国网湖北直流公司±500千伏宜都换流站2026年度检修工作圆满收官。

  宜都换流站作为三峡电力外送工程“宜华直流输电工程”的送端站,保持着连续16年无强迫停运的优异成绩。该工程于2006年正式投运,自投运以来,宜都换流站已累计向华东地区输送清洁电能超2123亿千瓦时,为三峡水电入沪提供了重要支撑。

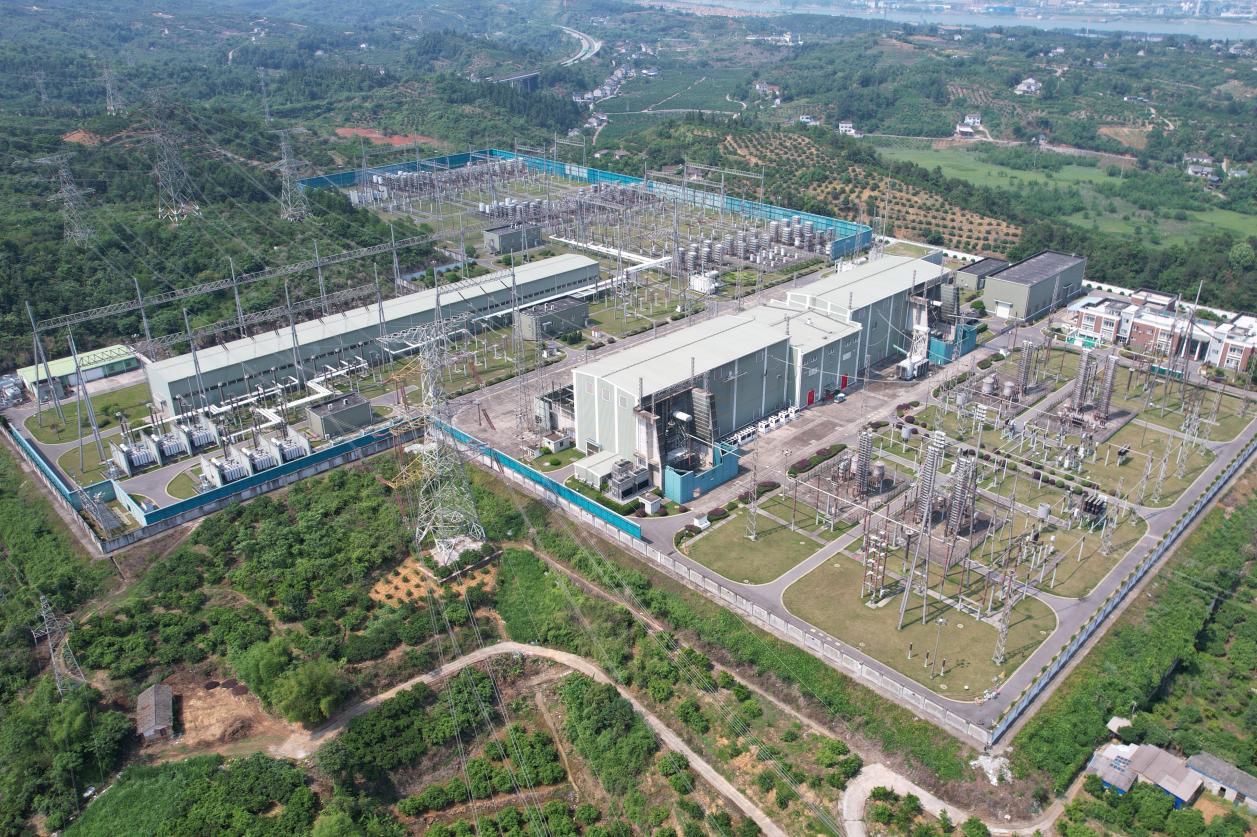

国网湖北直流公司±500千伏宜都换流站全景图。邵波摄

  本次年度检修历时7天,检修设备1343台(套),完成例行检修项目18项,差异性检修项目31项、针对性检修项目20项、技改大修项目7项、消缺项目15项、隐患治理项目10项、技术监督项目8项。

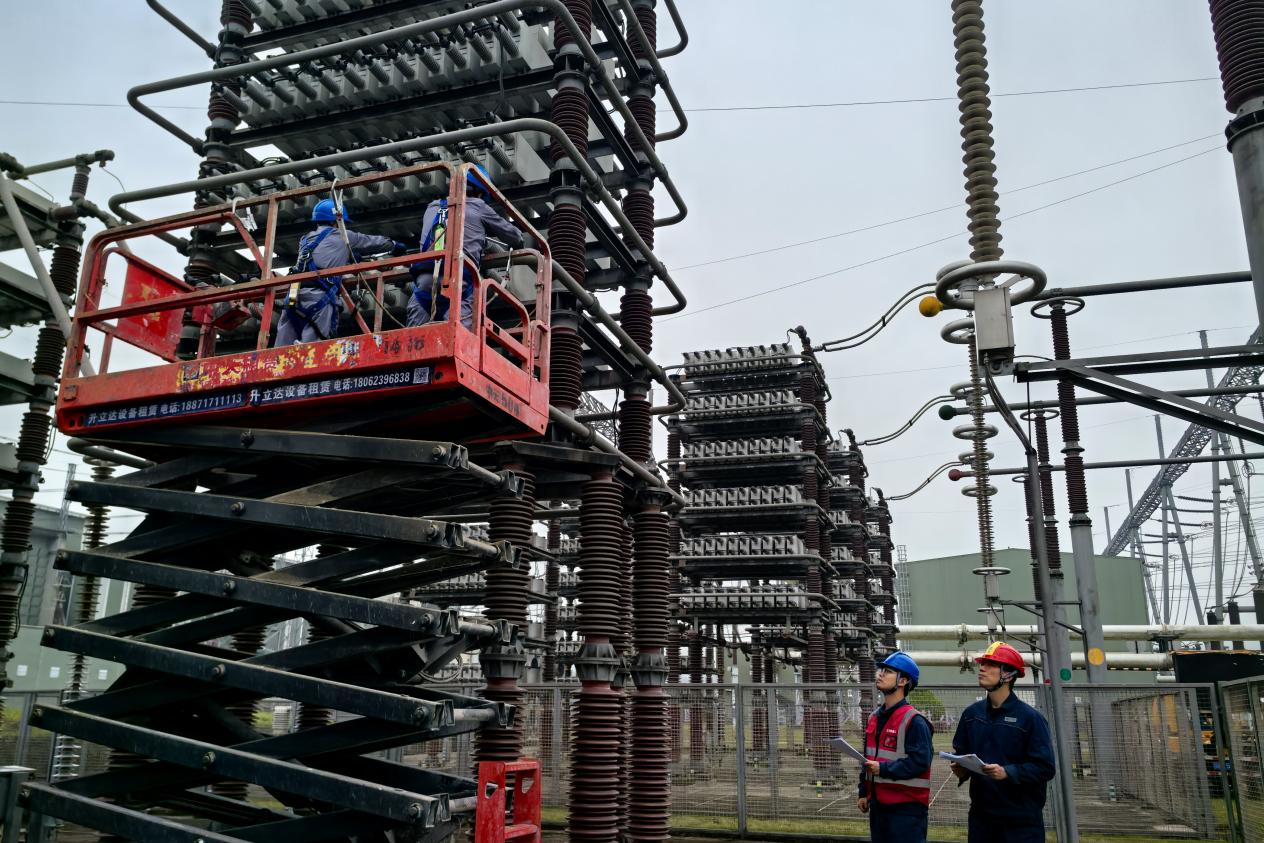

国网湖北直流公司人员在交流滤波器场监护作业。冯兴龙摄

  “今年的年度检修时间比去年更紧、节奏比去年更快,但质量丝毫不能打折扣。”宜都换流站站长邵波表示。面对工期紧张、交叉作业多、240余名参检人员协同作战的复杂局面,国网湖北直流公司提前谋划、周密部署。检修前,组织技术骨干深度分析历年检修数据与设备运行状况,制定详细检修策略,明确各环节责任人和时间节点;检修过程中,严格执行“两票三制”与标准化作业流程,安排经验丰富的监护人全程旁站监督,确保安全措施落实到位。该公司同步设立“无违章作业现场奖”激发全员主动性,保障检修全程紧凑有序、安全可控。

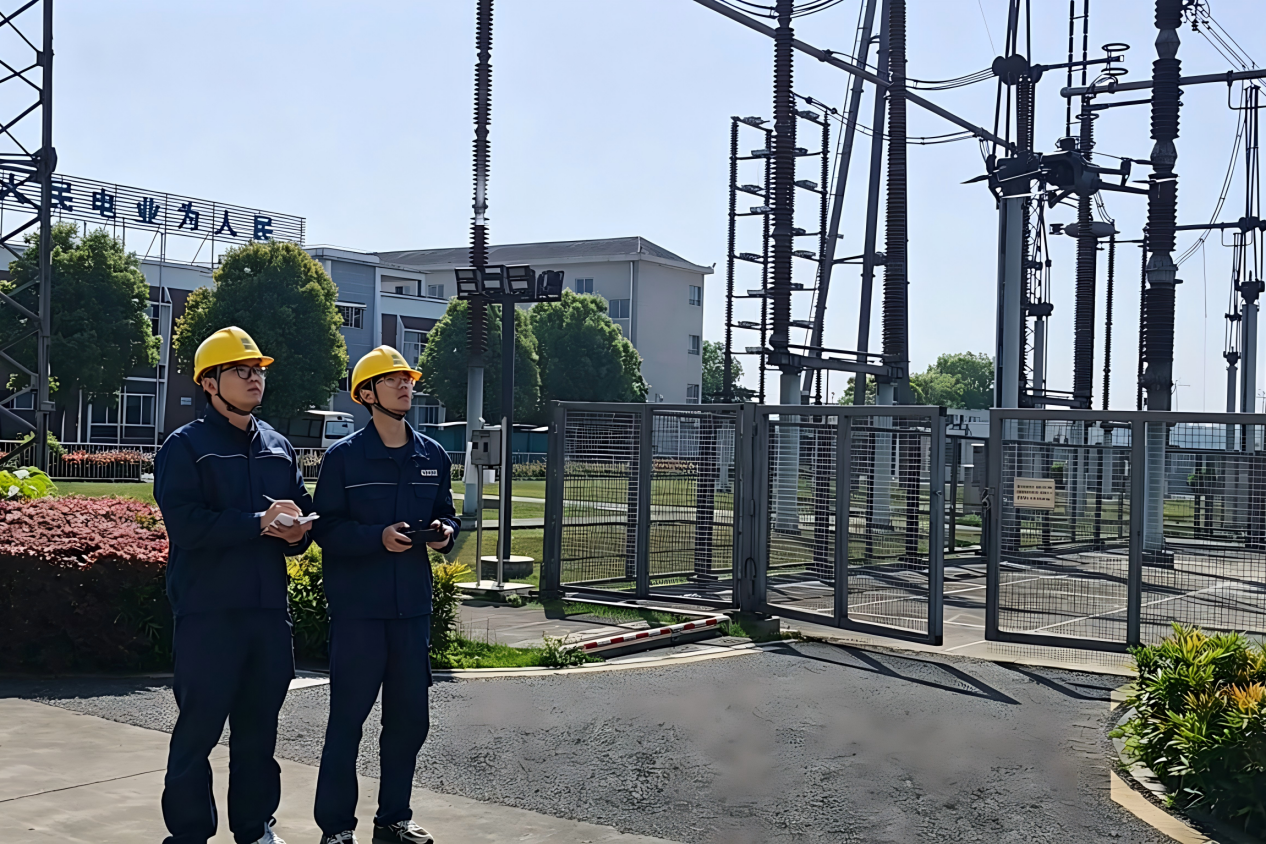

国网湖北直流公司运维人员使用无人机验收检修项目。邵波 摄

  在站内直流场区域,运维人员曹欣瑞、冯兴龙操控的无人机腾空而起,灵巧穿梭于高空构架之间,对避雷器引线接头、绝缘子串等部位开展立体化扫描验收。借助无人机搭载的高清摄像头,运维人员可通过显示屏“零距离”查看设备状态,相比传统望远镜验收方式,验收效率与质量均得到大幅提升。与此同时,其他运维人员同步开展端子箱接线紧固、保护装置定值核对工作,形成“空中巡查+地面核验”的立体验收模式,确保每一台设备体检合格

  据悉,此次年度检修期间累计完成无差错倒闸操作5008项、无违章办理工作票35张。本次检修全面消除了设备隐患,为即将到来的迎峰度夏用电高峰做好了充分准备。
