甘浙±800千伏特高压陕4标全线贯通

来源:中国能源新闻网 时间:2026-04-20 14:32

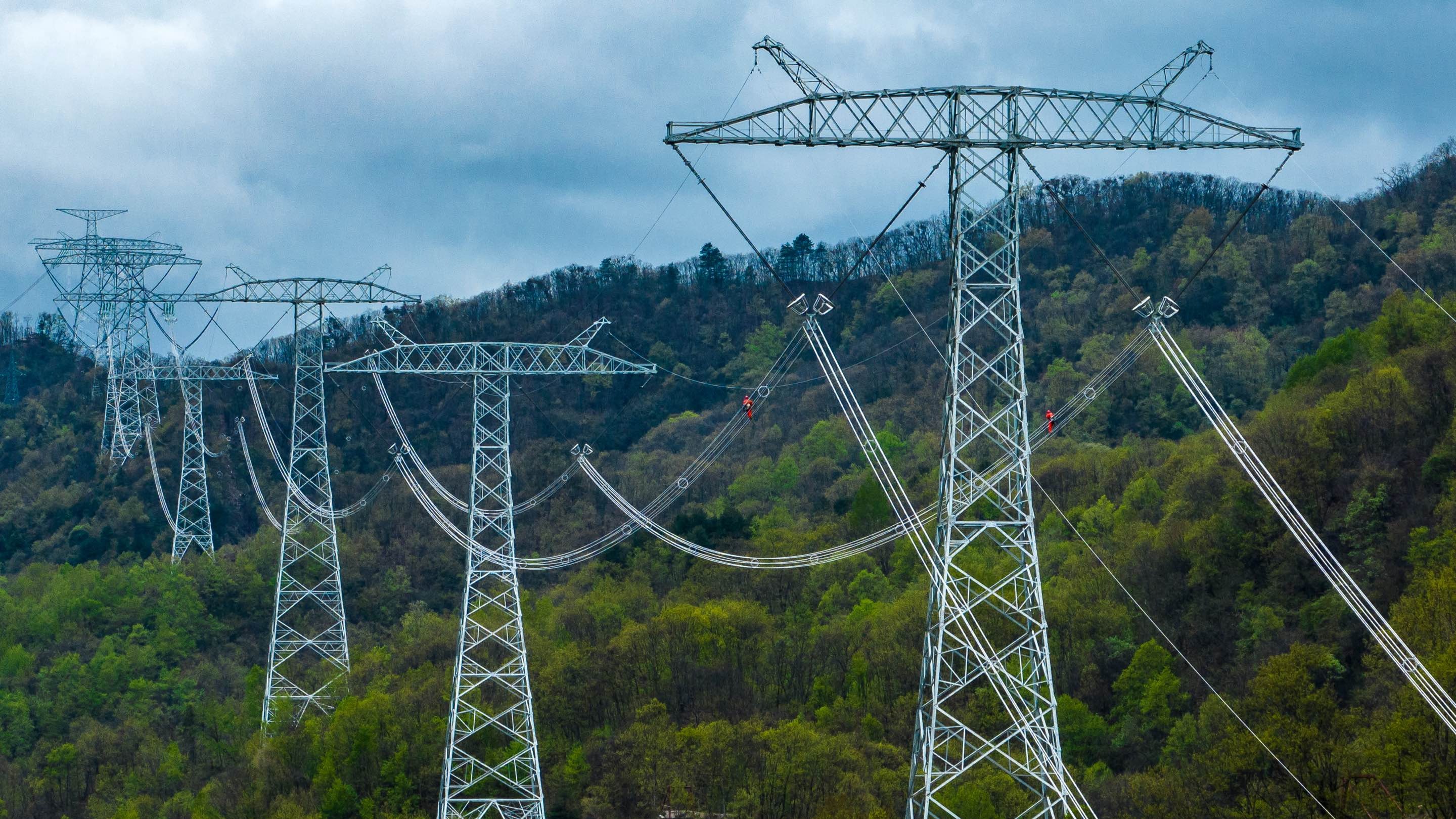

  中国能源新闻网讯(李峥 薛博)2026年4月18日,随着最后一相导线在秦巴群山间平稳牵引到位,甘肃至浙江±800千伏特高压直流输电线路工程(陕4标)圆满实现全线贯通。作为国家“西电东送”“陇电入浙”能源战略的核心骨干工程,该标段自2025年6月破土动工,国网冀北北京送变电有限公司建设者披荆斩棘、攻坚克难,历时9个月艰苦奋斗,提前里程碑工期7个月完成建设,在陕西段6个标段中率先全线贯通,为工程整体按期投运筑牢了坚实根基。

  甘浙特高压陕4标线路全长93.429公里,新建铁塔190基,纵贯陕西省安康市,全程穿梭于陕南深山峻岭之中。项目区段高山峻岭占比高达71.5%,山地占比28.5%,是陕西段线路最长、塔基最多、地形最险、海拔最高、索道架设数量最多的标段。这里山高坡陡、交通闭塞,多数塔位需徒步2小时以上方能抵达,加之汛期连绵降雨、冬季冰雪封山、外部协调难度大、交叉跨越密集,施工环境之恶劣、建设难度之高,堪称特高压线路施工的极致挑战。

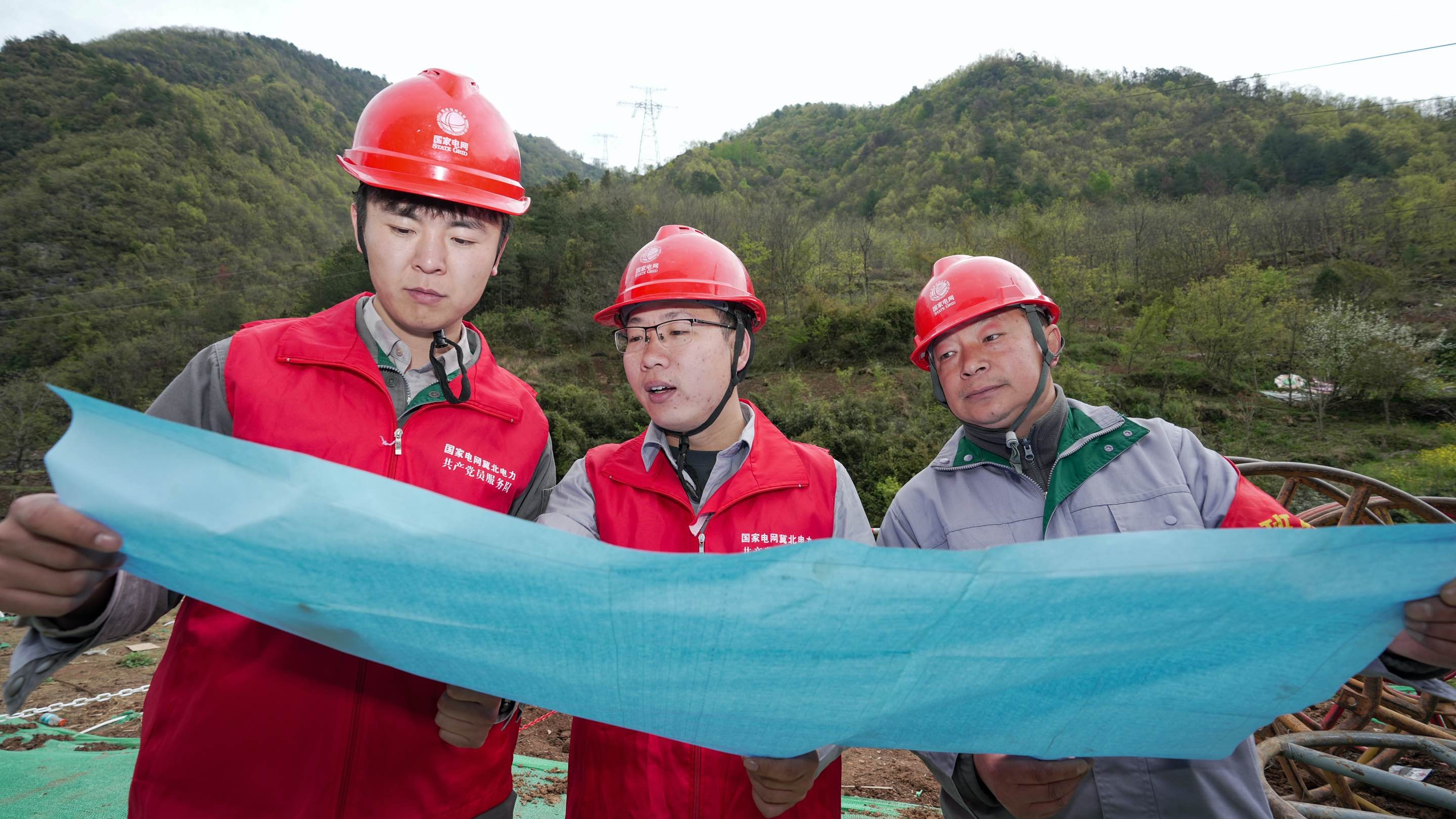

  面对秦巴天险的重重考验,项目部以党建为引领,坚守安全、质量、生态三大底线,以精益管理、技术创新、实干担当,破解一道道施工难题,镌刻下特高压建设的硬核实力与绿色担当。

  筑牢安全防线,破解山区监管难题。项目施工区段沟壑纵横,部分路段坡度超60度,山路崎岖湿滑,现场监管与隐患排查难度极大。项目部始终将安全放在首位,落实主动式安全管理,配齐深基坑保命护板、太阳能智能监控、火种检测仪等专业装备,紧盯深基坑、高空作业、索道运输、林区防火等关键环节。创新打造“空中无人机巡查+地面智能监控+移动布控球”立体化管控模式,依托太阳能智能监控实现施工全过程全天候在线值守,现场监管覆盖率达100%,管理人员通过手机即可实时掌控现场动态,彻底打通山区安全监管堵点。项目全程实现无违章、零事故,斩获国网安委办、省公司多项“无违章现场”殊荣。

  坚守生态优先,践行绿色施工理念。为守护秦巴山区绿水青山,项目部针对塔位高程1000~1960米、地形山狭谷深的特点,摒弃传统施工便道,全线架设150条总长300公里的运输索道,以架空运输替代地面开挖,最大限度减少临时占地、树木砍伐与山体扰动,累计减少山体扰动面积超万平方米,从源头杜绝大面积地表植被破坏,实现工程建设与生态保护共生共荣,绘就人与自然和谐共生的建设画卷。

  攻坚技术堵点,提速工程建设进度。2025年陕南“秋淋”汛期长达40余天,暴雨引发多处山体滑坡、道路损毁,材料运输一度陷入停滞。项目部迎难而上,创新施工方式:用无人机吊运索道构件,破解高空运输难题;改装轻型履带运输车,打通雨季泥泞路段运输通道;配备大型移动电源,解决山区供电难题,实现施工现场“零火种”,彻底消除森林消防隐患。通过一系列技术创新,成功破解30余处运输堵点,保障190基铁塔材料不间断供应,全力夺回汛期延误工期。

  严守质量匠心,打造精品标杆工程。项目部秉持精益求精理念,实行自有人员全过程旁站监督,细化每一道施工工序,建立完善质量奖惩机制,实现190基基础声测管检测合格率100%。针对“三跨”关键区段,全程开展X光检测,96根重要跨越耐张线夹全部合格,在险峻复杂的山区环境中,以匠心工艺筑牢工程质量防线。

  统筹跨越攻坚,刷新建设进度纪录。项目涉及3处提前架线段、7处重要跨越,需同步跨越多条高压输电线路及包茂高速等交通枢纽,跨越档距达700~800米,协调难度极大。参建人员发扬“京师铁军”精神,主动对接、超前谋划,多专业反复论证优化施工方案,高效完成各项重难点跨越任务,为工程高效推进扫清全部障碍。

  此次全线贯通,是甘浙特高压陕西段建设的重大阶段性胜利。这条横跨东西的能源大动脉,未来将每年输送甘肃清洁能源超360亿千瓦时,有力助推国家“双碳”目标落地,为华东地区经济社会高质量发展注入源源不断的绿色动能。北京送变电有限公司将继续坚守初心、精益求精,全速推进工程收尾、验收工作,以一流精品工程献礼国家能源战略,彰显央企使命与担当。
