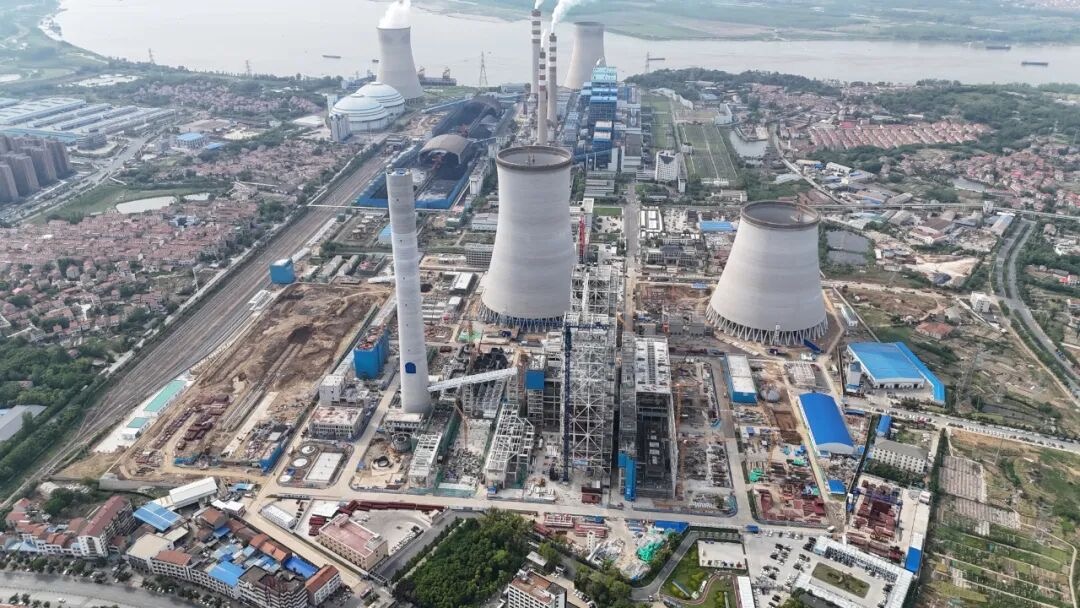

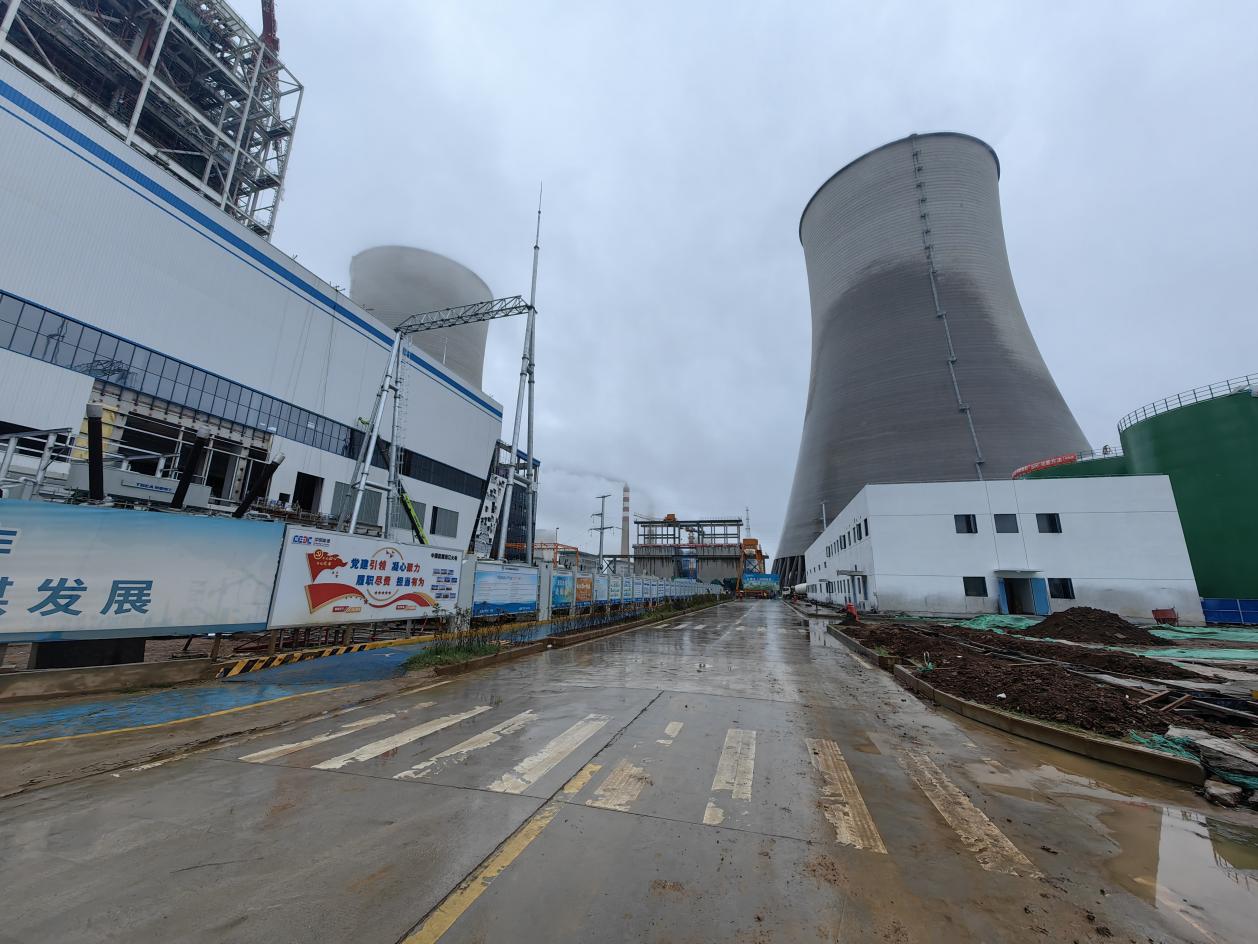

中国能源新闻网讯(缪文卓 周柏安)9月25日,随着国网鄂州供电公司调度指令下达,鄂州电厂四期(2*1000兆瓦)扩建项目110千伏临时调试电源工程一次性送电成功,为两台百万千瓦机组后续施工调试提供关键电力保障,标志着湖北省“十四五”规划电力建设重点工程取得重要节点进展。
为保障机组分系统试运、锅炉吹管等关键调试,该项目需配套建设专用110千伏临时调试电源。国网鄂州供电公司践行“电等客户”理念,前期主动对接将其纳入重点项目储备库,精准规划就近线路T接方案(接入点距用户红线约600米,大幅节约投资);建设中,客户经理全程提供“电管家”服务,通过提前预验收保障一次送电成功,国网鄂州供电公司还主动对接协调跨市事宜,确保工期。
此次调试电源快速高效投运,是国网鄂州供电公司推行“城市插座”服务模式、推动电力服务从“被动延迟”转向“主动超前”的生动实践。
据了解,该项目2022年9月启动前期工作,同年10月纳入省级重点项目目录及省“十四五”电力规划,2023年1月获省发展改革委核准;位于鄂州电厂现厂区东南侧,拟建两台超超临界二次再热燃煤发电机组,设计年发电量90亿千瓦时,计划2026年7月全面投产。
