南方电网云南玉溪供电局:实现2025年第一批次配网基建项目“整市投产”

来源:中国能源新闻网 时间:2025-09-17 13:44

  国能源新闻网讯(杨海洁 赵开玉)近日,南方电网云南玉溪供电局实现2025年第一批次配网基建项目“整市投产”。该批项目建成投产后,为云南省玉溪市6县2区1市(包括玉溪市、江川区、澄江区,通海县、华宁县、元江县、新平县、峨山县、易门县)解决了配变重载、低电压、低压故障多等问题,为区域电网稳定性和供电可靠性提供了坚实保障,为保障民生用电交出一份亮眼答卷。

  据悉,此次投产项目新建和改造中压线路218.939千米,户外开关箱8台、配电变压器49台,新装智能断路器263台,新建低压线路252.298千米。挂图作战,工程进度节点可控玉溪供电局配网部智能配网规划及新能源服务专责徐原说:“玉溪供电局通过各县局‘一县一可研’,提前预测负荷,预判台区重过载、低电压,开关布点不足,线路末端无联络,频繁停电线路,负荷预测,负荷业扩报装,客户诉求,线路和设备残旧,线路抗灾能力不足等提前规划。”在建设过程中,玉溪供电局各部门同向合力,充分发挥政企协同优势,破解建设过程中遇到的各种棘手难题。

  在峨山供电局建设管理中心,铺满墙面的一张二级进度计划图如同一张“作战清单”,每个项目开工、投产、结算等节点都标注着倒计时,每个项目都有项目负责人。“我们玉溪峨山供电局共有33个单项工程,每天盯着项目进度表,就像盯着家里装修的工期。”建管中心副经理杨文兴介绍,从破土动工那天开始,每月计划性分解节点推进进度,确保项目全过程节点可控在控。
  “以前施工靠人背马驮,现在运用机械化施工,大大提高了施工效率,减轻了工人劳动强度,这为工程建设赢得了宝贵的时间,实现了玉溪供电局配网基建新产业工人队伍建设的初心和目的。”玉溪供电局规划建设管理中心项目经理李平说。

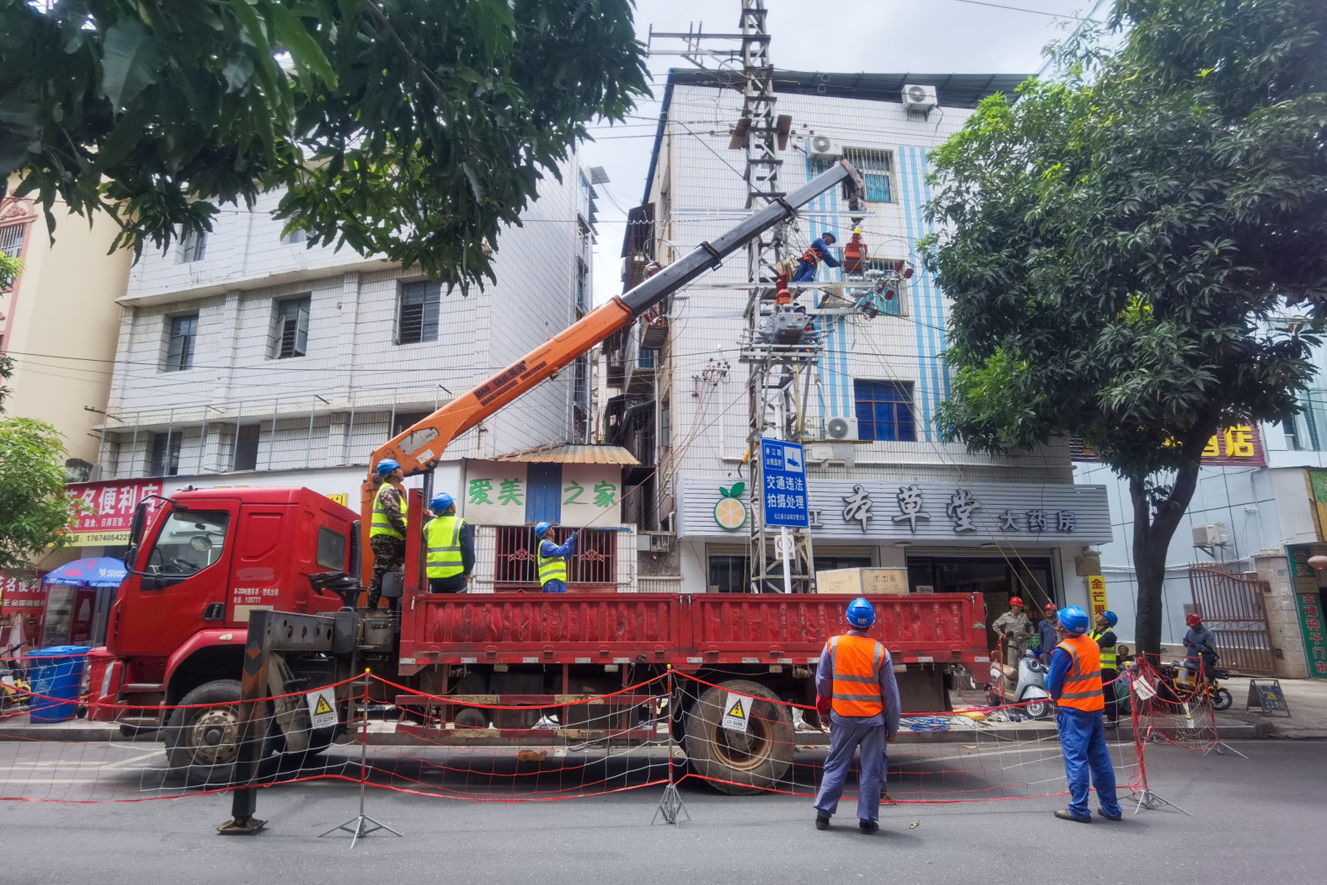

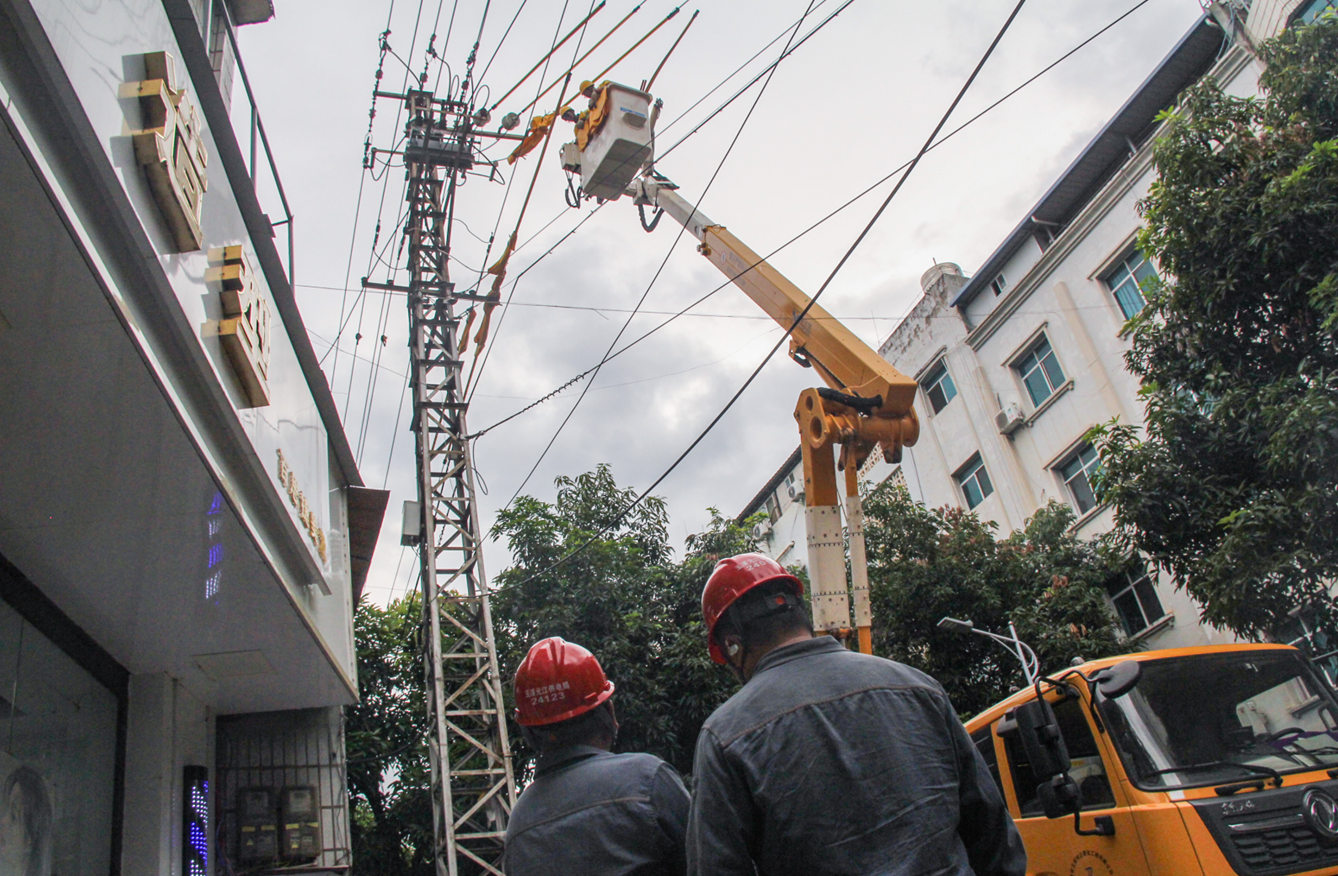

  在玉溪华宁供电局10千伏东山线与新城线联络工程施工现场,建设者们采用履带式蜘蛛起重机等新型机械化施工机械开展“挖洞立杆一体化”施工,实现效率效益双提升。
  在玉溪峨山供电局10千伏西环线新建工程施工现场,随着工人们稳稳将环网柜吊装到预制化基础卡槽、带电作业完成搭火,首次实现“预制化+模块化+机械化+带电化”建设。从电缆盘井、环网柜土建基础到电气设备,再到通信与自动化模块,所有部件均在工厂预制、现场“搭积木式”组装,施工建设时间从过去的最少28天压缩至6小时,为玉溪供电局配网建设树立了新标杆。
  项目实施过程中,玉溪供电局全力推行配网基建全链条精益化管理模式,重难点项目实行区县供电局“一把手”负责,制定“一项一策”,抓实施工、物资、停电等要素保障,倒排工期、刚性管控,创造配网基建建设的“新速度”。
