国网十堰供电公司:数智赋能 机械“织网”

来源:中国能源新闻网 时间:2025-06-16 13:52

——秦巴山区崛起现代电网生态侧

郝金鑫

  一时麦尽黄,六月倍繁忙。行走在秦巴深山的山麓,微风、满目苍翠。崇山峻岭上空,一架架重型无人机沿着预设航线精准穿梭、一条条高空索道将物资稳输送、一列列山地小火车在蜿蜒山道上踏出高效节奏……
  今年以来,国网十堰供电公司在推进电网优化补工程过程,深化质生力应用,深度融合数字化设计、机械化施工、绿色建造与智慧化管理,积极探索具有十堰山区特色的电力基建模式。
  “只闻机器响、不见人奔忙”。随着数字化技术应用从繁华都市延伸到田间地头,施工装备升级换代,装上“智慧大脑”,以前依靠“人畜同力”的电力工人实现了“机械代劳”,筑梦“织网”的底气越来越足。
  空投点对点 电建物资低空速达
  装料、起飞、卸货……初夏的清晨,在竹溪县泉溪35千伏输变电工程现场,随着运输班技术员陈敬杰的遥控,一架大型四旋翼无人机跨越山峦,避开古树群与陡峭崖壁,抵达山林间30方米的铁塔组装施工台。
  “一次可搬运140斤砂石,每趟运输仅需要1.5分钟左右,同时降低了建筑物料的运输损耗,是我们施工作业的好帮手。”国网竹溪县供电公司项目管理专责吴骥兴奋地说。
  泉溪镇山大林密、沟壑纵横,传统的骡马运输方式,需征用林木,开辟运输便道。为减少生态影响,电力施工人员搭建起空物流专线,通过“山下集结、空配送、山上施工”的物资运输模式,实现从混凝土搅拌站到山间施工台的点对点投送,在复杂山地条件下建设电网。
  低空经济是战略性业,在十堰电网基建现场,无人机逐步从“空飞”走向“落地用”。担任“空快递员”的大T100无人机是我国自主研制的大型货运无人机,最大载重量85公斤,最高时速50公里,可灵活穿越海拔800米的原始林区、山峰和峡谷,并搭载智慧传感与自主避障系统,具备夜间航行能力。

  “一架飞机能够抵一支骡马运输队。”泉溪35千伏输变电工程施工项目经理吴介绍,搭建空运输通道,有效解决了传统运输受地形限制的难题,减少了山林植被的征用,同时运输成本降低60%;日运输量达20吨、较“人背马驮”提升5倍运力,工程进度较原计划提前一个月左右‌。
  作为竹溪县首个“环境友好型”电网基建项目,该工程验证了无人机在山地运输的可行性,这项创已纳入国网十堰供电公司基建发展规划,未来计划在全市多个高山电网项目推广应用,实现低空经济落地应用的“十电模式”。
  构筑物流网 钢索轨道横跨天险

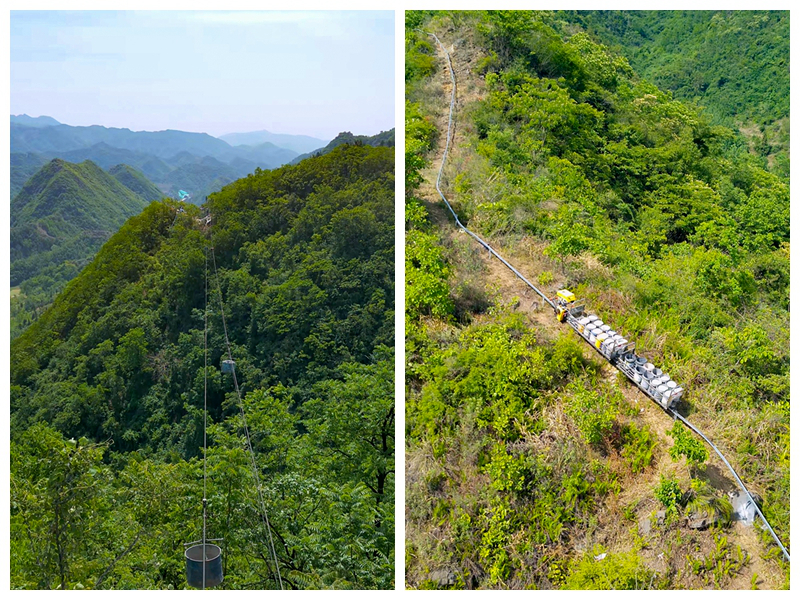

  连日来,郧西县香口乡的大堰至东河220千伏线路工程现场一片忙碌。在70度的陡峭绝壁间,满载钢筋、混凝土的料斗正沿着1800米长的空索道“翻山越岭”,输送至149号铁塔基坑施工台。
  这条线路是西十高铁东河牵引站的电力生命线,全长40公里,需开挖97处杆塔基础。为保障西十高铁“电力动脉”如期贯通,一场“空地一体化”的物资运输攻坚战正在深山峡谷间激烈展开。

  “山路不通,那就架起索道当‘天梯’,物资运输照样畅行无阻!”业主项目经理管飞介绍,工地位于秦岭余脉,山势层峦叠嶂,面对车辆、骡马均无法通行的险峻地形,工程建设方创造性搭建空运输通道,每日可运输50吨建设物资。
  而在地势稍显缓的孟家凸村施工现场,机械轰鸣声打破大山的寂静。山地小火车按照预设时速行驶,15分钟内即可完成1000公斤物资的运输。施工员刘文双算了一笔账:“以前用骡马运砂石,颠簸一路要损耗15%,现在用自行驶轨道车,损耗不到3%。”物资坐上山地小火车,既突破地形限制,又实现工程材料的精细化管控。
  从高空俯瞰,郁郁葱葱的秦巴山脉间,26条索道如琴弦般纵横交错,5列山地小火车穿梭往返,36架无人机嗡嗡作响……这场“绿色施工交响乐”,正为西十高铁的如期通电按下“快进键”。
  “该工程预计今年12月底前完工。”国网十堰供电公司建设部主任钟建望着远处的铁塔,语气坚定:“再难的山,我们也要翻过去!”
  机械筑铁塔 智能装配撬动施工质效

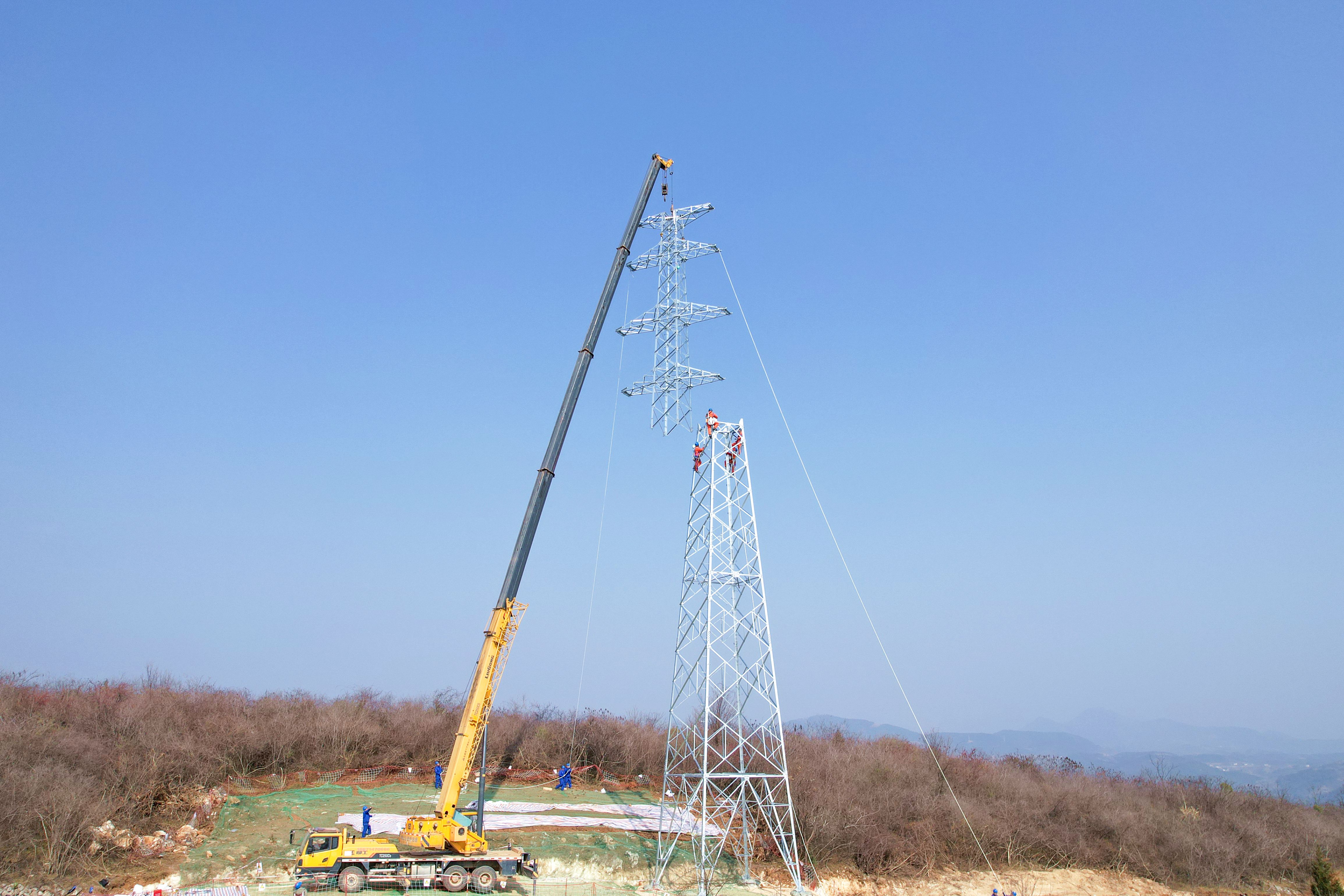

  走进郧阳区的汉水至大堰二回220千伏线路工程建设现场,电气设备吊装、展放导地线、线路附件安装等多工种齐头并进,N57铁塔机械化施工进入关键阶段。
  伴随着起重机的轰鸣,铁塔构件被悬吊至42米的高空。施工人员按图索骥,将一块块形状各异、大小不同的铁塔构件拼装成塔尖和塔衬。不一会儿工夫,一座雄伟壮观的铁塔便矗立在山巅。
  “每块零件都有其特的作用,我们需要遵循设计图纸和安装规范,将其逐步组装到专属位置,最终聚沙成塔,形成一座结构稳固的输电铁塔。”现场工地上井然有序,工程技术员赵永领介绍,这些铁塔构件在工厂预制生,再运输到工地进行拼装,不同工序并行开展施工,实现流水线作业,整体加快了施工进度。
  汉水至大堰二回220千伏线路全长40.056公里,线路67%穿越山地,33%途经丘陵,需跨越汉江、郧十高速公路。面对复杂地形,工程建设者创使用分体式锚杆钻机、履带式轻型组塔装置等型设备,提高机械化施工率,降低安全风险。

  “机械化施工周期短,能精准控制安装精度,工程质效得到提升。”赵永领介绍,工程建107基铁塔,包括11基双回路耐张塔、36基单回路耐张塔,铁塔均呼高28.8米,最高达45米。依托机械化工法,组织5个立塔班组,以3天/基的效率推进,全方位保障工程按里程碑节点完工。
  此外,机械化施工受气候、环境因素制约小,能大幅缩短施工周期,同时减少对丹江口库区动植物生长的影响,更好地保障生态环境与施工安全。
年来,随着国网十堰供电公司在基建领域加快形成质生力,先后配置了分体式锚杆钻机等大型机械联合施工,引进预制式电缆沟、高空电动紧线机等技术,“机械化+智能化”作业比例正逐步提升。截至目前,公司220千伏输电线路综合机械化率达83%,累计引进重载无人机、山地轨道运输车、电动紧线机等型装备10余种。
  展望未来,国网十堰供电公司将以信息化与智能网联技术为核心,充分利用履带式组塔装置、移动式跨越架、间隔棒机器人等技术,加快实现电网工程施工的标准化、绿色化、机械化和智能化,以机械施工为支点,撬动山区电网质效跃升。
