中国能源新闻网讯(周林莉 李佳伟 余珊珊)9月25日0时45分,国网湖北直流公司特高压武汉换流变电站1000千伏1号主变送电成功,为荆门至武汉特高压交流输变电工程的受端站首次年度检修打响了“第一枪”。此次检修是该站1000千伏特高压交流设备投运以来的首次大型检修,也是湖北地区入秋以来的首个特高压检修。国网湖北直流公司提前部署,精心组织,召开秋季检修誓师大会,组织签订无违章责任状,安排相关人员第一时间协调现场检修难题,确保在检修工期内安全有序完成停电检修任务,坚决防范电网运行风险。
“程术和童文聪负责验收1号主变,侯龙宇和杜国安负责验收站用电和110千伏低容低抗区域,马星宇和何畅负责验收1号主变消防系统。”9月24日,接班后的值班长吴连顺有条不紊地开始布置工作。

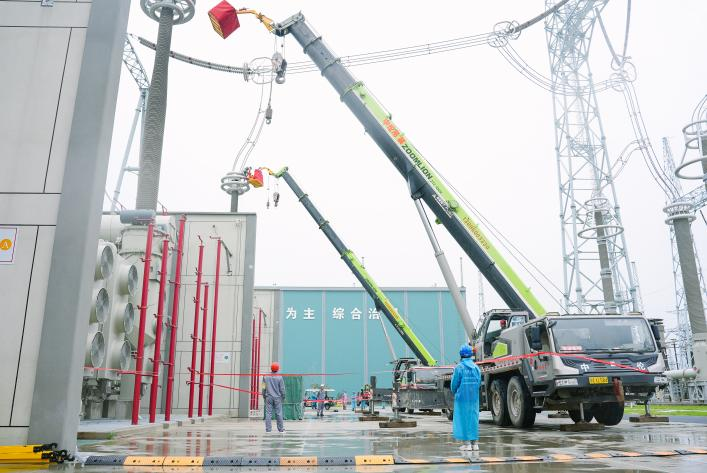

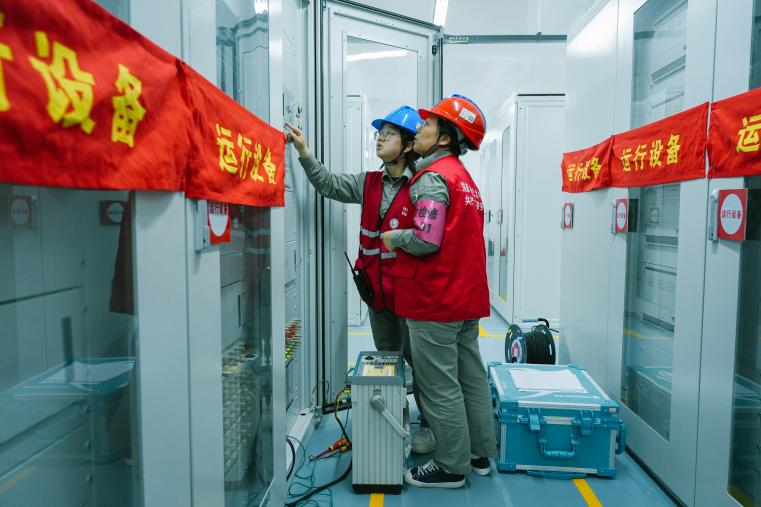

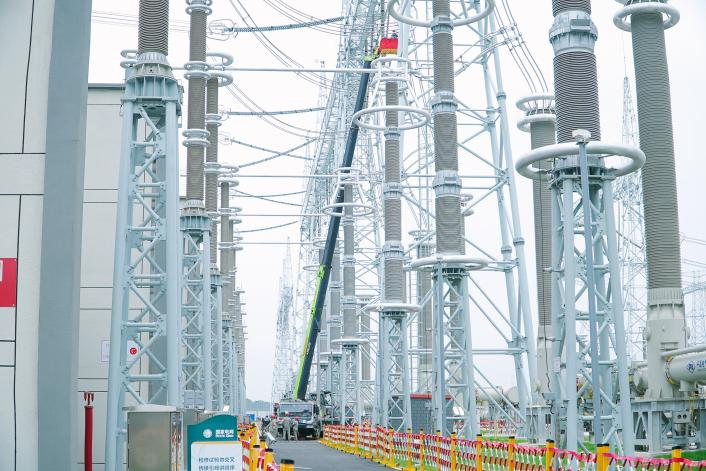

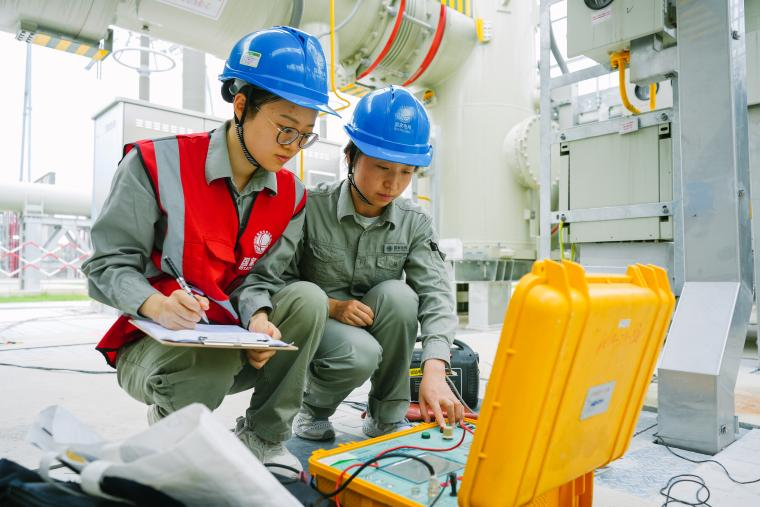

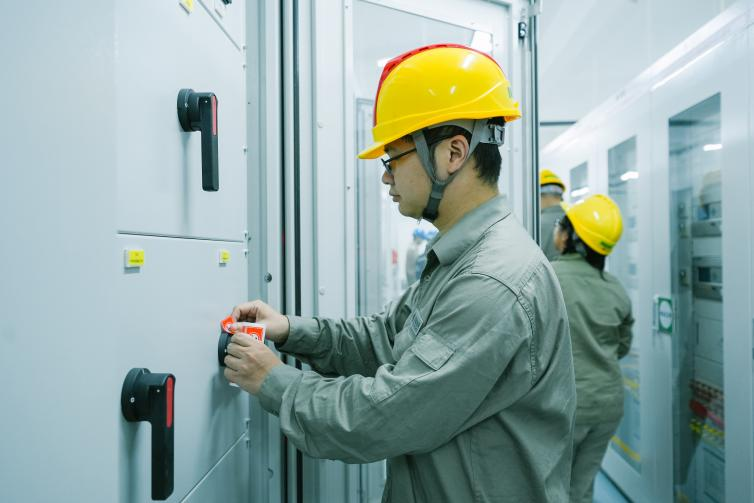

检修现场的运维人员拿着投运前检查表,在现场认真地检查设备外观、开关刀闸状态、阀门状态、SF6压力等,准备送电前的验收工作。
“本次检修工作包括1000千伏1号主变、1号主变下挂110千伏低容、低抗、站用变及110千伏分支母线等设备首检工作,这是特高压武汉换流变电站2023年1000千伏交流系统年度检修的第一部分,涉及例行检修项目、特殊性检修、消缺、技改、技术监督等多个项目,由运维、检修、试验、保护等多个专业协同开展,交叉作业面多、时间紧、任务重,直流公司提前组织召开首检工作协调会,严格审查检修工作方案,按照要求落实好各项运维保障和现场管控工作,确保秋检工作圆满完成。”站长胡宇洋介绍。
根据安排,特高压武汉换流变电站1000千伏交流系统年度检修工作工期分为9月21日至10月4日、10月23日至11月6日两个阶段。第一阶段检修结束后,国网湖北直流公司将提前做好第二阶段检修工作部署,盯紧现场安全管控,筑牢秋检安全防护网,为中秋、国庆“双节”和迎峰度冬保电工作奠定坚实基础。
