福建送变电公司:开展闽粤联网工程年度集中检修

来源:中国能源新闻网 时间:2025-11-10 14:21

严志辉

  “作业期间,大家务必全神贯注、严守规程,必须反复核对标识、确认位置,严防走错工作间隔,保障人身与设备安全,绝不允许有丝毫疏忽!”11月6日,在福建省漳州市云霄县,福建送变电公司工作人员正在闽粤联网工程云霄换流站开展年度集中检修工作。

  闽粤联网工程作为国家“十四五”规划建设投运的重点电力项目,于2022年9月30日正式竣工投产,标志着闽粤两省电网首次实现互联互通,输送容量200万千瓦,促进电力互补互济、调剂余缺,应急情况下互为备用、相互支援,进一步提升极端条件下的保供电能力和事故应急处置能力,提高电网资源优化配置能力和经济运行水平。今年迎峰度夏期间,闽粤联网工程充分发挥网间通道互济作用,6月15日至9月15日互送电量超38亿千瓦时,同比增长95.3%,创新高。

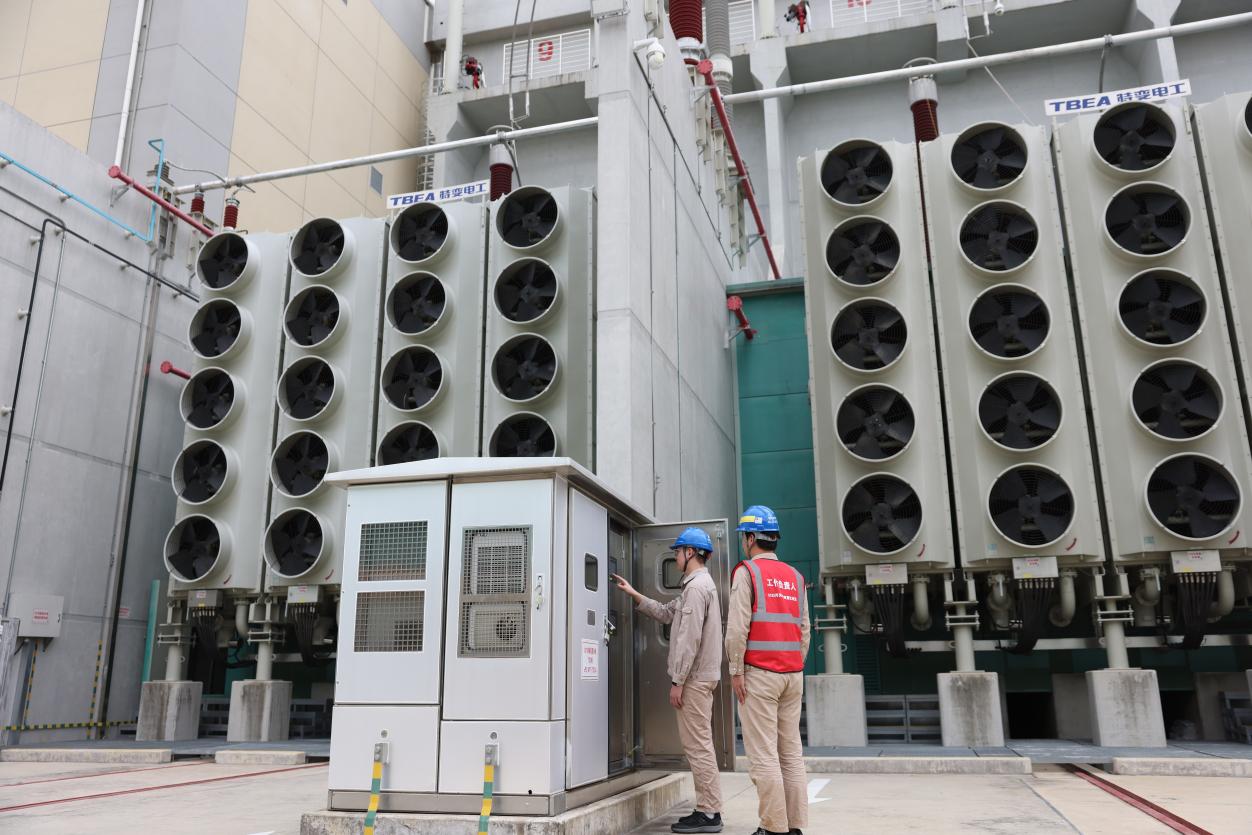

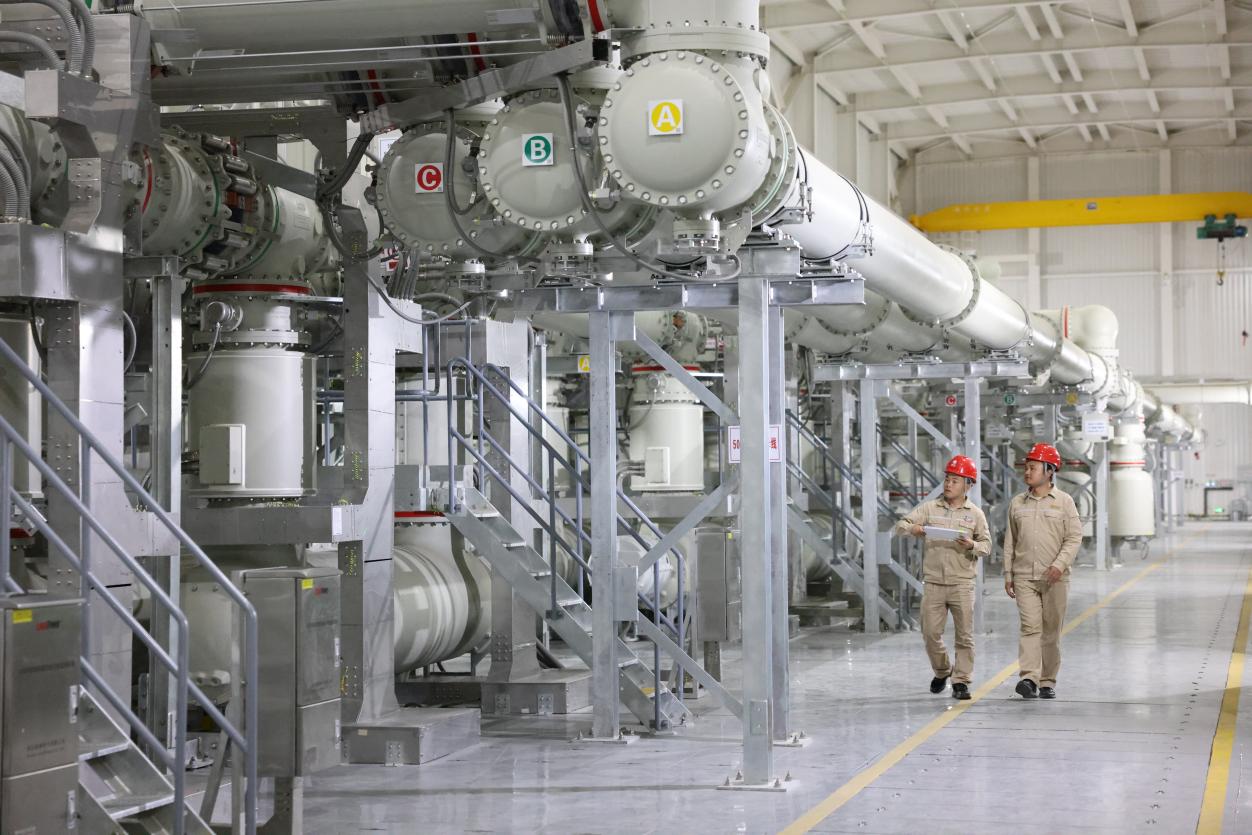

  本次检修时间为11月1日至11月7日,为闽粤联网工程每年一度的集中检修,参检人员700人。云霄换流站安排例检项目25项、消缺项目58项、特殊检修项目33项、技改大修项目4项、隐患排查治理项目4项、反措执行项目1项和软件升级项目12项。检修人员对关键设备开展了方位、深层次的检测维护,及时排查和消除潜在安全隐患,提升设备运行的可靠性与稳定性,让这条能源大动脉保持“健康运行”的良好状态。

  检修期间工作范围广、管控难度大、检修标准高,包含阀厅设备检修、一二次设备检修及试验、开关更换等,涉及10个三级及以上作业风险。为保障检修工作顺利推进,福建送变电公司提前制订子项目工作专项方案,严格落实标准化作业流程,把控检修关键工序,在每处项目检修现场设置作业看板、安全警示栏,加强现场安全管控。

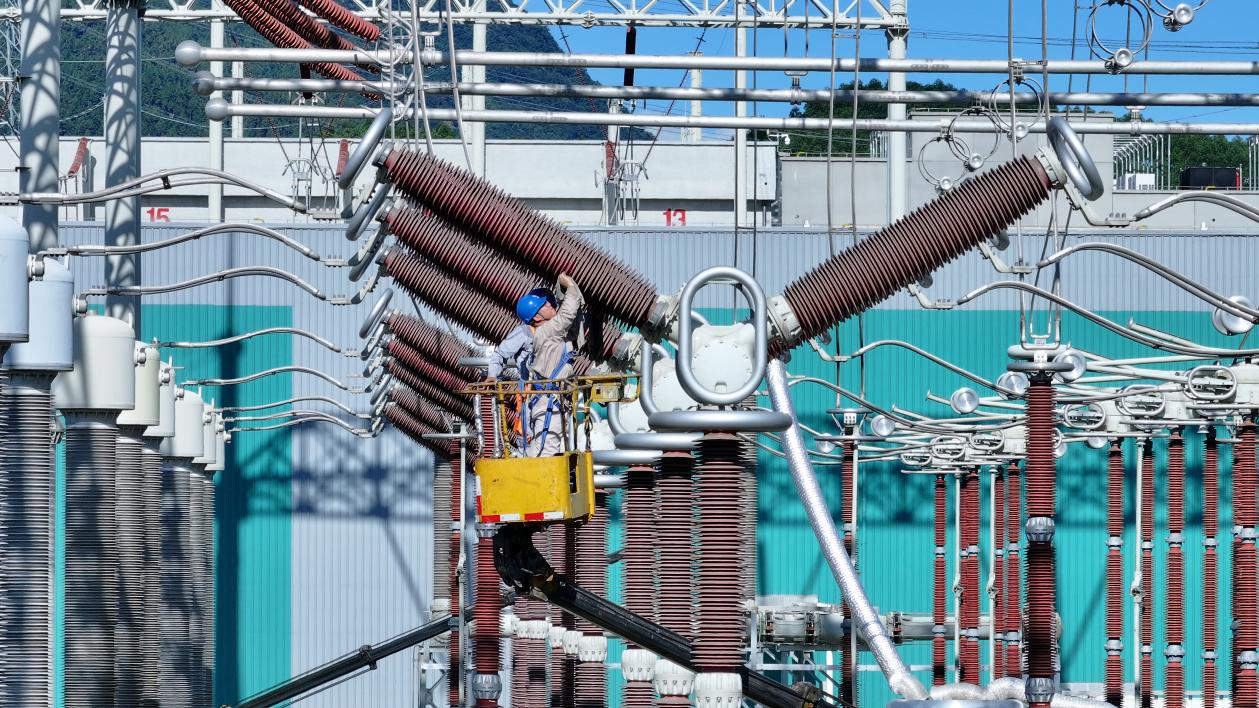

  在单元Ⅱ换流变作业区域,辆登高车驶入指定位置,在地面人员的精准引导下平稳就位。工作负责人陈宝确认登高车接地良好,支腿平稳后,操作手启动升降系统,车斗缓缓离开地面,平稳升至13米的高空,精准抵达作业点位。车斗内,两名施工人员拧松线夹螺丝。地面上,安全员郑炜时刻关注高空动态,随着高空人员的指令,缓缓控制牵引绳索,将引线拉离套管保持安全距离,牢牢绑扎固定,避免引线随风摆动,全程无任何磕碰。拆解、清洁、回装……检修人员重复这套作业流程,整个作业过程分工明确、现场秩序井然,既严守安全规程,又保障了作业效率。

  “二次安全措施已执行完毕,保护装置出口压板已投入,现在进行断路器传动试验,大家注意查看断路器状态和信号指示。”在保护小室内,调试工作负责人余涛操作继电保护测试仪模拟各类状态进行传动试验,对换流变电量保护进行最后的调试验收。他和组员配合进行后台信号、远动信号、故障录波系统等信号核对工作,确认断路器传动试验动作正确。随后,工作小组又继续开展换流变非电量保护装置校验、断路器传动工作,确保每一个断路器、每一个出口回路都能正确动作。

  “通过年检试验,我们精准排查潜在隐患,让每一台设备都达到最佳运行状态,大幅提升了换流站整体抗风险能力与运行可靠性,有效应对冬季用电负荷增长挑战,确保电力输送安全稳定。”福建送变电公司调试现场负责人张一航说。

  本次闽粤联网工程集中检修工作不仅是对站内现有设备的一次深度“体检”,更提高了换流站安全保障能力,为即将到来的迎峰度冬关键期筑牢电力防线,保障两省生产生活用电可靠。
