来源:抽水蓄能行业分会微信公众号 时间:2025-06-12 17:53

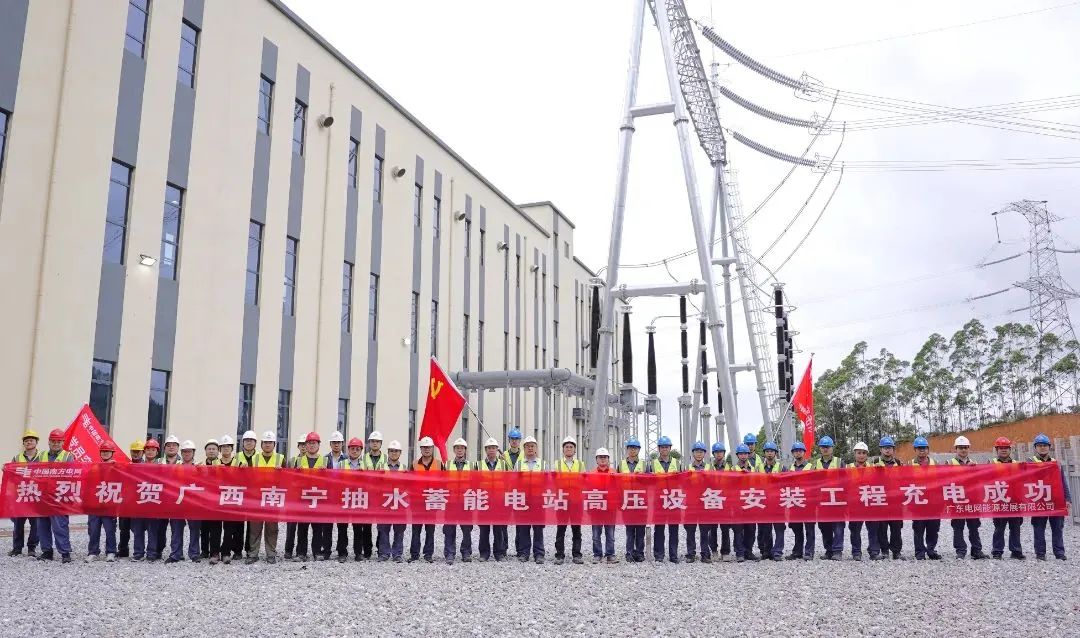

近日,南网储能南宁抽水蓄能电站500kV系统首次充电成功,电站设备正式进入并网调试阶段,为电站首台机投产及2025年机组全投奠定了关键基础。
本次充电过程中,启动试运行组和操作组精准、安全地执行了1279项检查和操作任务,500kV开关站及洞内GIS设备、#1高压电缆开展了三次全压冲击充电试验、#1主变开展了五次全压冲击充电试验,电气一次设备经受了考验,各项性能指标良好,对应的通信、保护、测量、监控等设备数据传输、参数采集、相序、极性、监视及控制功能完好、正确,500kV系统首次充电圆满成功。

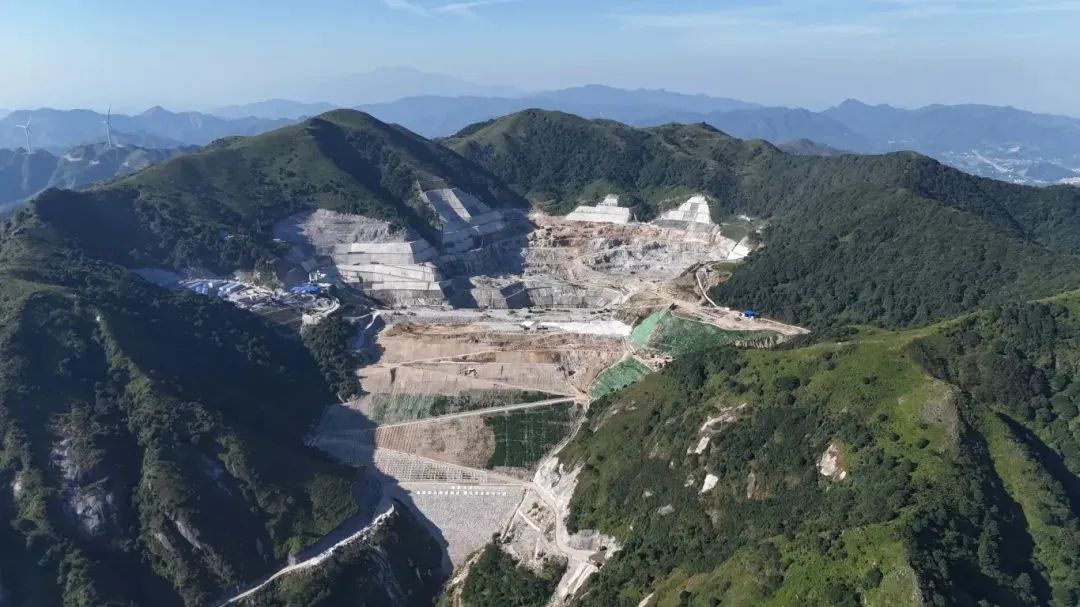

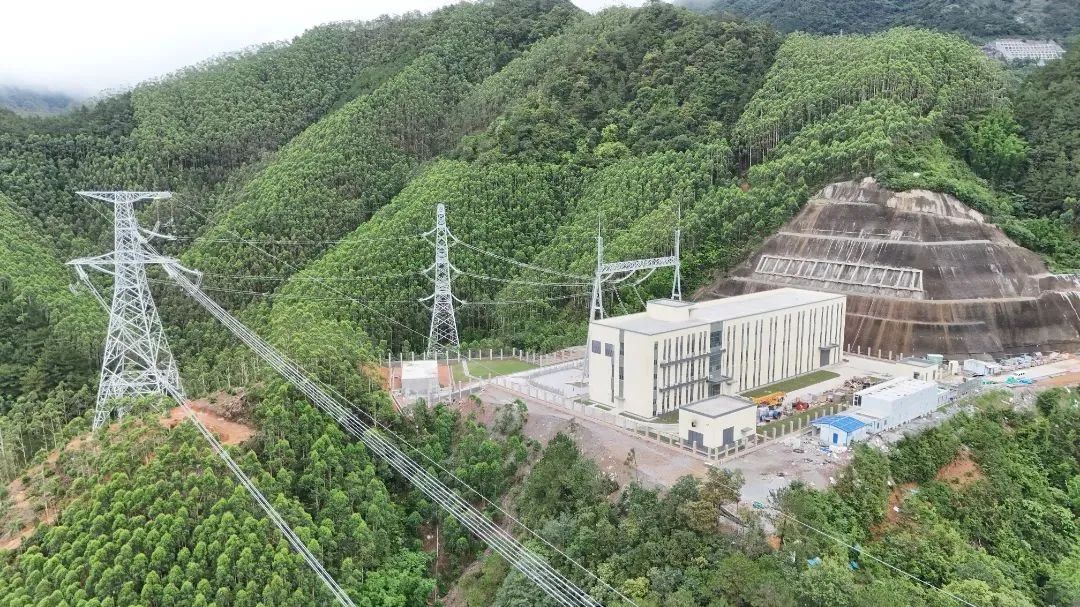

抽水蓄能电站500kV系统充电是电网向电站反向送电的过程,主要目的是检验电站500kV系统在全电压下的设备可靠性,同时校验通信设备、继电保护及自动控制装置功能的完好性及正确性。南宁项目500kV系统工程包括开关站及继保楼土建工程,高压、配电、通信、保护、测量、监控、消防等设备安装工程。土建工程自2024年7月开工,2024年12月完成土建主体工程封顶,2025年5月实现开关站GIS、#1高压电缆、厂房GIS、#1主变等设备的启动投产。土建及设备安装、调试工期仅11个月。
南宁抽水蓄能电站全体建设者将继续以严谨的作风、昂扬的斗志、冲锋的姿态,千方百计保安全、抓质量、控工期、稳投运,向着今年年底四台机组全部投产的目标奋斗前行。(张芳明 张百华 任杰 付庆荣)
