中国大唐一批重点工程项目全面开启加速度

来源:中国大唐集团有限公司 时间:2021-10-09 12:29

  国电力新闻网讯  随着“大干一百天、争作新贡献”集结号奏响,国大唐从狠抓生产经营入手,攻坚克难、顽强拼搏、锐意进取,全力推动年度各项工作任务圆满完成。国庆前后,国大唐一批重点工程项目开启“加速度”。

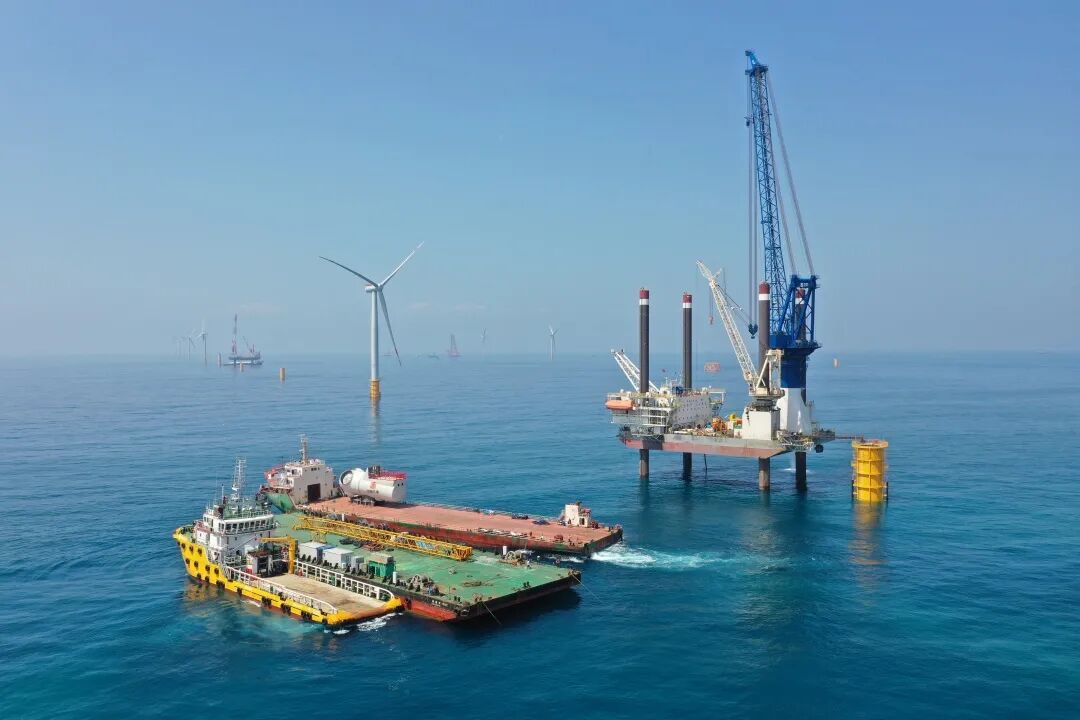

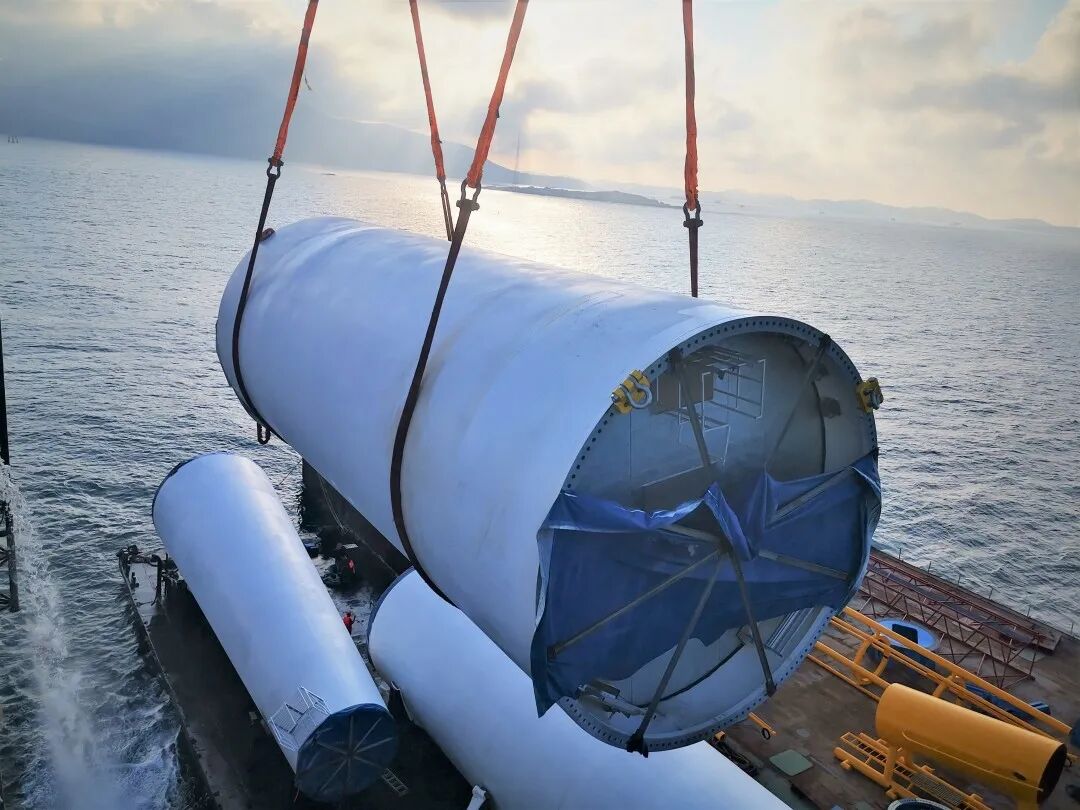

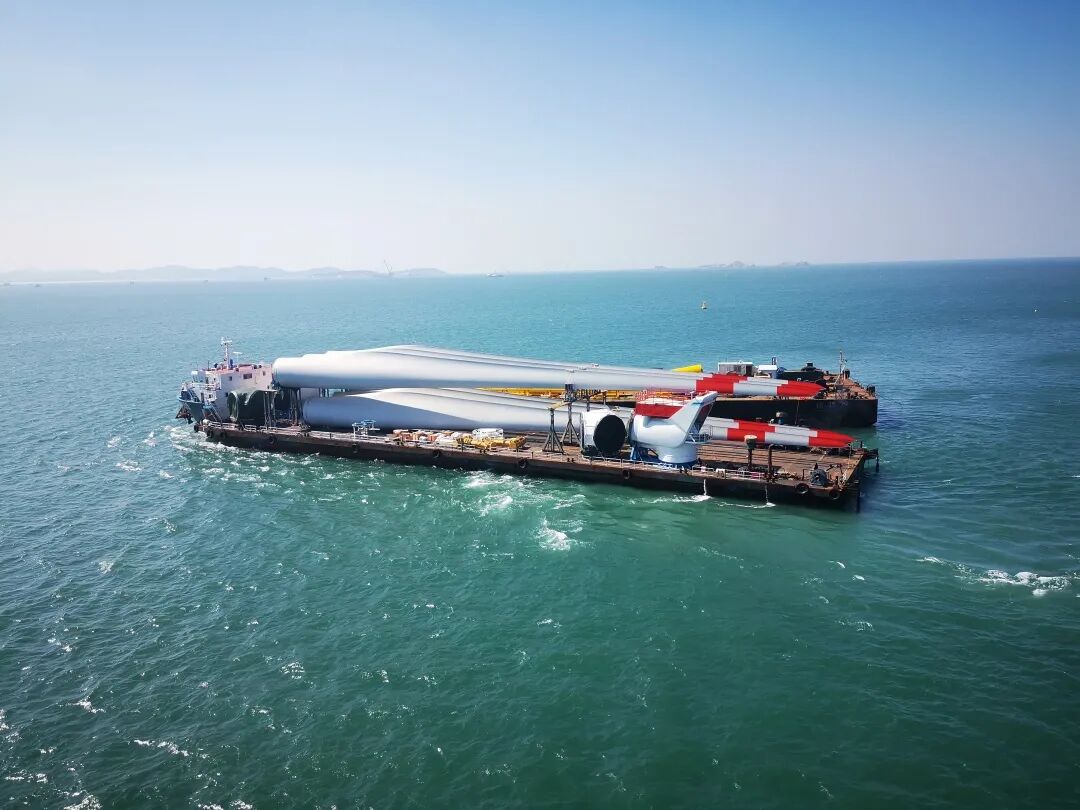

  平潭海上风电公司长江澳项目的建设者们坚守一线、争分夺秒、连续奋战。目之所及的长江澳海面上,驳船、运输船穿梭不止,搅拌机、起吊机运转不停,全面推动设备、施工、送出、调试等工作,顺利完成14#机位风机塔筒、机舱吊装。(高伟杰)

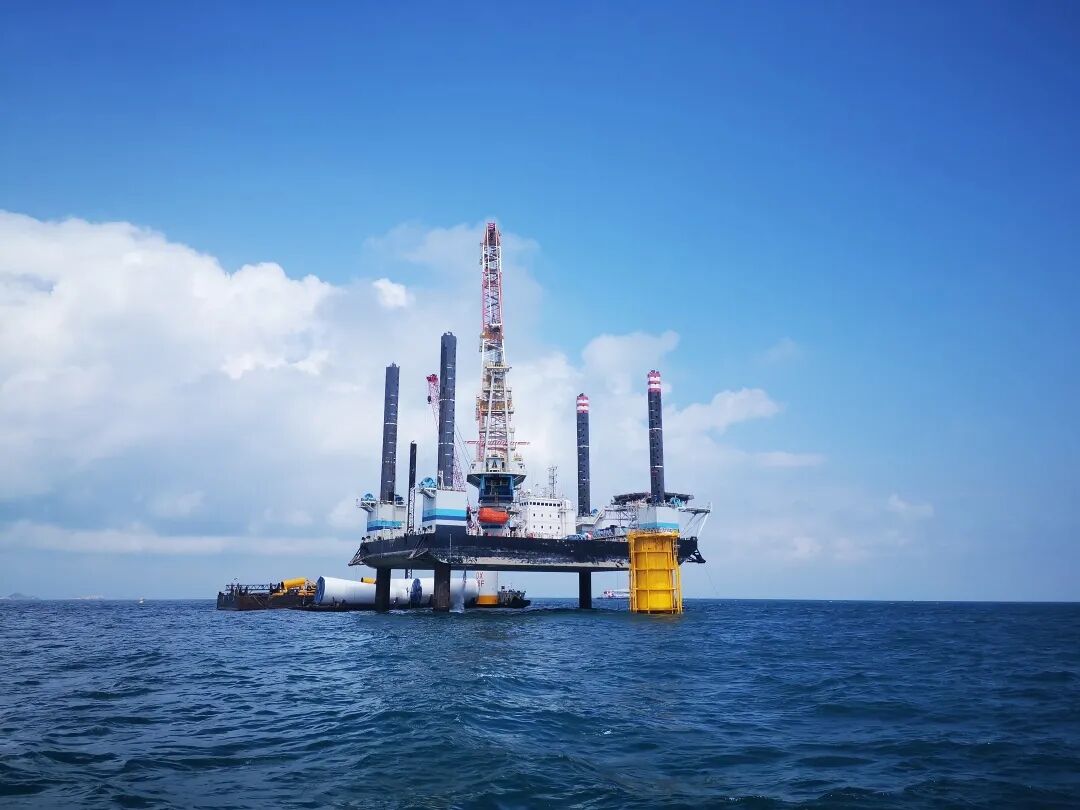

  为全力确保南澳勒门I海上风电项目实现年度全容量并网目标,砥砺奋进的大唐人,不放过每一个施工“窗口期”。国庆期间,汕头新能源公司及各参建单位共计近千人驻守施工现场。“十一”当天创造了该项目风机吊装最快施工记录——54小时完成单台风机全部安装工作。(史识)

  华银新能源公司伍家湾风电项目成功完成首台3兆瓦风机吊装。国庆期间,项目部全体成员严格按照施工进度、工程质量、安全目标的要求,安全高质量地完成2台机组塔筒、机舱、发电机吊装工作,为节后叶轮吊装做足准备。(胡丹)

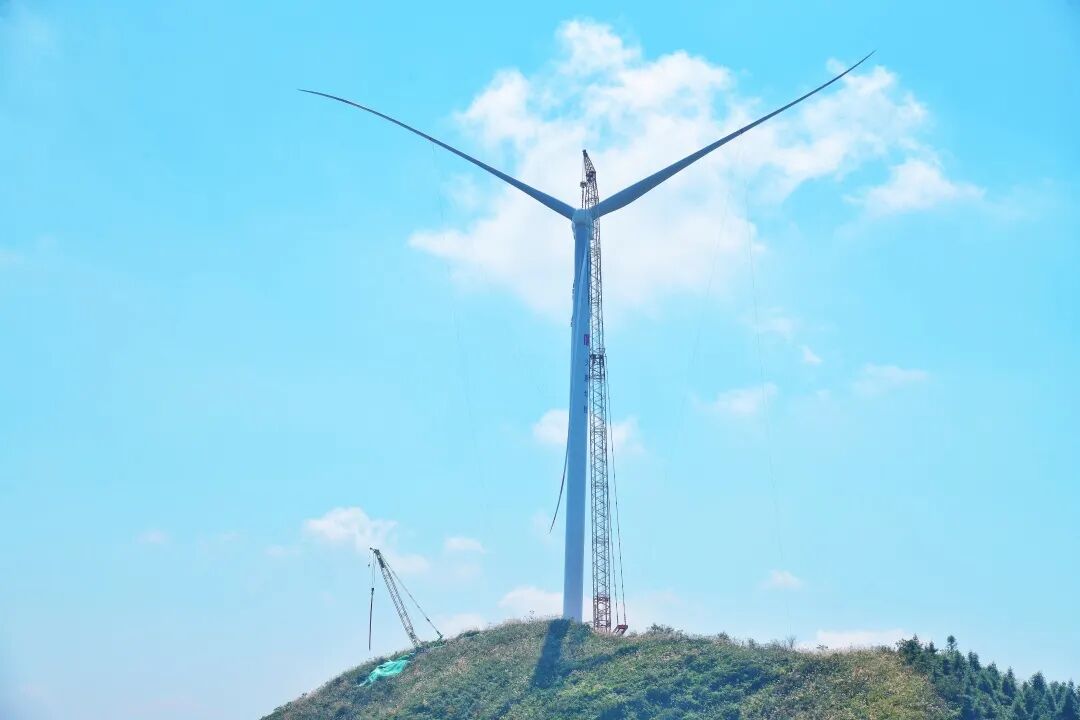

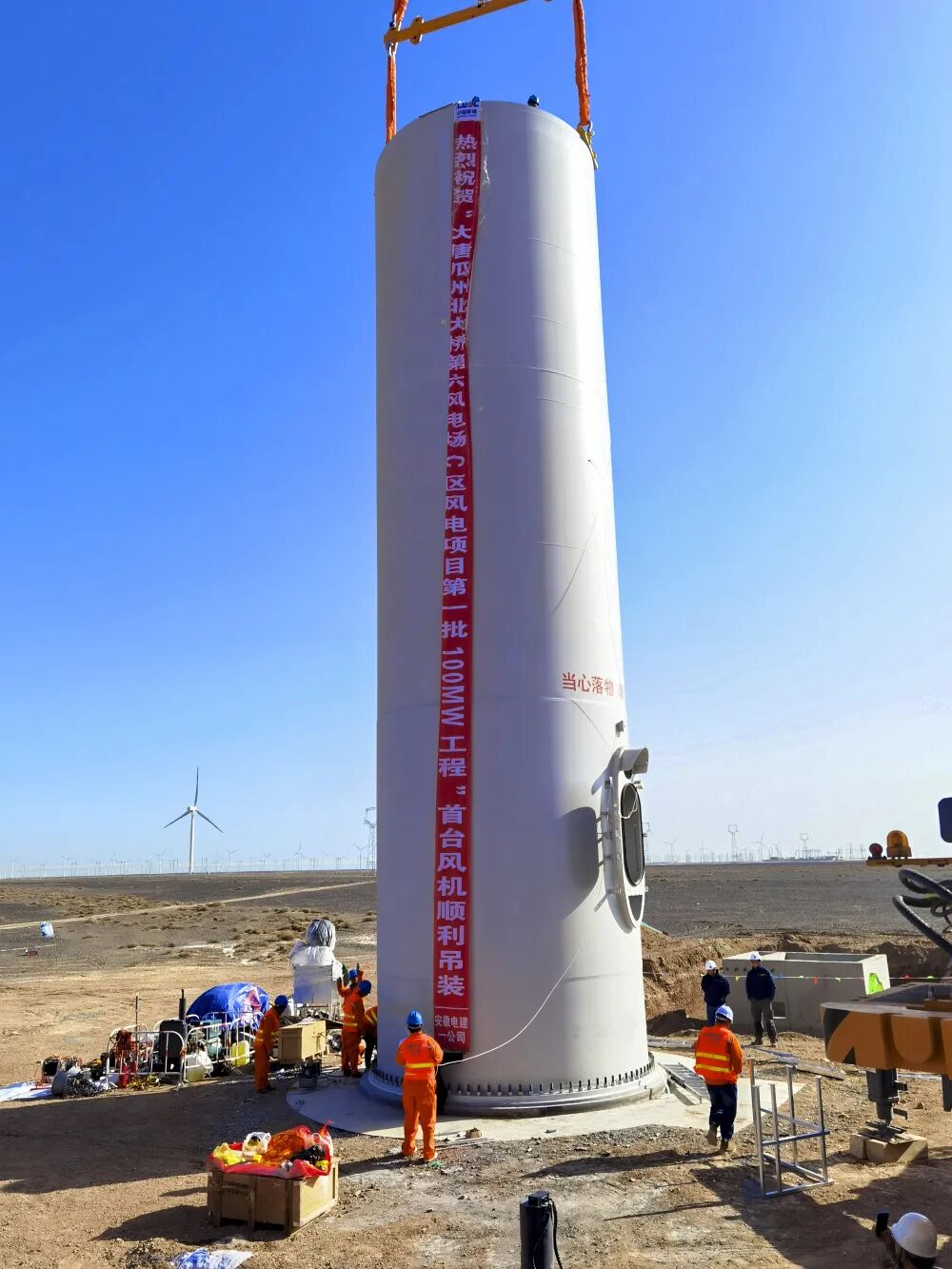

  甘肃发电公司瓜州桥六风场首台风机顺利吊装,标志着该项目正式进入机电安装阶段。该工程开工以来,各级人员坚守岗位,为实现年底投产目标打下坚实基础。(贾世宁)

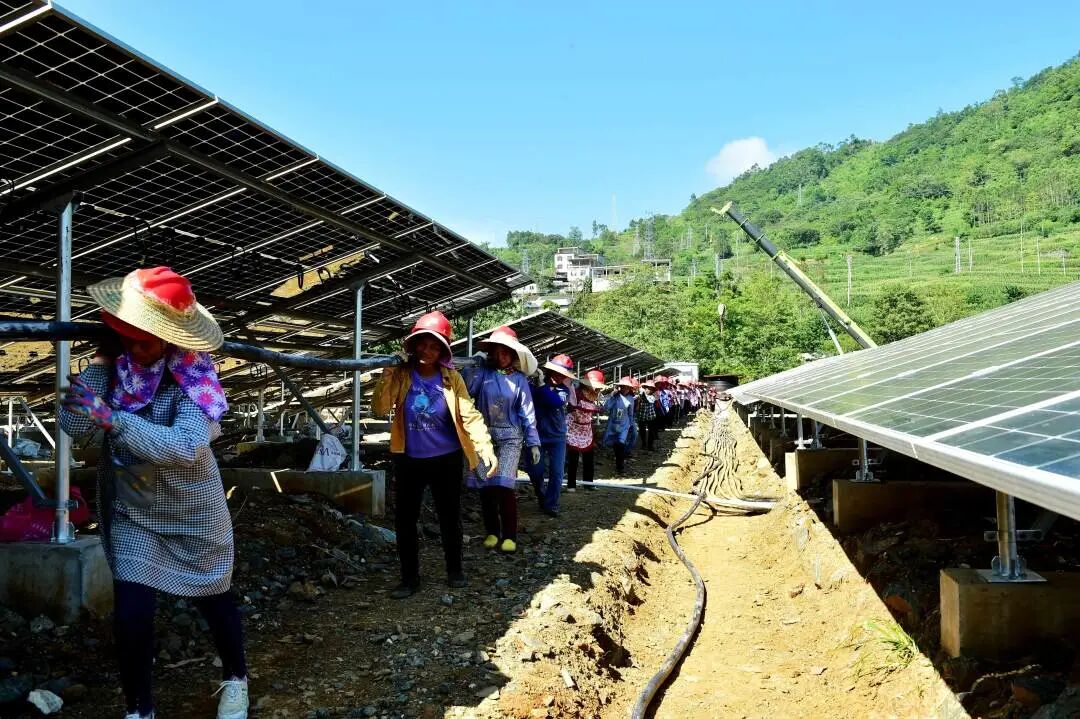

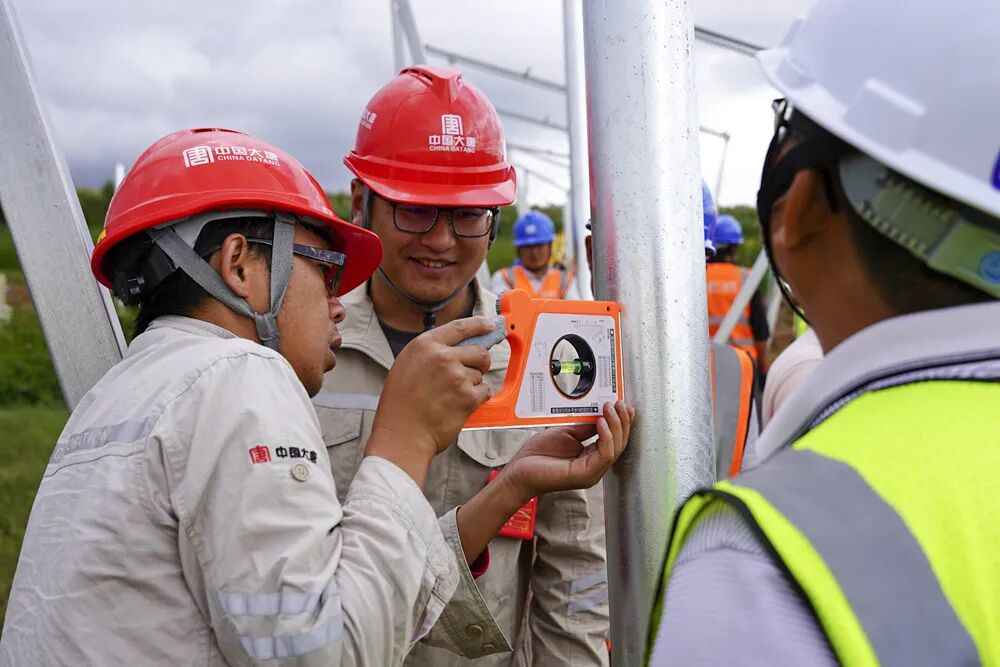

  岩滩水电公司常吉光伏发电场陆上建设项目施工人员坚守在建设现场,加班加点、争分夺秒敷设电缆,安装光伏板等工作,为10月中旬陆上光伏项目全部投产发电做最后的冲刺。(谭慧武)

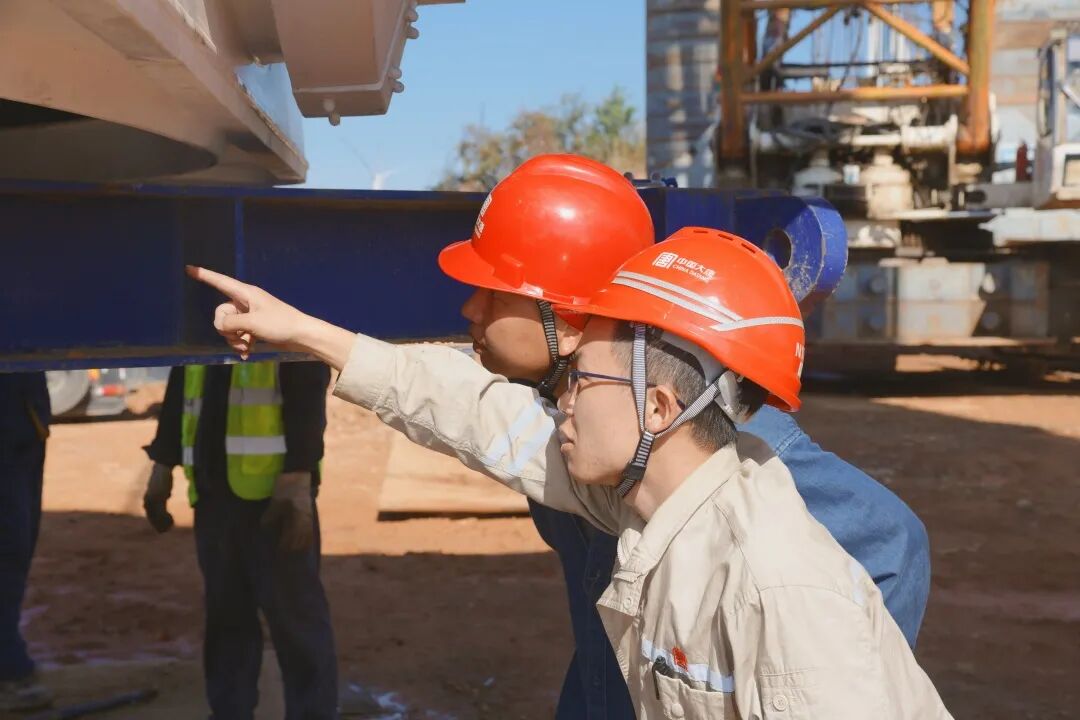

  向阳风电公司600MW吉电南送工程及150WM风光互补“光伏+”工程进入全面攻坚阶段。工程建设者们坚守施工一线,保质量、抓工期,强力推进项目建设,确保圆满完成年底投产目标任务。(陈浩 隋然)

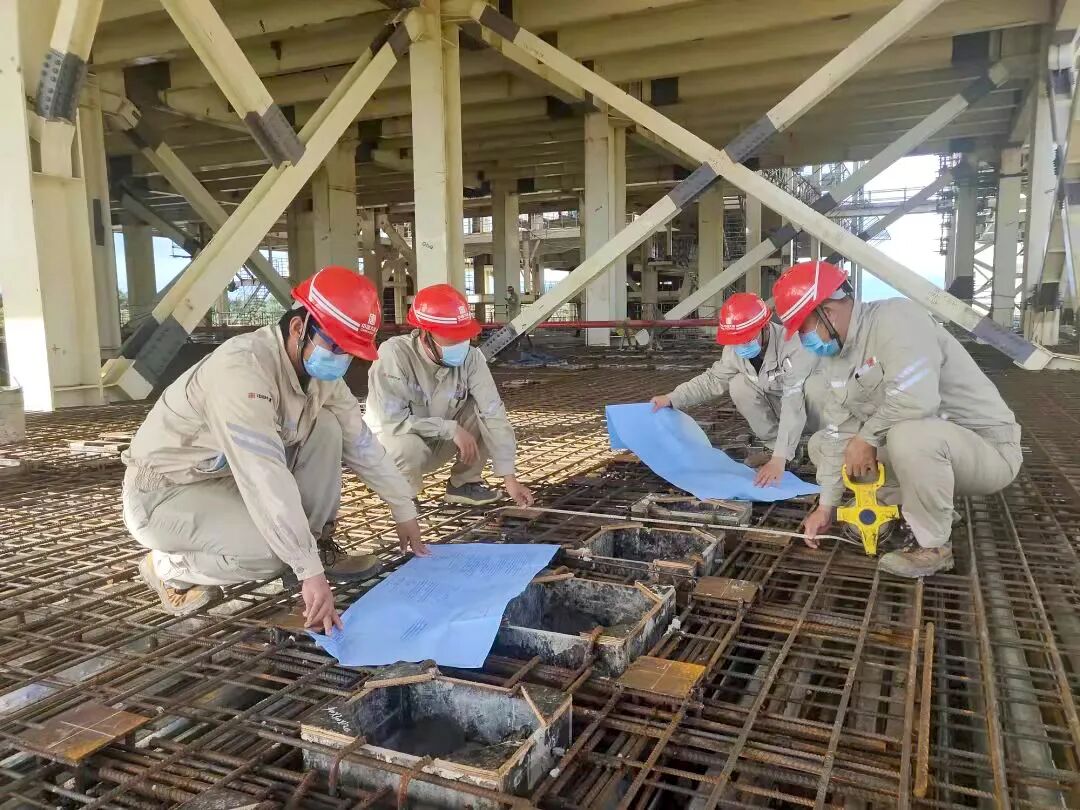

  耒阳发电公司参建人员坚守衡南黄吉5万千瓦林光互补光伏发电项目现场,仔细核对施工图纸,认真检查送出线路塔基施工质量,严控节点,挂图作业,狠抓质量和安全,稳步推进项目开展。(张雪莉)

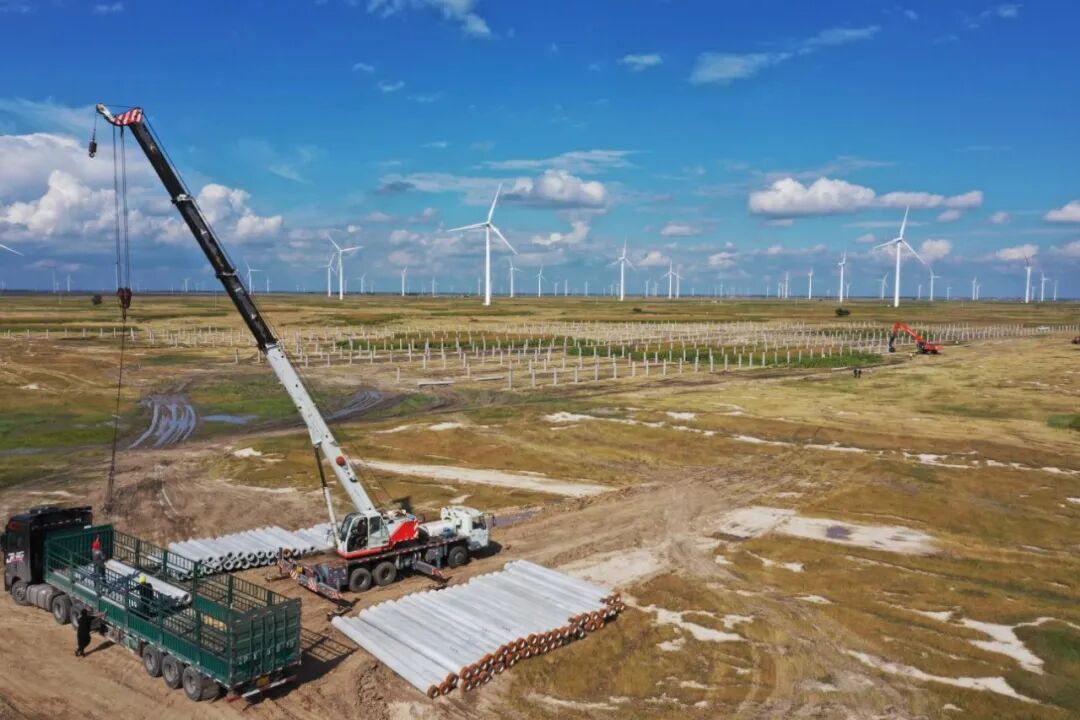

  蒙东事业部开鲁风电项目现场工作人员正全力以赴抓工期。该项目风机基础共计15基(1基灌注桩基础),目前已浇筑12基,桩基基础灌注桩施工完成,升压站主变已安装就位。(项吉元)

  湘潭发电公司新能源公司职工坚守在湘潭县白石镇分散式风电场项目现场,接收清点开关柜、散热器等设备,认真开展“三讲一落实”,组织施工人员安装变压器、铺设电缆,全面推进升压站施工进度,守护项目建设的安全、质量、进度。(李莎莎 雷欢)

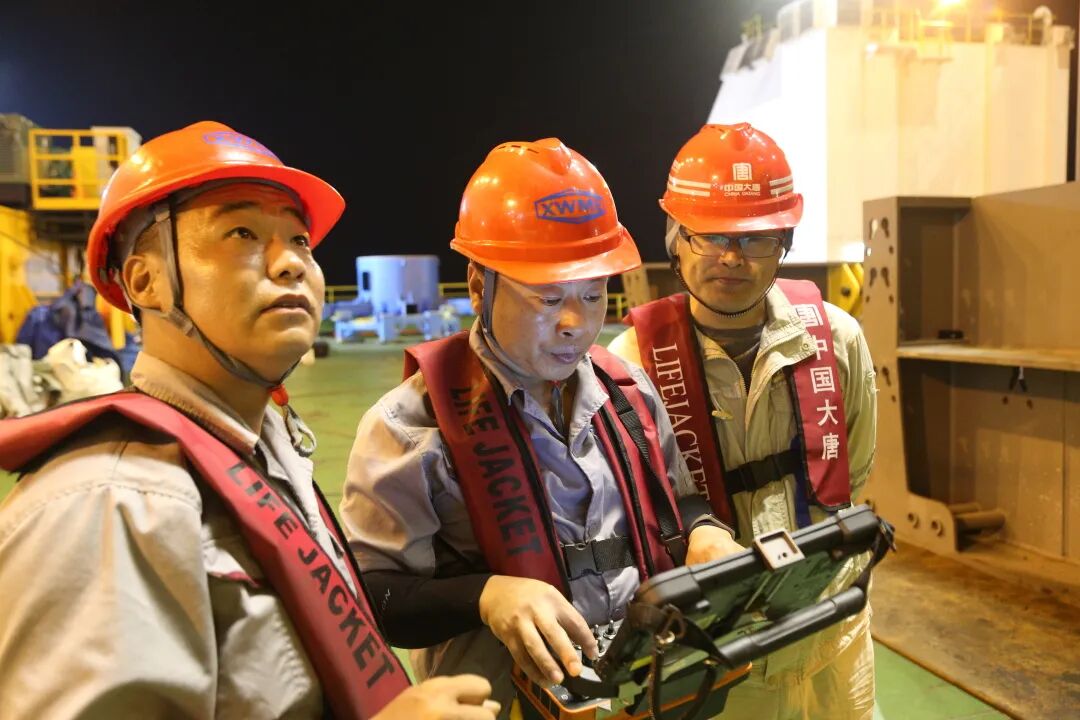

  印尼米拉务项目全体参建人员“跑步进入”施工高峰状态。国庆期间,参建人员坚守岗位,先后完成海域取水管线第七段沉管施工、1号机檩托、檩托安装等重要施工。(李志强)

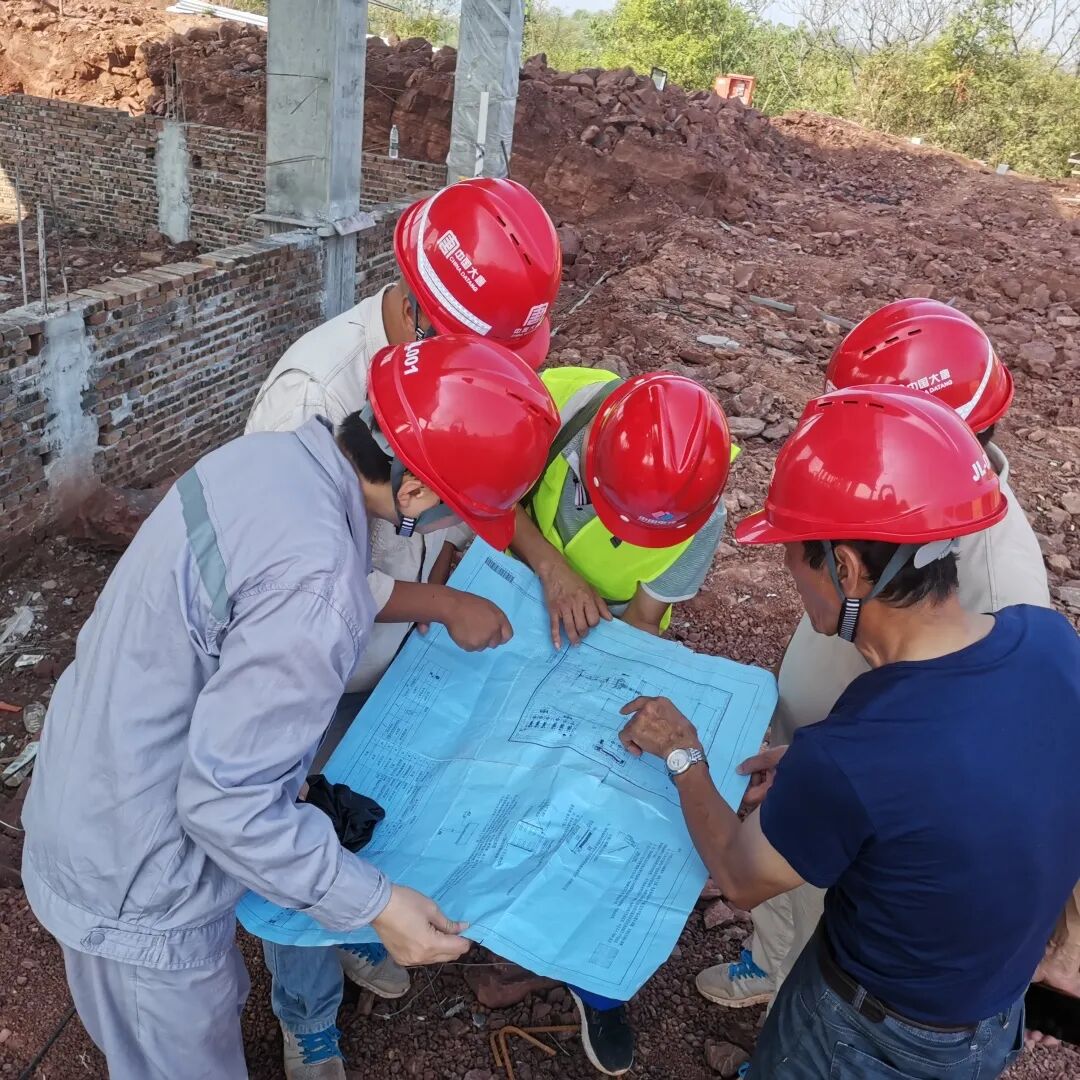

  云南新能源分公司武定田心项目部充分调动参建单位力量,进一步强化现场安全环保及基建管控作用。各部门结合形势变化,进一步梳理工作思路,为冲刺全年投产发电目标发挥更大力量。(胡志燕 李欣昱)
