全球最大、首个无外置床!正式商运

来源:中国电力报 时间:2026-04-20 16:28

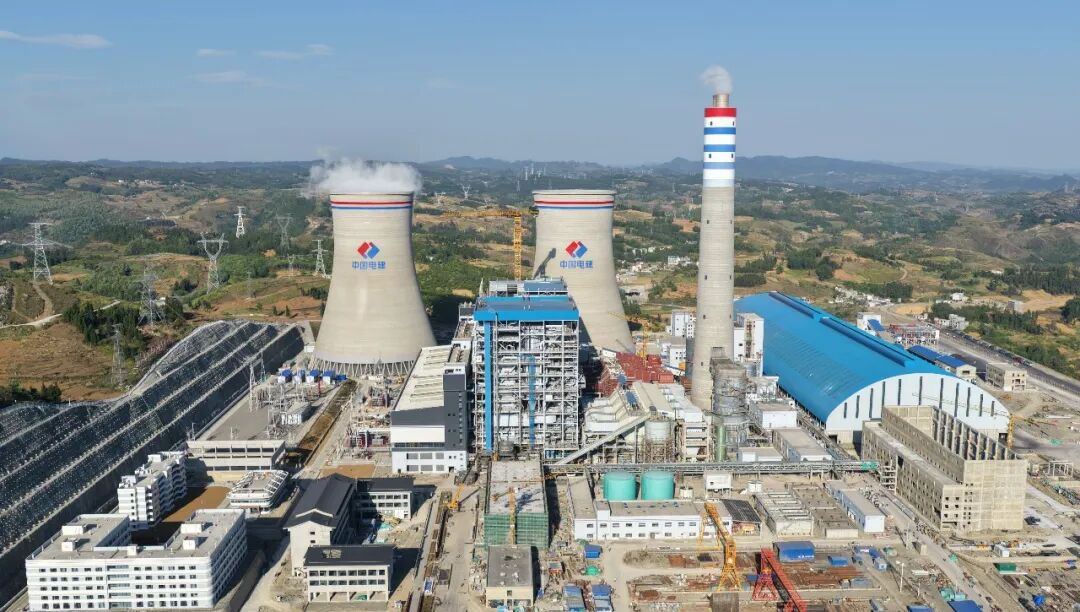

  全球装机容量最大、首个不带外置床的高效超超临界循环流化床燃煤发电机组正式进入商业运营

  4月15日24点00分,由中国电建投资建设的贵州盘南2*660兆瓦低热值煤资源综合利用发电项目1号机组圆满完成168小时满负荷试运行,机组各项参数稳定、性能指标优良,标志着全球装机容量最大、首个不带外置床的高效超超临界循环流化床燃煤发电机组正式进入商业运营。


  贵州盘南项目是中电建电力投资集团有限公司投资开发的重要项目,也是贵州省“十四五”电力发展规划重点建设项目、新增纳入规划支撑性和调节性电源项目。项目位于贵州省六盘水市盘州市大山镇,建设两台660MW高效超超临界循环流化床燃煤发电机组,同步建设烟气脱硫、脱硝、除尘装置和14MWp厂内光伏发电系统。项目采用洁净煤燃烧技术和高效节能优化设计,烟尘、二氧化硫、氮氧化物排放值达到国家排放标准。项目以煤泥、煤矸石等低热值煤为主要燃料,每年消耗低热值煤超过360万吨,掺烧比例达70%,通过“五大”创新中心(全厂压缩空气中心、全厂数字化水务中心、智慧燃料管理中心、智慧电厂管控中心和氢能利用中心)、“六个”国内领先技术(机组自启停控制系统、冷渣器+低温省煤器的烟气余热利用技术、数字化煤场管理系统、全厂智能照明远程控制系统、全厂数字化电气监控系统和污染物零排放)、“七个”独创首创技术(煤泥输送干化一体化系统、大跨度弧形网架煤棚、三筛二碎系统、大倾角二级链斗机、高度集成综合管架、雨水回收系统和空压机余热利用),实现全厂智能化智慧化、余热余汽充分利用,具备快速变负荷、启停调峰和20%额定负荷深度调峰能力。

  自2024年5月16日主厂房第一罐混凝土浇筑以来,项目团队先后高标准完成12个关键节点一次成功,高标准实现机组整套试运工作。试运行期间,机组运行平稳、各项参数优良,热工与电气保护投入率100%、热控自动装置投入率100%、仪表及测点投入率98%、平均负荷率97%、调度负荷曲线执行率100%,真空严密性、汽轮机振动、主辅设备运行参数及各项环保指标优良。

  盘南2*660兆瓦低热值煤资源综合利用发电项目总投资约55亿元,全面投产后,年发电量预计达66亿千瓦时,可带动新增地方就业约1200人,将成为贵州省乃至南方电网重要的支撑性和调节性电源,承担基本负荷、调峰及备用等多种功能,对提高电网可靠性、保障电力安全稳定供应、构建综合能源基地等发挥重要作用,对推动地方经济发展、社会稳定发挥积极作用。(陈必直)
