来源:中国南方电网 时间:2026-02-04 17:52
编者按
据媒体报道2026年2月1日报道,在率领代表团访问中国后,英国首相斯塔默谈及中国基建等领域的行动速度,称“英国太慢了”。基础设施投资慢,已是欧洲国家的共性问题:目前,欧盟能源基础设施项目审批流程冗长,输电项目审批平均需5年,可再生能源项目并网最长需9年。2025年12月,《欧洲电网一揽子计划》正式发布,大幅增加财政支持、提升审批效率,以期加快欧盟电网投资建设。
当前,全球能源转型加速推进,在气候危机、地缘政治冲突等多重因素影响下,能源安全与竞争力成为欧盟面临的核心挑战。2025年12月10日,欧盟委员会正式发布《欧洲电网一揽子计划》(European Grids Package,以下简称《计划》),同步推出“能源高速公路”(Energy Highways)倡议,作为《平价能源行动计划》和《清洁工业协议》的核心配套举措。
该《计划》以构建全欧互联互通、数字智能、安全韧性的能源基础设施网络为目标,围绕六大核心环节提出针对性思路和措施,涵盖电网规划、项目审批、资金保障、安全防护等多个维度,系统性解决欧盟电力、能源基础设施规划与实施中的结构性障碍。

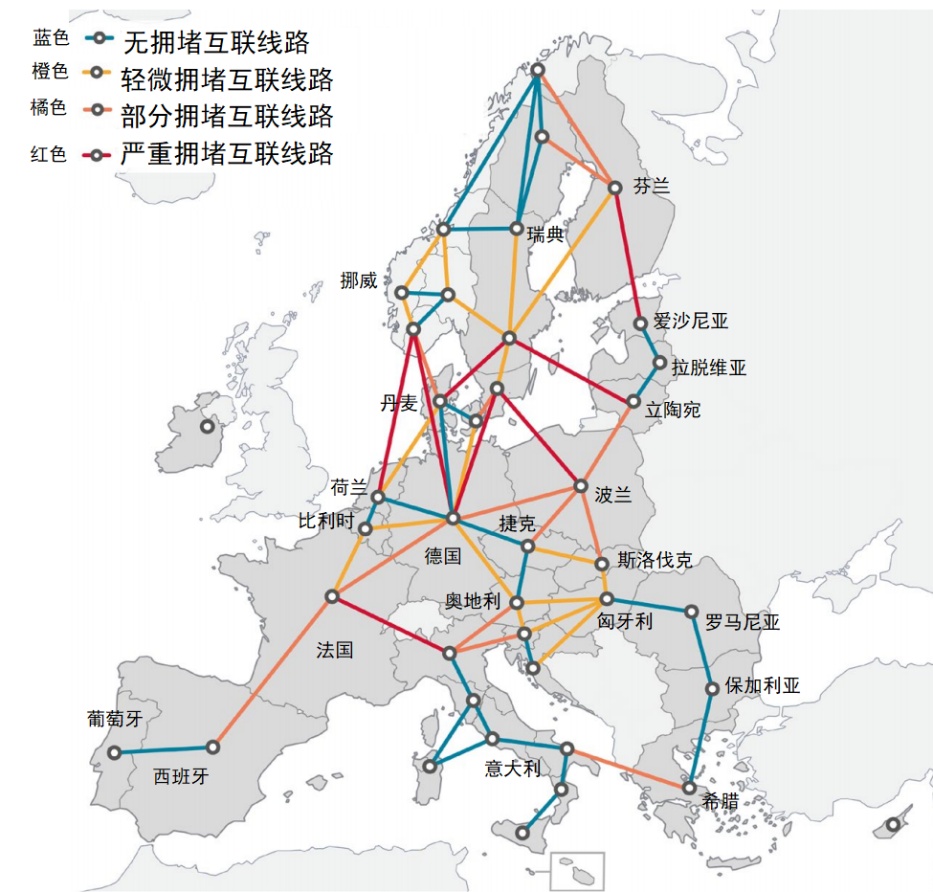

图1欧盟各竞价区电网拥堵情况示意图(来源:欧盟能源监管合作署ACER)
一、强化顶层设计,构建统一电网规划体系
建立欧盟统一场景,提供电网规划基准。由欧盟委员会牵头,每四年制定一次全面的欧盟关键能源场景(Central Scenario),以明确能源供需、可再生能源布局、跨境输电容量等核心参数,并将其作为成员国电网规划、项目筛选的重要依据。
创新“缺口填补”机制,满足跨境输电需求。针对2030年欧盟跨境输电容量需求增加(约4100万千瓦)但实际项目部署不足的问题,欧盟委员会将启动“缺口填补”机制,邀请系统运营商或运营方参与项目建设,以确保跨境输电需求得到满足。
强化跨域协同规划,推动行业高效发展。要求各成员国电网规划需与欧盟整体规划保持一致。同时,各成员国电网规划还需与氢能、天然气等行业领域协同发展,并充分考虑工业脱碳、电动汽车充电、储能部署等需求,提前预留接入容量。
利用电网现有设施,减少新增投资成本。秉持“能源效率优先”原则,鼓励通过数字化、智能化技术手段提升电网基础设施利用效率,减少不必要的新增投资。配套发布《高效电网连接指南》,采用“先就绪先接入”原则,以解决绿电并网排队问题。
二、突破审批瓶颈,推动项目落地实施
目前,欧盟能源基础设施项目审批流程冗长(输电项目审批平均需5年,可再生能源项目并网最长需9年),严重延缓能源转型进程。《计划》明确电力项目审批时限与标准化流程,大幅提升审批效率与透明度。首次在欧盟层面为电力项目设定审批时间上限:简单项目审批不超过6个月,普通项目(可再生能源和储能)不超过12个月,复杂项目(海上风电)最长不超过3年。推行电力项目审批流程数字化,要求成员国建立统一的数字审批平台,实现材料申请、提交、审核、公示等全流程线上办理。引入“默认批准”机制,若审批机构未在规定时限内作出回应,相关审批将被视为默认批准(环境决策除外),以此倒逼审批效率提升。
赋予电力基建项目优先地位,推动跨境输电项目审批协同。明确电力基础设施项目的“优先公共利益”地位,在与其他项目发生利益冲突时给予优先考虑,减少审批阻碍。对于跨境输电项目,要求相关成员国设立联合审批机制,指定单一联络点协调各国审批流程,实现审批标准、时限、评估方法的统一。例如,大洋互联(GSI)项目作为连接塞浦路斯与欧洲大陆的关键跨境输电项目,将通过欧盟层面协调,简化希腊、塞浦路斯等国的审批流程,加速项目落地。
优化环境评估与公众参与机制。环境影响较小的电力项目简化环评流程,引入“可反驳的公共利益推定”原则,即默认电力基础设施项目符合公共利益,除非有明确证据表明其对环境有重大不可挽回的影响。
三、创新融资机制,保障电网基建资金需求
预计到2040年,欧盟电网投资需求将达1.2万亿欧元,其中配电网领域约7300亿欧元。《计划》明确构建“欧盟财政支持、各国资金配套、私人资本参与”的多元化融资体系,满足电网基建资金需求。
大幅增加欧盟财政支持,降低绿电项目融资风险。在2028—2034年多年度财政框架(MFF)中,欧盟计划将“连接欧洲设施(CEF)”的能源预算从58.4亿欧元提升至299.1亿欧元。欧洲投资银行(EIB)将提供15亿欧元的担保资金,支持电网设备制造业产能扩张,并推出针对企业购电协议(PPAs)的担保计划,以降低可再生能源项目融资风险。
明确各国资金配套措施,引入成本分摊与资金筹措机制。针对跨境项目收益外溢、成本分摊不均的问题,欧盟提出建立透明成本收益评估体系,要求受益超过项目总成本10%的成员国参与成本分摊。其次,允许成员国自愿捆绑跨境项目,通过设立特殊目的实体(SPV)等方式简化融资流程。此外,欧盟还规定将25%的电网拥堵收入用于跨境输电基础设施投资,为跨境输电项目实施提供稳定的资金来源。
撬动私人资本参与,缓释电网项目投资风险。欧盟通过发布《清洁能源投资战略》,消除私人投资壁垒,为电网项目提供风险缓释工具。例如,推广差价合约(CfD)等市场化工具,保障投资者收益确定性。鼓励通过绿色债券、基础设施基金等方式吸引社会资本,形成多元化的投资格局。
四、技术创新赋能,加速电网数智化转型
欧盟将数智化作为电网升级的重要方向,推动传统电网向“智能、灵活、高效”的现代电网转型。
推广电网增强技术(GET)。鼓励部署动态线路评估、先进潮流控制、数字孪生等技术,提升现有电网的传输容量和运行效率,减少新增电网投资。推动建立技术共享平台,发布电网增强技术最佳实践案例,以提升电网的运行效率和可靠性。
加速数字化与AI应用。2026年,欧盟将推出《能源领域数字化和AI战略路线图》,推动AI在电网优化、需求响应、故障预测等场景的应用,提升电网运行的智能化水平。推进智能电表、数字孪生、物联网等技术的部署,建立统一的电网数据空间,实现电网运行的实时监控与优化调度。
完善储能与灵活性机制。支持电化学储能、抽水蓄能等多元化储能技术的部署。明确储能和需求响应资源的市场准入权益,消除参与壁垒。推动需求响应机制建设,鼓励用户通过调整用电时间参与电网互动,降低峰谷差,提升系统灵活性。
五、强化安全韧性,筑牢能源设施防护网
《计划》拟构建“物理+网络”双重防护体系,将能源基础设施安全置于重要位置。
将跨境能源项目规划嵌入安全设计理念,抵御极端风险冲击。所有跨境能源项目在规划初期即纳入物理和网络安全考量,推广“韧性设计”原则,确保基础设施能够抵御蓄意攻击、极端天气等风险。
采用产权信息披露机制,降低能源项目运营风险。建立跨境能源项目所有权信息披露机制,避免不可靠外国实体参与关键基础设施建设,降低供应链风险。
提升能源设施安全等级,增强关键节点防护能力。提升现有能源基础设施和关键输电节点的安全防护等级,并将相关项目纳入“连接欧洲设施(CEF)”资金支持范围。例如,通过安装智能监控、强化网络安全防护等方式,大幅提升电网抵御外部扰动的能力。
加强区域协同防护,应对跨境安全威胁。通过区域高级别小组、电缆安全行动计划等机制,强化成员国间的安全信息共享和协同响应能力,共同应对跨境能源基础设施所面临的外部安全威胁。
六、推出能源项目倡议,加强跨境能源基建
推出“能源高速公路”倡议,聚焦于8个关键跨境基建项目,覆盖电、氢、气三大领域,可享受优先审批、融资支持等优惠政策。
电网互联类项目(5项)。其中,比利牛斯山脉跨境互联1期/2期项目(IP),将伊比利亚半岛与法国电网互联容量从目前250万千瓦提升至2040年的800万千瓦;大洋互联项目(GSI)推动塞浦路斯与欧洲大陆电网互联,结束前者电力孤岛状态;博恩霍尔姆能源岛项目(BEI)促进波罗的海风电项目开发;和谐互联项目(HL)利用高压直流海缆连接立陶宛和波兰;东南欧电力互联项目(SEE)促进东南欧地区电力市场一体化。
氢能走廊类项目(2项)。其中,南欧氢能走廊项目(SHC)连接突、意、奥、德跨区输氢管网;西南氢能走廊(SWHC)连接葡萄牙与德国输氢管网,到2030年每年输送200万吨可再生氢能。
天然气转型类项目(1项)。跨巴尔干管道项目(TP)助力东南欧地区摆脱俄气依赖,预计2027年罗马尼亚Neptun Deep气田投产后将提升该区域能源供应多样性。

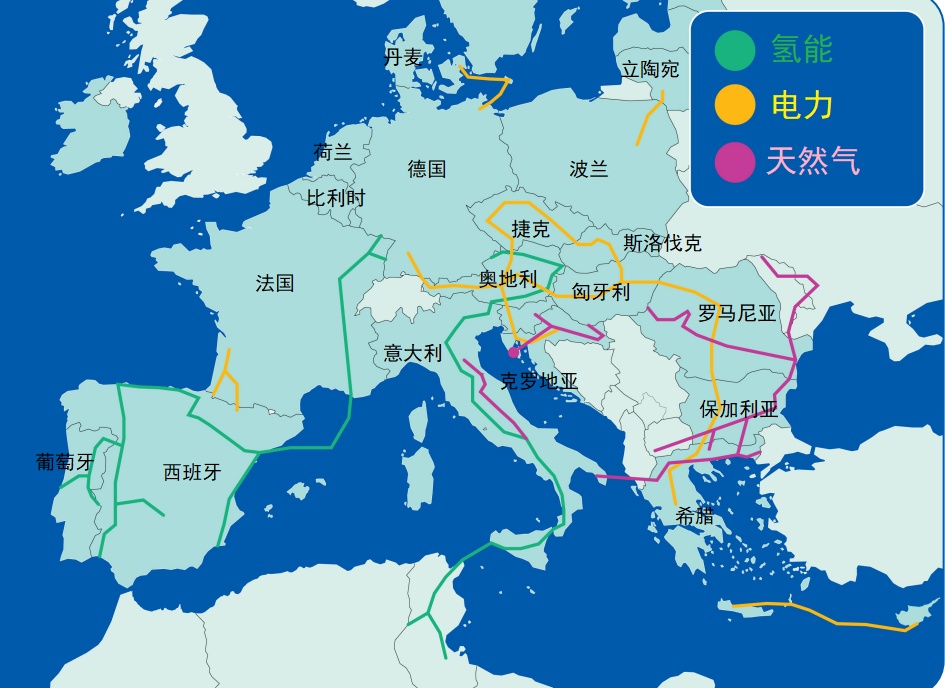

图2“能源高速公路”倡议相关跨境项目示意图
责任编辑:王奕博
