攀西电网优化改造工程全面建成投运

来源:国家电网微信公众号 时间:2025-06-19 17:33

  6月15日,攀西电网优化改造工程全面建成投运。这是国家电网有限公司迄今完成的最复杂的500千伏省级电网优化改造工程。工程投运后,四川电网实现结构性升级,提升攀西地区送四川主网能力至1000万千瓦,有力推动电力外送通道向清洁能源基地延伸,提升攀西地区向省内负荷中心的输电能力,大幅增强电网运行灵活性与极端故障抵御能力,保障迎峰度夏期间四川电网外送更稳、内供更强、支撑更优。

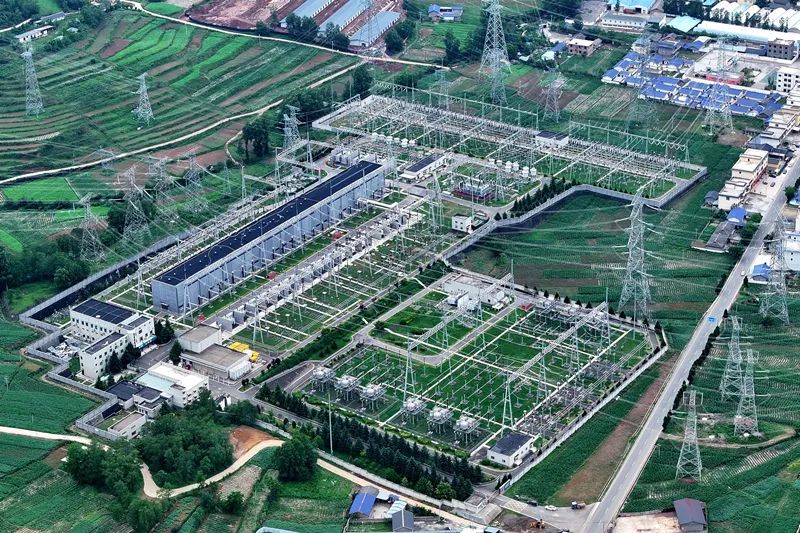

▲攀西电网优化改造工程建昌—叙府500千伏输变电工程

  优化区域电网促进能源外送

  攀西地区即攀枝花市和凉山彝族自治州所在区域,是四川最大规模的清洁能源基地,也是“西电东送”国家战略的核心送端区域。到2025年底,该地区清洁能源总装机规模预计将突破5000万千瓦,形成“水风光”互补的清洁能源体系。随着大型风、光、水电集群,特别是白鹤滩、锦屏梯级等多座巨型水电站接入电网,攀西地区输电通道数量快速增长,域内500千伏及以上线路多达46回,急需通过优化改造提升电网抗风险能力。

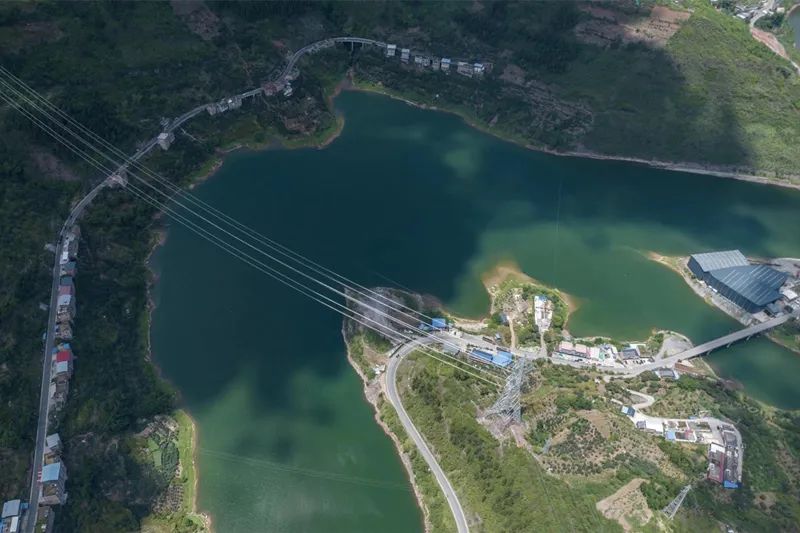

▲白鹤滩至江苏、白鹤滩至浙江特高压直流输电线路并行

  公司将攀西电网优化改造工程列为“十四五”电网规划重点项目,周密制订工程实施方案,构建“总部统筹-属地直管-现场落地”三级组织体系,确保现场协调、建设任务、物资供应、运维保障等各项工作有序推进,保障了工程按期投运。

  2022年11月,这项国家电网公司建设的最复杂的500千伏省级电网优化改造工程在阵阵机械声中拉开序幕。攀西电网优化改造工程新建500千伏开关站1座,新建500千伏线路约680公里,涉及15回在运500千伏线路改接、8座变电站改扩建、5回在运线路光缆改造。

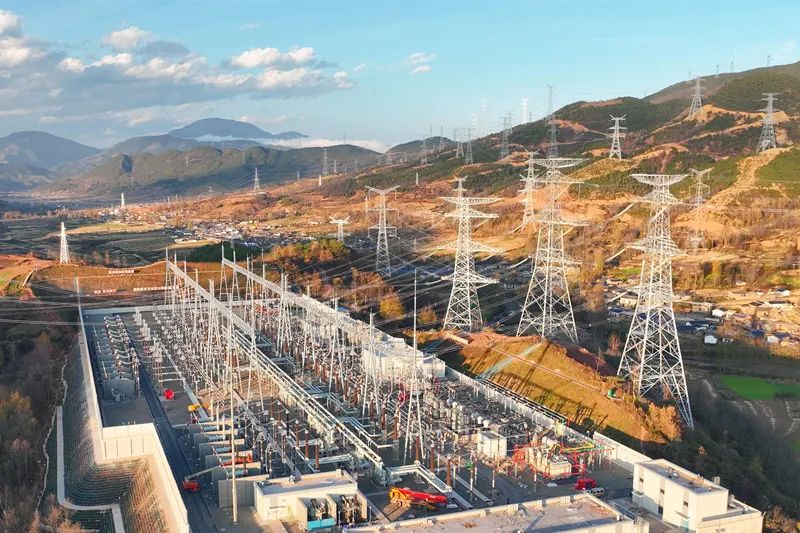

▲建成投产的500千伏宁远开关站

  攀西电网优化改造工程历时3年,分5个阶段优化攀西电网网架结构。工程将原本错综复杂的电网,建成为南北两组互不干扰的输电通道,实现锦屏至苏南、雅中至江西、白鹤滩至江苏、白鹤滩至浙江4条特高压直流及其近区500千伏电网“两两分组”接入。同时,工程新建两回500千伏交流送出通道,使送出能力增加250万千瓦,有力支撑了攀西地区更大规模清洁能源送出消纳。

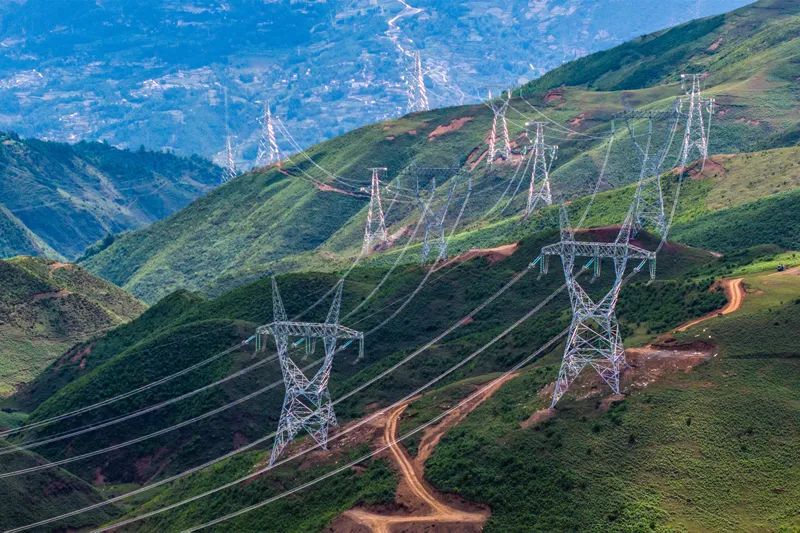

▲攀西电网优化改造工程普提500千伏变电站鸟瞰图

  攀西电网优化改造工程是推动西南地区构建新型能源体系、加速绿色低碳转型的关键一步,也是推动清洁能源优势向区域发展动能转化的具体实践。工程的实施,将大幅增强攀西电网极端故障抵御能力,根本性解决系统性风险问题,增强攀西地区向省内负荷中心输电能力约200万千瓦,提升送电能力20%,支撑攀西地区更大规模清洁能源开发、送出、消纳及全川用电的持续快速增长,促进攀西地区能源优势转化为经济优势。

  强化工程管理攻克建设难题

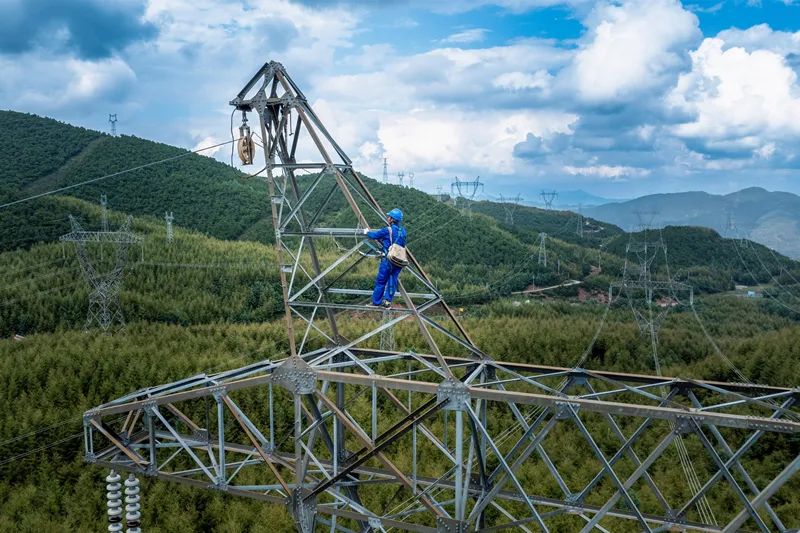

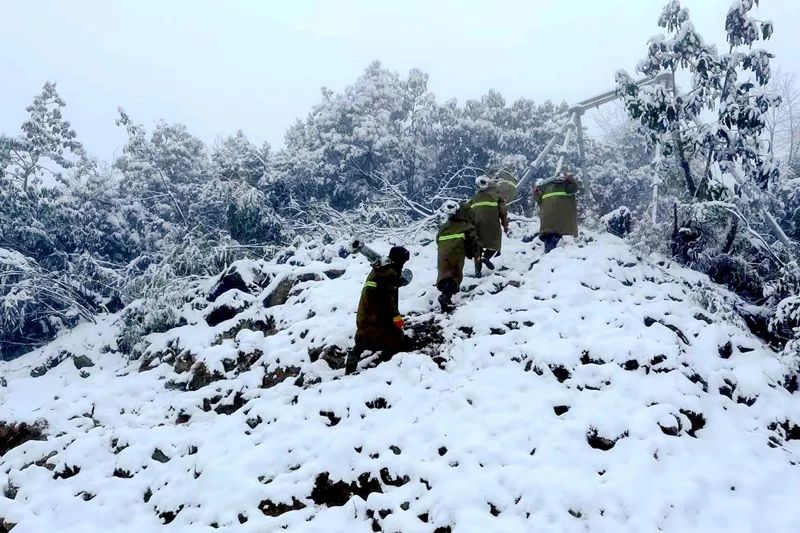

  攀西电网优化改造工程建设面临极端复杂的地质地貌与气候条件。施工现场多数位于大凉山腹地,沿线94%为高山峻岭,平均海拔2500米,最高超过3300米,山洪、滑坡、泥石流频发。工程线路跨越多条特高压线路、高铁高速、通航河流,涉及大量重要运行线路,对施工窗口期要求极高。全线133公里处于60毫米重冰区,全年雪季,低温时段长达5个月,施工难度特别巨大。

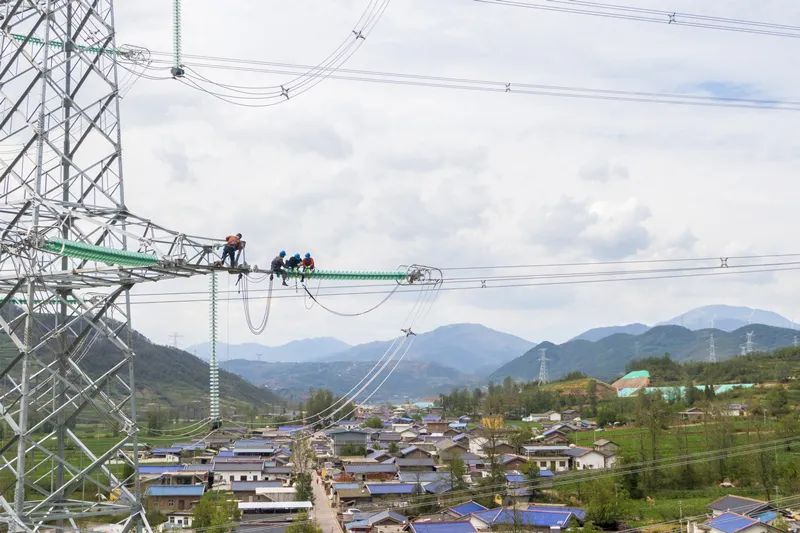

▲建昌—叙府500千伏输变电工程线路跨越金沙江

  国网西南分部建立“三统筹、三优化”管理机制,协同各级调度和建设运维单位,做好各项运行调试试验项目。国网四川电力贯彻国家电网公司“六精四化”建设理念,科学制订施工方案,“严细实”落实公司各项要求,扎实开展工程建设。7000余名工程建设者奋战一线,克服低温、缺氧、恶劣天气等影响,在悬崖峭壁间组塔架线,保证了工程安全、质量、进度圆满完成目标要求。

  “就像庖丁解牛那样,整个工程分为5个阶段,难度最大的第5阶段又分为4个步骤。在现场,施工人员细化管控到最小作业单元,具体任务分解到每一天。”国网四川建设公司业主项目经理徐乾杰介绍说。

  2023年9月,银线跨越金沙江和高海拔重冰区,第一阶段建昌至叙府500千伏双回线路工程建成投产,为攀西地区清洁能源输送新增两条“大动脉”,也为后续工程实施打下坚实基础。

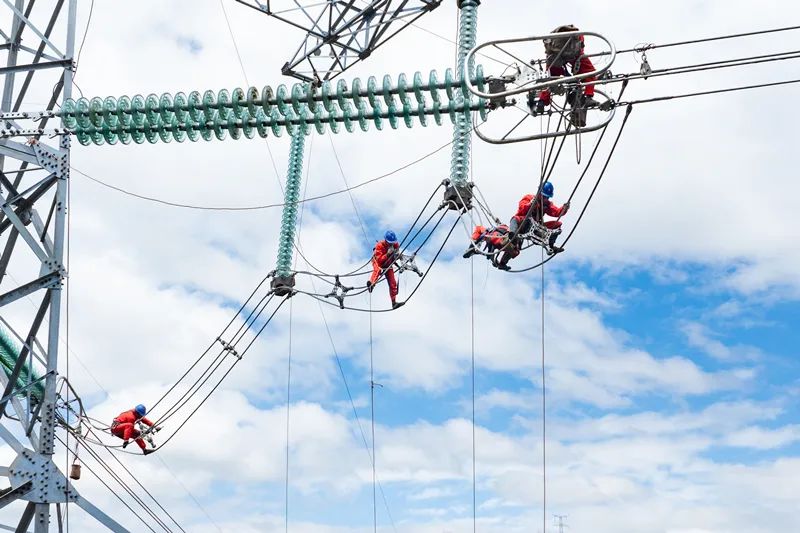

▲国网四川电力员工进行附件安装和引流线连接工作

  2023年12月,第二阶段月城Ⅱ500千伏开关站建成投产,攀西电网再添一颗强劲“心脏”;城沐双回、月雅双回500千伏线路成功接入,对工程起到承上启下的关键作用。

  2024年12月,随着线路改接、变电站改造、光缆改造等工作有序开展,第三、四阶段任务陆续告捷,攀西电网南北两组输电通道初步形成,四大直流及其近区500千伏电网“两两分组”雏形初现。
