仅用36小时,四川500千伏母线保护改造创造新纪录

来源:中国能源新闻网 时间:2025-05-16 16:23

  中国能源新闻网讯 5月15日早上8时许,随着500千伏I母成功送电,国网成都供电公司超高压运检中心500千伏桃乡变电站500千伏母线保护改造工程圆满收官。此次改造中,500千伏I母母线保护改造仅用时36小时,创下了四川省内该项工作的历史最快速度。

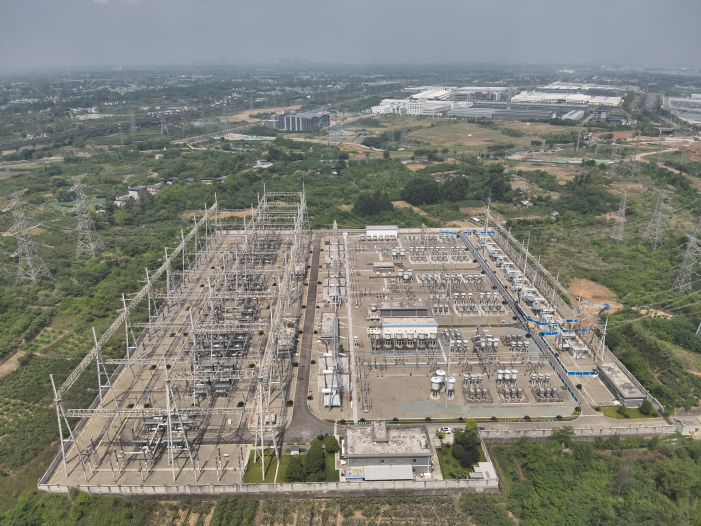

  据悉,500千伏桃乡变电站500千伏母线保护装置运行时间久,其硬件性能及设计标准已无法满足电网发展需要。500千伏桃乡变电站承担着成都东南地区重要供电任务,2024年该站下网电量占成都地区全社会用电量12.63%。改造期间,500千伏Ⅰ母停电窗口期短,任务重大。

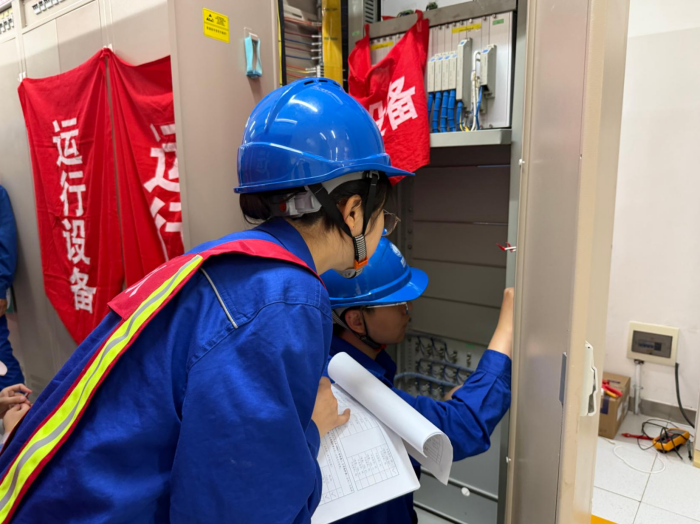

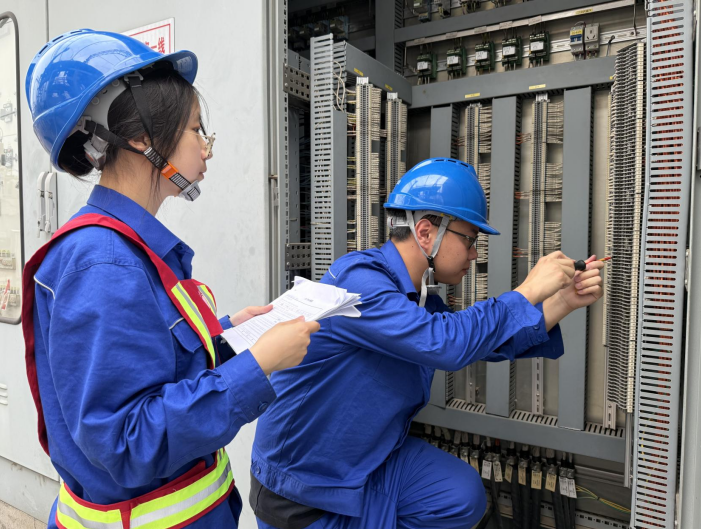

  面对工期紧迫的改造任务,超高压中心召集技术骨干组建柔性小组,提前细化作业方案,针对可能存在的潜在风险编制“一点一策”防控措施。为充分利用有限时间,该中心采取“三班两运转”轮休机制,确保停电期间时刻不停工。同时前置监控后台界面完善、远动转发表制作、主站数据库完善等7项工序,并创新通过设备基础验收与本体安装并行、二次接线与回路核查同步的交叉施工模式,使关键工序工期压缩近70%。

  本次工作的快速推进,也得益于不断强化的班组核心能力的建设。一直以来,该中心依托继电保护实训基地持续开展实操培训,并通过仿真模拟设备安装、回路接线、逻辑调试等12类典型作业场景,设置电缆头制作、屏柜拆装、单体调试等11项关键工艺指标,搭配所建立的“考核-反馈-激励”闭环管理流程,成功培养出十余名既精通设备安装又熟稔调试的“多面手”人才,实现二次专业班组整体作业效率较平均基准提升25%、关键工艺一次合格率100%。


  目前正值电网设备春检“黄金期”,为确保成都主电网的安全运行,国网成都供电公司超高压运检中心已累计完成计划停电工作89项,完成125个间隔设备健康水平提升,改造一二次设备47台。接下来,超高压中心将继续稳步推进检修工作,全力提升电网设备运行水平,为迎峰度夏及世运会保电打下坚实基础。
