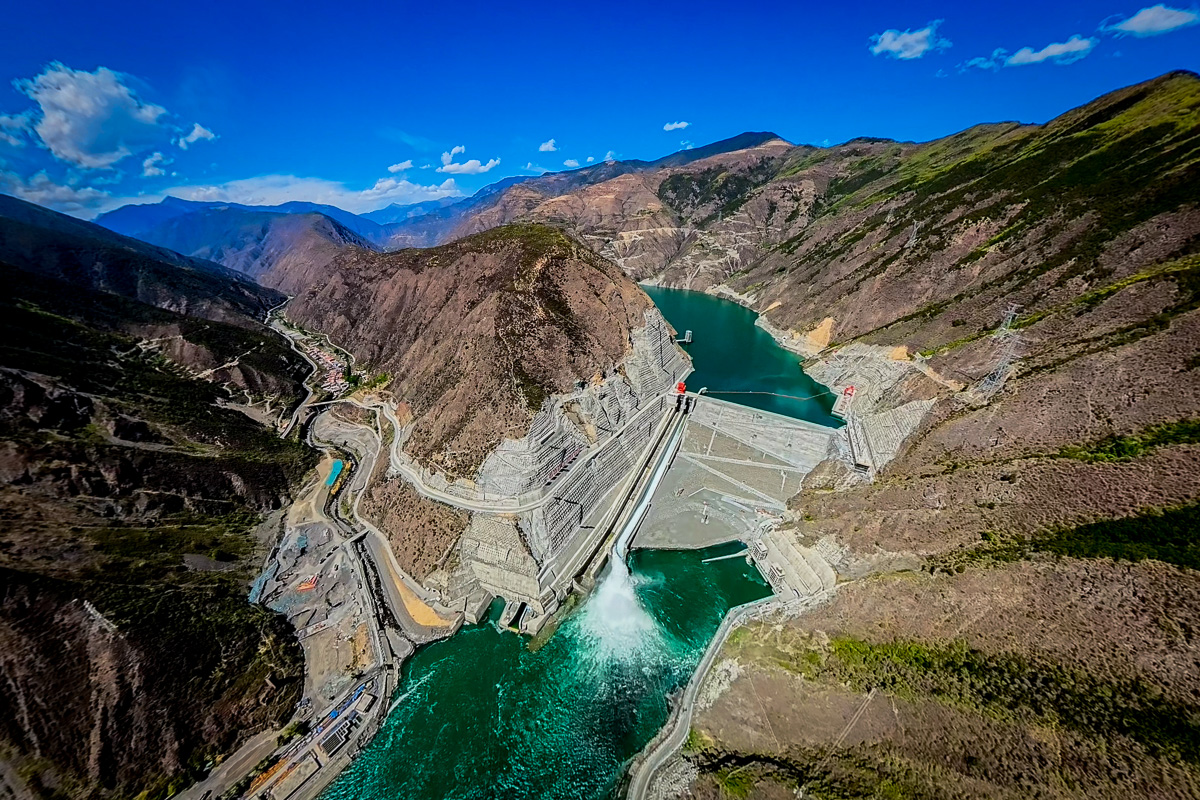

大渡河金川水电站首台机组并网发电(图集)

来源:中国能源新闻网 时间:2026-06-01 09:59

  2026年5月12日,国家能源集团大渡河金川水电站首台机组并网发电。金川水电站位于大渡河上游四川省阿坝州金川县境内,是国家支持青海省藏区经济社会发展能源建设重点开发项目、四川省“十四五”规划重点能源工程。电站总装机容量86万千瓦,装有4台单机21.5万千瓦的混流式水轮发电机组。电站实现全容量投产后,年发电量约为35亿千瓦时,对改善区域电力系统电源结构、促进经济社会和环境协调发展具有重要意义。付镜徽摄

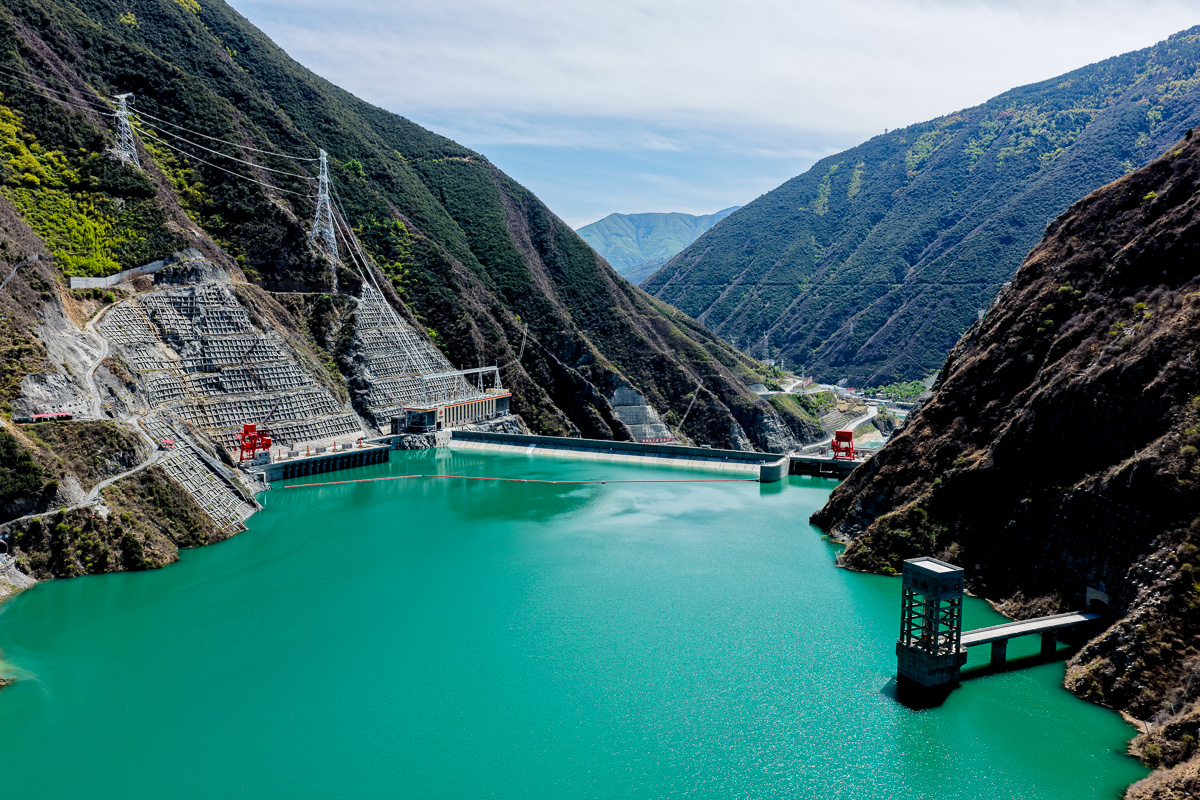

  2026年5月2日,大渡河金川水电站水库首次抬升至正常蓄水位高程。金川水电站水库蓄水历经195天科学调度、平稳抬升,首次达到2253米正常蓄水位高程,顺利完成工程关键建设节点,全面检验了大坝及库区工程建设质量,为电站投产发电筑牢坚实根基。曹殿义摄

  2026年4月30日,大渡河金川水电站运行人员对高压设备开展专项状态巡检。接机投产期间,设备温度异常是影响安全的重要风险点,运行人员通过红外热成像精准捕捉设备温度分布,排查异常发热隐患,坚持“隐患早发现、早处置”原则,用精准监测守住设备运行的安全底线。张晓摄

  2026年2月26日,大渡河金川水电站出线场室外污水管沟开挖施工。该工序是后续室外场坪浇筑施工的基础,管沟成型后将同步完成隐蔽验收,保障场坪结构施工条件,为后续室外场坪浇筑作业创造稳定场地环境。付镜徽摄

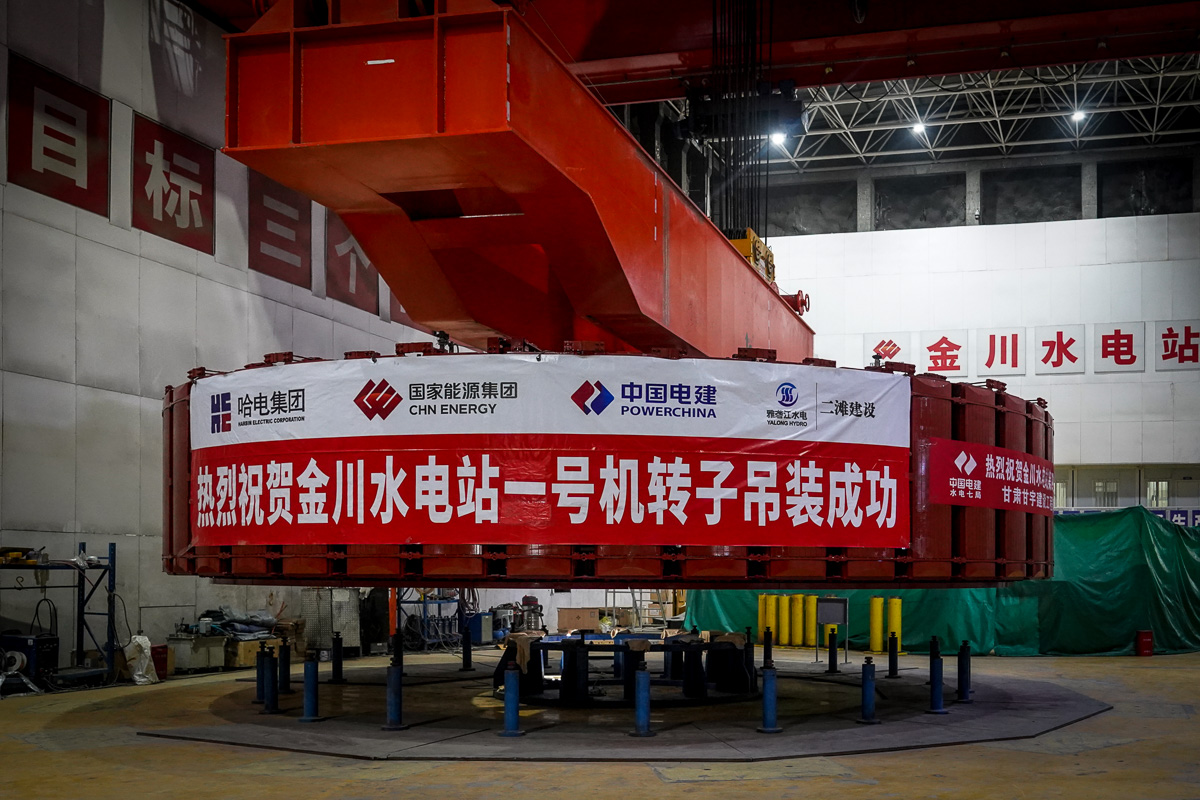

  2025年12月29日,大渡河金川水电站1号机组转子顺利吊入机坑,这是该电站吊装的最后一台机组转子。金川公司严格按照集团进度节点要求,历经7个月的攻坚奋战,圆满完成机组转子吊装工作。付镜徽摄

  2025年10月20日,大渡河金川水电站实现下闸蓄水。为后续发电机组进行有水调试和正式投产发电奠定了基础。金川水电站库容约4.88亿立方米,下闸后,实时掌握水情动态,保障蓄水全过程安全平稳。付镜徽摄

  2025年5月20日,大渡河金川水电站面板混凝土浇筑完成。面板为重要的防渗部位,关系到工程运行安全和使用寿命。金川大坝面板最大长度约181米,两岸拉性区部位宽度为6米,河床压性区部位宽度为12米。付镜徽摄

  2025年3月27日,大渡河金川水电站工程地下厂房最后一台机组混凝土浇筑至发电机层。期间,项目团队顺利克服地下厂房地质条件复杂、钢筋结构密集、交叉干扰大等难题,提前4天将4台机组混凝土浇筑至发电机层,全面转序机组安装阶段。付镜徽摄

  2024年9月20日,大渡河金川水电站大坝填筑到顶。金川水电站大坝坝型为混凝土面板堆石坝,最大坝高112米,坝顶宽度10米,坝顶高程2258米,坝体座落于最大深度达65米的深厚覆盖层上,历时14个月填筑到顶,累计完成坝体填筑近400万立方米。付镜徽摄

  2026年5月1日,大渡河金川水电站运行人员开展机组投产阶段的全程监盘值守。接机投产期间,机组每一次启停、每一次参数波动都至关重要,运行人员紧盯系统接线图与运行参数,实时监控机组工况变化,以严谨细致的监盘值守,为机组顺利投产、稳定运行保驾护航。雷洪轸
