刘家峡水电厂2号机组整机改造进入总装阶段

来源:中国电力新闻网 时间:

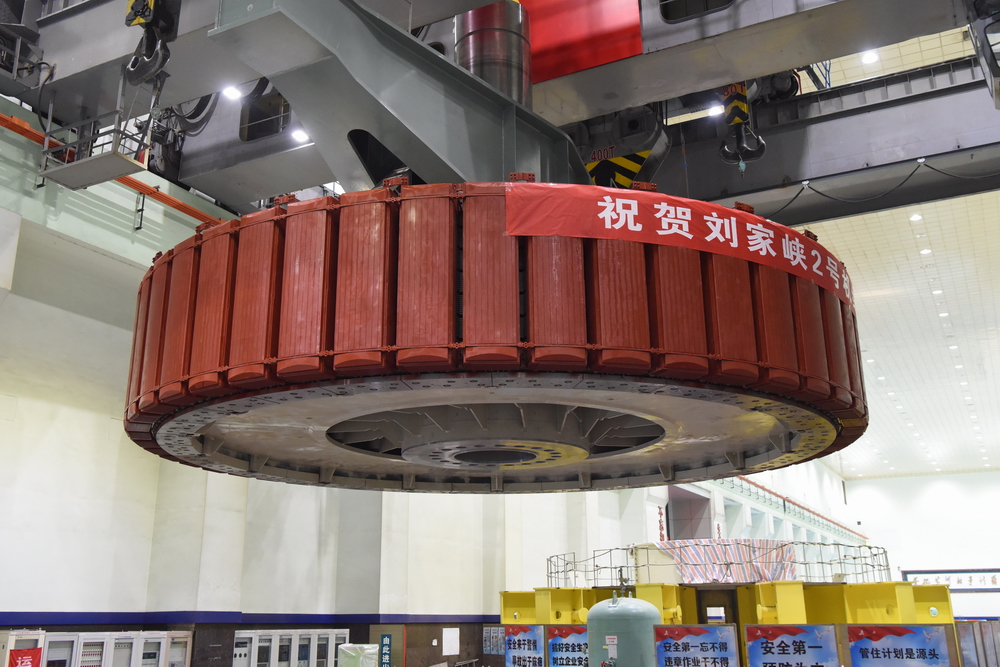

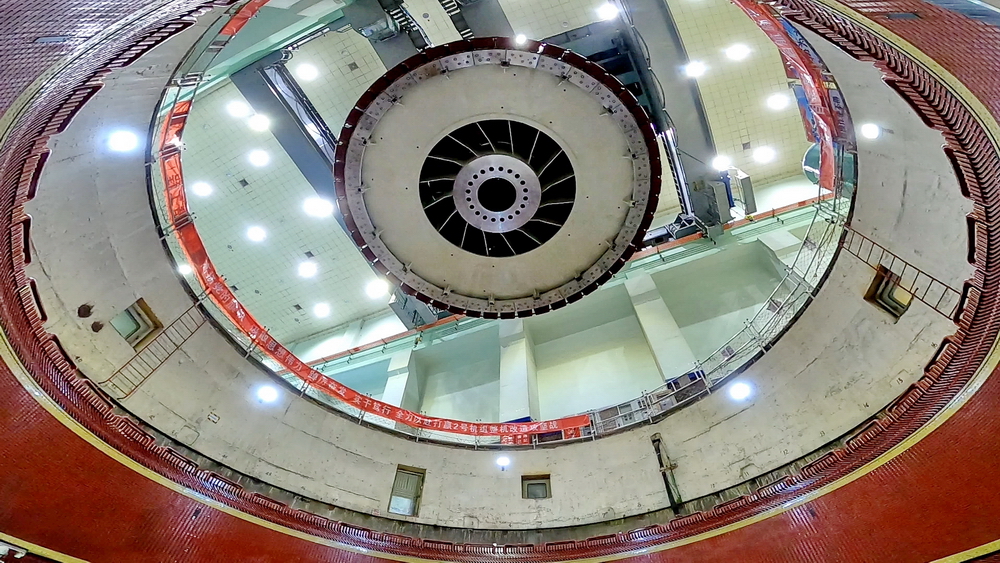

  中国电力新闻网讯 通讯员 侯齐 赵忠 报道 4月28日15时35分,随着重达593.6吨、直径11.69米的发电机转子缓缓吊入机坑,标志着国网甘肃刘家峡水电厂2号机组整机改造工程全面进入总装阶段。

  刘家峡水电厂是黄河上游重要的水利枢纽,也是甘肃省最大的水力发电厂。此次2号机组整机改造是该厂投产发电53年来的第二台整机改造工程,是刘家峡水电厂“脱胎换骨”,开启新征程、进入新时代的标志性工程,将为助力甘肃加快构建以新能源为主体的新型电力系统,实现“双碳”目标,提供坚强电源支撑。

  作为国网甘肃电力2022年重大技改项目,刘家峡水电厂2号机组整机改造工程于2021年10月10日开工,计划2022年6月30日完工,主要进行旧水轮发电机组分解、拆除,新水轮发电机组安装调试,发电机大电流母线、机组中性点、CT改造,主变清扫、检查、预试,2号主变冷却器更换,2202开关检修,机变一、二次设备预试(调速器、电制动预试、主变按C级检修进行),厂用变更换、12B保护装置预试,信号及联动试验,蜗壳人孔门和尾水人孔门更换、技术供水系统阀门、管路更换,机组进水口闸门分解、维修、回装,机组保护装置、监控系统、励磁系统改造及试验,机旁动力盘更换等项目。

  据工作人员介绍,转子作为水轮发电机组转动部件的一部分,是整个机组安装过程中吊装重量最大的核心部件,由磁极、磁轭装配、转子支架、集电装置和转子引线等组成。为确保2号机组转子吊装工作顺利完成,刘家峡水电厂提前完成了水轮机部件、制动器、下挡风板安装,并与水电四局、哈电集团、科源监理公司充分沟通,组织作业人员进行安全技术交底及专项起吊方案“三措”学习,确保吊装工作安全顺利进行。吊装前对桥机并车、平衡梁全面检查和试验、提前对机坑、定子、制动器高程等工作内容进行全面复查,经过三起三落小高程、短行程原地起落试验后,经过各工作面检修人员40多分钟的团结协作,转子平稳落入机坑制动器,吊装工作安全顺利完成。
