  中国能源新闻网讯(潘峰 候齐)1月16日,笔者走进国网甘肃刘家峡水电厂(以下简称“刘家峡水电厂”)1号机组整机改造现场,看到各作业面正在紧张有序进行中。作为1969年投运的功勋机组,此次整机改造旨在全面提升性能,以适应新型电力系统对灵活调峰的需求。

刘家峡水电厂:1号机组整机改造关键工序稳步推进 (2).jpg

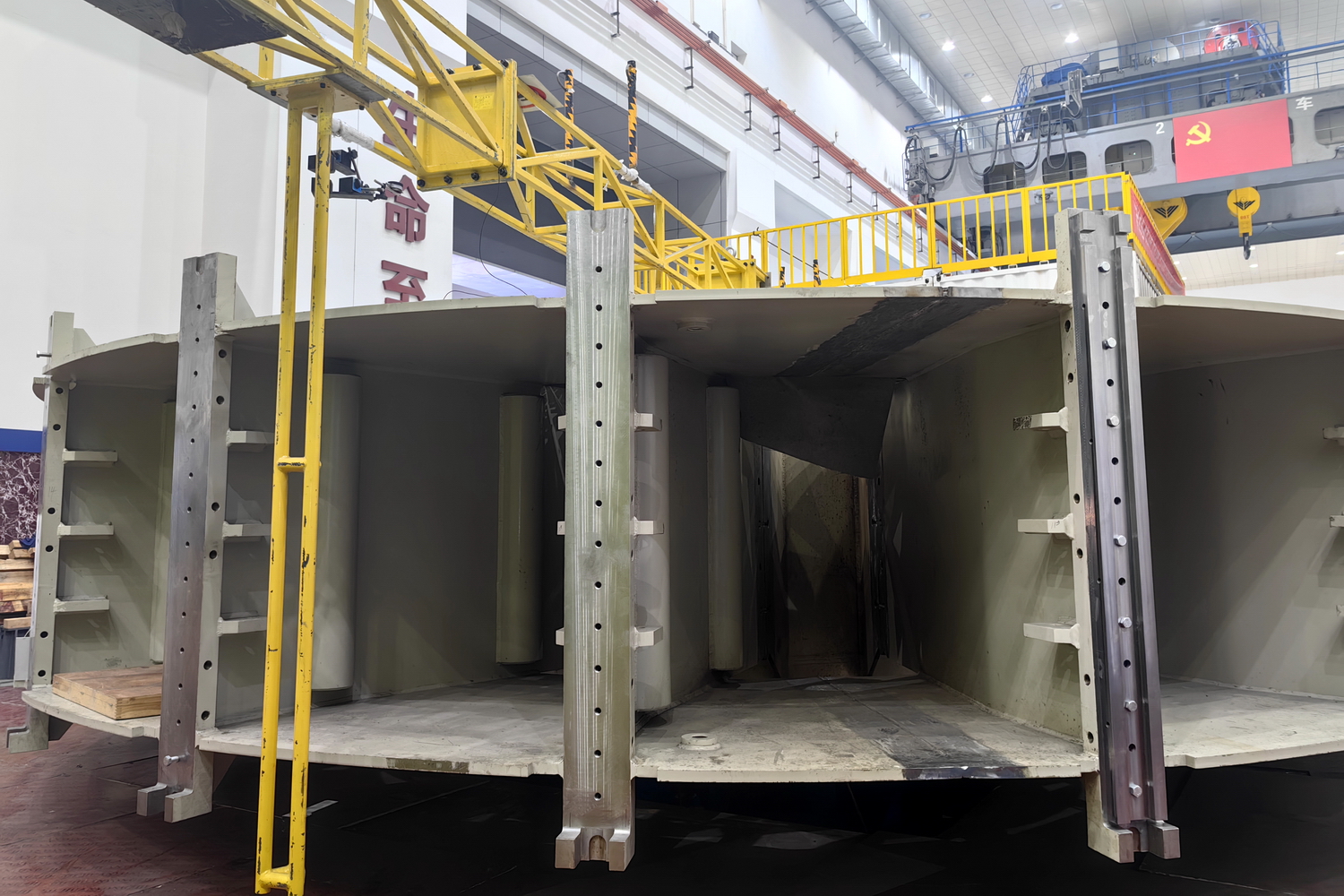

  在转子检修区域,技术攻坚取得阶段性成果。转子副立筋测量工具的安装与精度调整已完成80%,该环节直接关系到机组运行的平稳性。与此同时,转子磁轭压紧螺杆清洗工作已全部完成,为后续安装提供了可靠保障。

刘家峡水电厂:1号机组整机改造关键工序稳步推进 (3).jpg

  上机架支臂立缝焊接作业正有序开展。作为承重超千吨、支撑发电机转子与水轮机转轮的关键结构,其焊接质量至关重要。作业人员严格执行工艺规程,采用多层多道焊接技术,并通过无损检测确保焊缝内部质量100%达标。

刘家峡水电厂:1号机组整机改造关键工序稳步推进 (1).jpg

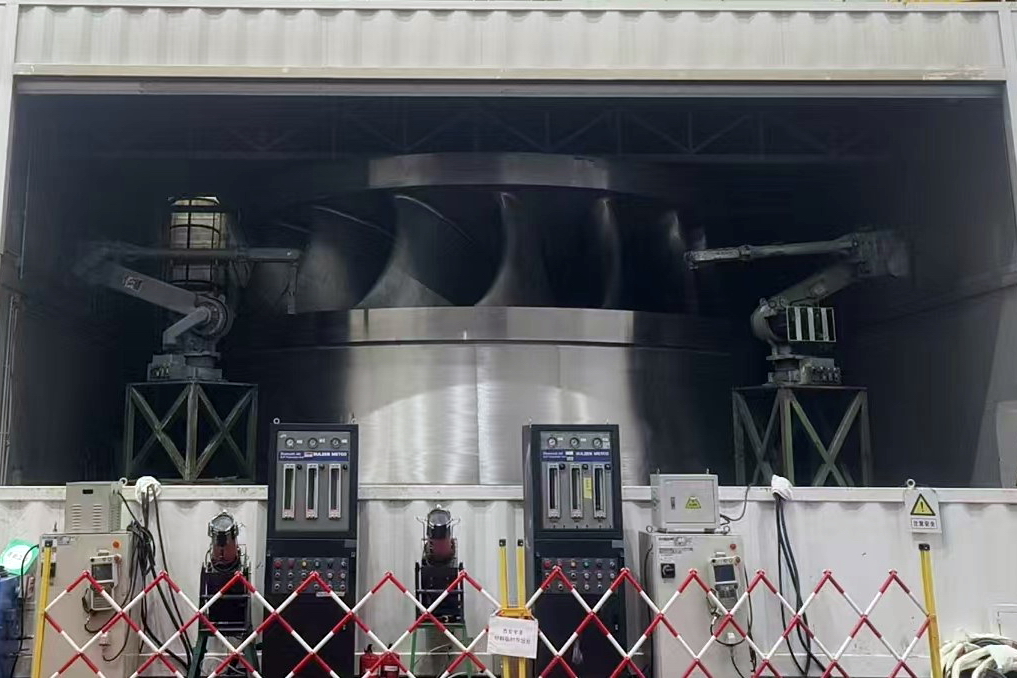

  作为能量转换的核心,水轮机转轮的抗磨蚀性能提升是本次改造的重点。目前,采用超高音速火焰喷涂技术的转轮喷涂工作已完成48%。改造后,其耐磨蚀性能将达到更高标准,以更好地应对黄河泥沙。

  此外,正在同步实施监控系统的全面国产化升级,项目采用南瑞集团自主研发的系统,使全厂监控系统从硬件到软件的100%全国产化。这不仅从根本上保障了该厂“神经系统”的安全可控,还能与现有智能模块深度融合,避免“信息孤岛”,实现协同增效。

  目前,刘家峡水电厂正全力以赴推进各项关键工序,科学组织施工,严把工艺、质量、安全关,确保功勋机组焕新工程圆满完成。
