来源:中国能源新闻网 时间:2023-11-30 14:07
——崇山峻岭绘“风光”
王孜
11月27日,在海拔1400多米的遵义枫香崇山峻岭间,大唐贵州发电有限公司新能源分公司枫香二期风电项目成功完成第二台7号风机吊装工作,当前第三台风机正在筹备吊装,全力推进首批机组并网发电。
“你和两个小孩都还好吗?”吃饭的间隙,该项目部经理、预备党员罗国超和家人视频聊天。“很久没有回家了,天气转冷了,也没时间回去拿冬衣,都是妻子李发翠送到项目部来。”罗国超说,看到风机叶片转动起来,觉得一切的付出都值了。

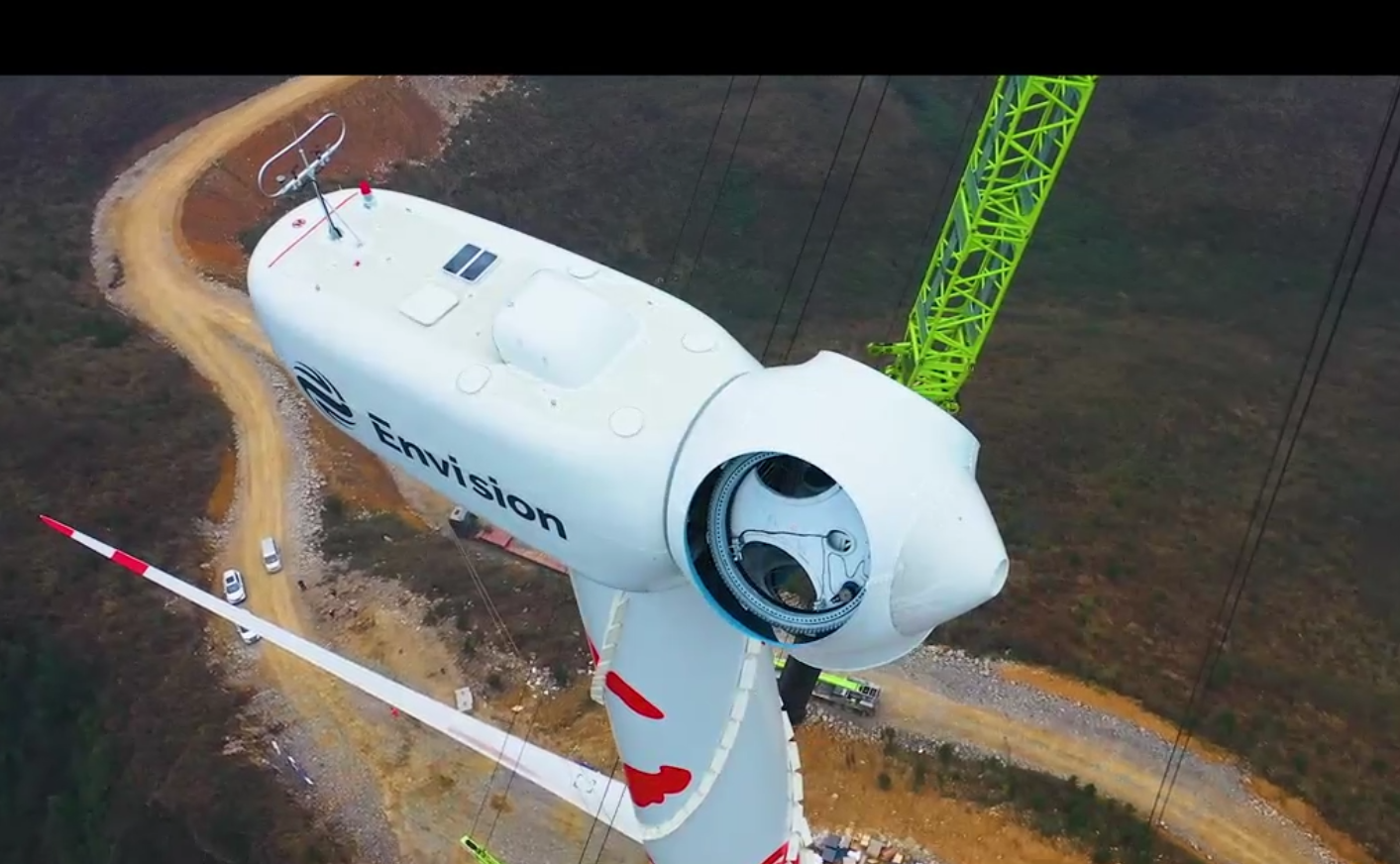

“枫香二期风电场项目装机规模50兆瓦,拟安装8台6.25兆瓦风力发电机组,是目前贵州省在建安装风力发电机组单机容量最大的项目。此次完成吊装的风机为6.25兆瓦机型,叶轮直径200米,轮毂高度110米,机舱重达126.5吨,单支叶片长度98米,重量26.5吨。”指着山头上一个正在吊装的风机,罗国超介绍,项目总共有8台机组,都在热火朝天施工。
“目前平均每天有100多人在项目上,有吊车、起重机、铲车等大型机械50多台在项目工地上施工。”项目承建方、中国水利水电第七工程局有限公司项目经理高建强说,为争取项目早开工、早投产、早见效,公司干部职工正全力以赴。

“第一天晚上接到通知开挖第一台风机平台,我们第二天所有人员、设备都准备到位;为减少检修成本降低后期养护风险,我们把电缆连接处全部用电缆分接箱封闭;为保证工程进度,我们在运油车不能到达但是机械需要用油的时候,发动员工一个人背25公斤柴油及时保障工程油料供应;吊装要在110米以上高空进行,公司动用了1800吨的吊车。”高建强说,整个工程计划用时一年,到明年4月30日完工,他们仅用三个月的时间实现了首台风机基础浇筑,143天实现风机首吊。整个工程,他们有信心提前两个月竣工。
“全力以赴朝着目标奔,全力以赴促使11月底首台机并网发电。”罗国超介绍,项目离苟坝会址很近,他们在项目上成立了“红马灯”党员突击队、“红马灯”青年突击队,青年职工杨盘说:“我负责的是土建部分,最难的是平台土建的时候,有时会出现空洞。”指着5号机组他说,当时机组下面就出现空洞,填了800多立方米混凝土才填满。“运送叶片也会遇到很多困难,特别是修路的时候,下面就是陡峭的悬崖,要做好安全施工需要付出很多心力,修好后的每一次运送,都要全程跟踪全程护送。”
项目部副经理李剑说,负责征地的时候,有一片山林都是中药材,他和十多个人一连两个星期一棵一棵清点地里的中药材。“山上林子湿热,蛇虫鼠蚁很多,两个多星期连轴转,共清点了3万多棵中药材。”李剑说,“为尽快推进项目建设,我们第一时间委托有关部门对这些中药材进行评估,并同步补偿相应款项,保障相关人员的合法权益”。
青年职工夏激扬很佩服罗国超的忘我工作:“项目建设期间,他得了很严重的肿瘤疾病,在开刀手术后,第一时间到工地。有一次第二天要拉叶片上山,超哥深夜还在巡查道路,发现一处道路很湿滑,容易出事故隐患,他就当即和施工方联系,直到整改符合要求才肯休息。”罗国超说,大家都一心扑在项目上,都是为项目“早开工、早投产、早见效”在努力。
项目建设得到各方面的支持推动,大唐贵州发电有限公司工会为职工送来水胶鞋、防蛇药、降暑喷雾……播州区枫香镇政府成立工作专班,遇到问题及时进行协调解决;在听说拆迁坟墓受阻后,当地一个村民组组长田志超带头拆迁自家祖坟……
据悉,该项目全容量投产后,预计年均发电约1.088亿千瓦时,可替代标准煤约509349.9吨,减排二氧化碳88098.4吨,对当地绿色能源发展和能源结构优化具有重要意义。
“2023年大唐贵州新能源分公司主要投入风电光伏的建设,项目建设的地方都是在崇山峻岭间,我们就是要在崇山峻岭绘‘风光’,为贵州省清洁能源建设贡献力量。”党委书记、副总经理谭明亮说,2023年1到10月公司利润同比增加19%,今年要实现百万千瓦建设目标,明年要向第二个百万千瓦新能源建设目标迈进,实现利润再翻番。
