X
  • 能源中国IOS版

  • 能源中国安卓版

  • 陇上孟河

X
您的位置 > 首页 -> 电网频道

陕北至关中750千伏第三通道输变电工程启动投运

来源:中国能源新闻网 时间:2026-06-30 16:11

银线贯三秦 绿电耀未来

——陕北至关750千伏第三通道输变电工程启动投运

薛宝弟 姚普及

  风起毛乌素,电送长安城。6月30日,历经669天昼夜鏖战,投资71.32亿元、全长1271千米的陕北至关750千伏第三通道输变电工程启动投运

  这条起自榆林750千伏朔方变电站、终至西安750千伏白鹿原变电站的千里电力走廊,是陕西电网建设历史上投资最大、线路最长、参建队伍最多、技术难度最大的超级工程。随着全线贯通投运,陕西750千伏主网架实现从“日”字型到“田”字型的历史性跨越,陕西省内“北电南送”能力从630万千瓦跃升至900万千瓦以上。陕北优质风光绿电顺畅南下,为三秦大地高质量发展铺就贯通南北、绿色低碳的能源通道。

  锚定国之大者 破解南北能源失衡困局

  能源安全是国之大者绿色转型是时代必答题。作为“一带一路”重要枢纽,陕西长期面临资源在北、负荷在南的能源逆向分布格局,严重制约全省能源效益充分释放。

  陕北高原,风随四季动、光照山河明,连片风场与光伏矩阵铺展千里,能源装机规模突破3000万千瓦,是国家级绿色能源基地。关原,城市群密集、业集聚度高,西安都市圈拉动全省经济发展,城乡民生用电、先进制造业生用电需求逐年攀升。

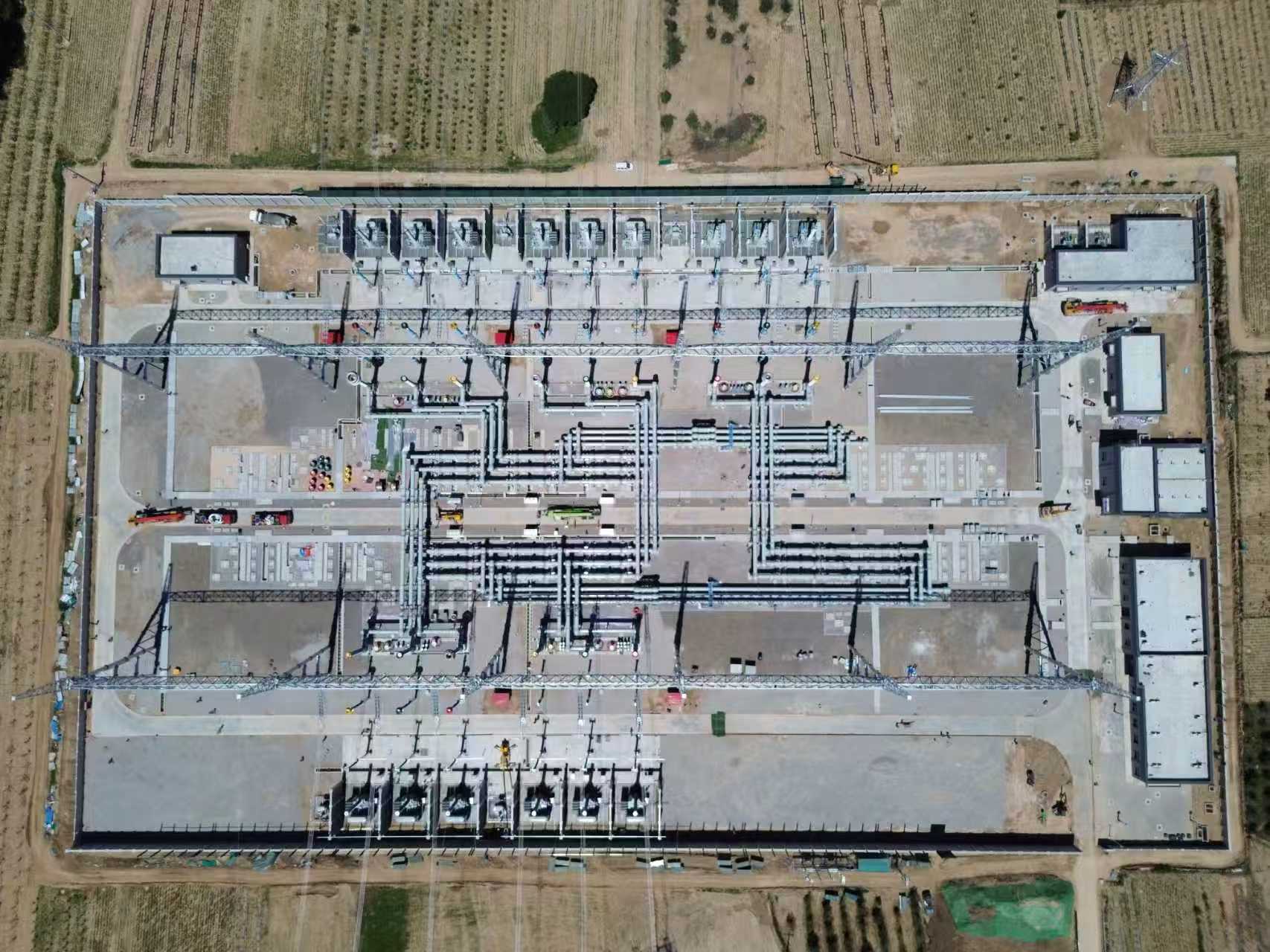

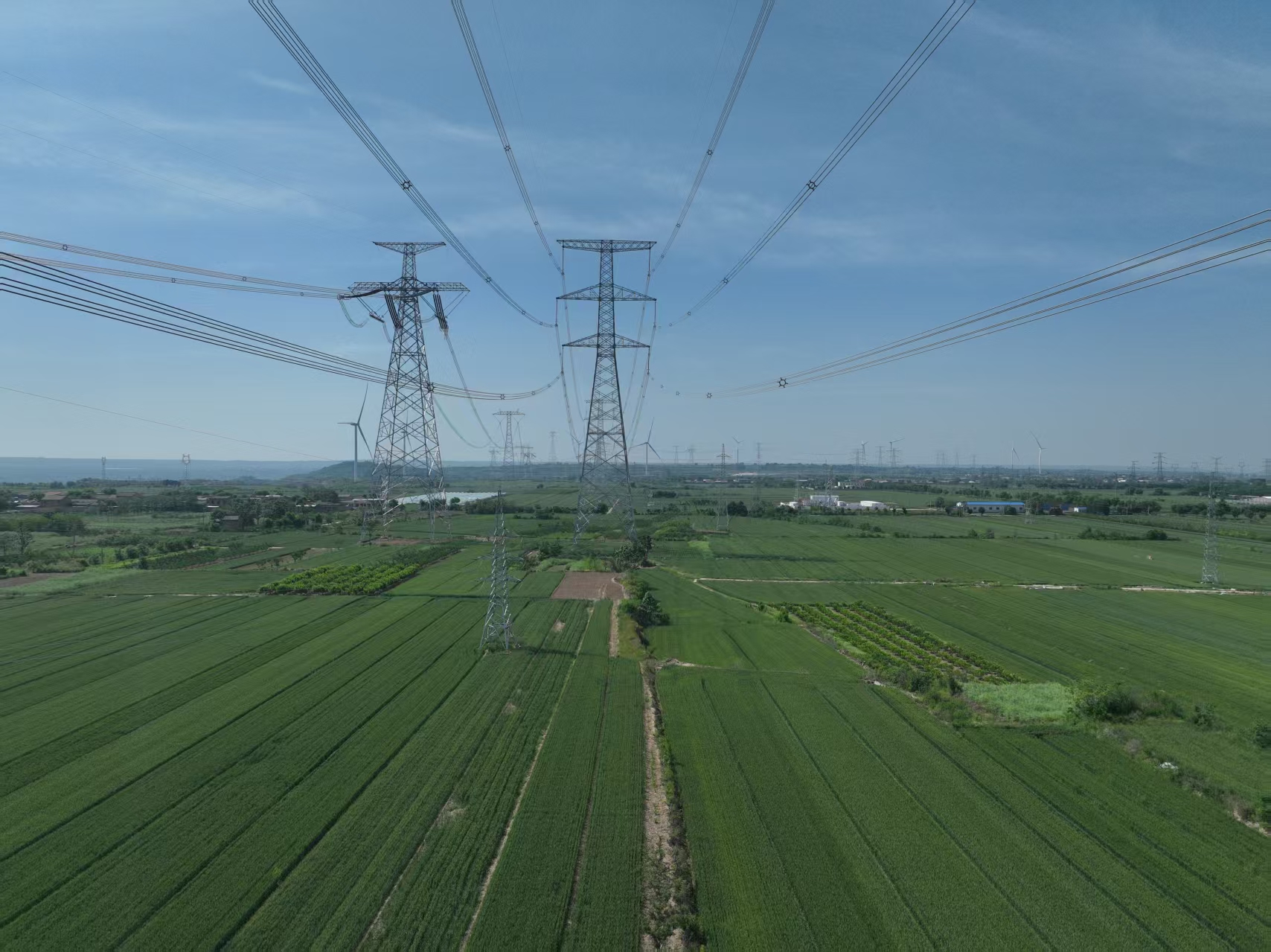

图为陕北至关中750千伏第三通道输变电工程华州段正在开展验收作业

  此项工程投运前,陕北至关仅两条750千伏输电通道,最大送电能力仅630万千瓦。陕北千万千瓦的清洁电力受通道瓶颈制约,陷入“发得出、送不出”的窘境,得天厚的资源优势难以转化为实实在在的经济优势;与此同时,关地区迎峰度夏、迎峰度冬,用电峰值不断刷,保供压力居高不下,居民用电体验、企业连续生都受到影响。伴随着“双碳”目标深入推进、型电力系统加快构建,补骨干网架、打通南北输电堵点,既是服务国家能源安全的战略之举,更是关乎千家万户、支撑长远发展的民生实事。

  在陕西省各级政府大力支持、国网陕西省电力有限公司统筹部署下,这项重大工程应势而生。工程体系庞大完整,涵盖南泥湾750千伏开关站建,朔方、白鹿原、洛川三座750千伏变电站间隔扩建,三段750千伏线路架设。线路穿越榆林、延安、渭南、西安4市18个区县,立起2156基铁塔,1271千米线路穿山越岭、连通南北。

  如今,随着陕北至关750千伏第三条输电通道打通,陕北向关、陕南输电能力提升至900万千瓦以上,每年可向关地区输送清洁电能约180亿千瓦时,减少原煤消耗约700万吨,减排二氧化碳约1400万吨,相当于种下7.6亿棵树。一头连着陕北革命老区业增收、资源转化,一头守护关千家万户灯火、企业生稳定,这条千里银线承载着保障能源安全、增进民生福祉、推动区域协同、践行低碳发展的厚重时代使命。

  鏖战千沟万壑 下工程建设硬骨头

  行走在陕北至关750千伏第三通道输变电工程沿线,1271千米线路蜿蜒穿行于黄土高原沟壑梁峁与关密集交通、电力通道之间,复杂地形、海量征迁、密集高风险作业叠加,从开工之初便注定是一场硬仗。

  为啃下这块硬骨头,国网陕西电力集结4家工程设计单位、2家监理单位、14家施工单位,超万名建设者从五湖四海奔赴三秦大地,开启一场跨区域、长战线的大会战。

  施工现场,处处是极限考验。北段穿越毛乌素沙地边缘,地基基础施工难度大;段分部IV级重湿陷性黄土,遇水极易下沉,施工容错率极低;南段途径关密集交通要道和重要电力通道,全线完成7次铁路跨越、18次高速公路跨越、170次35千伏及以上输电线路跨越等高风险特级作业,交叉施工多、安全管控难。加之线路途经多个区县,林地报批、土地征用、青苗补偿点多线长,多方协调牵扯大量精力。

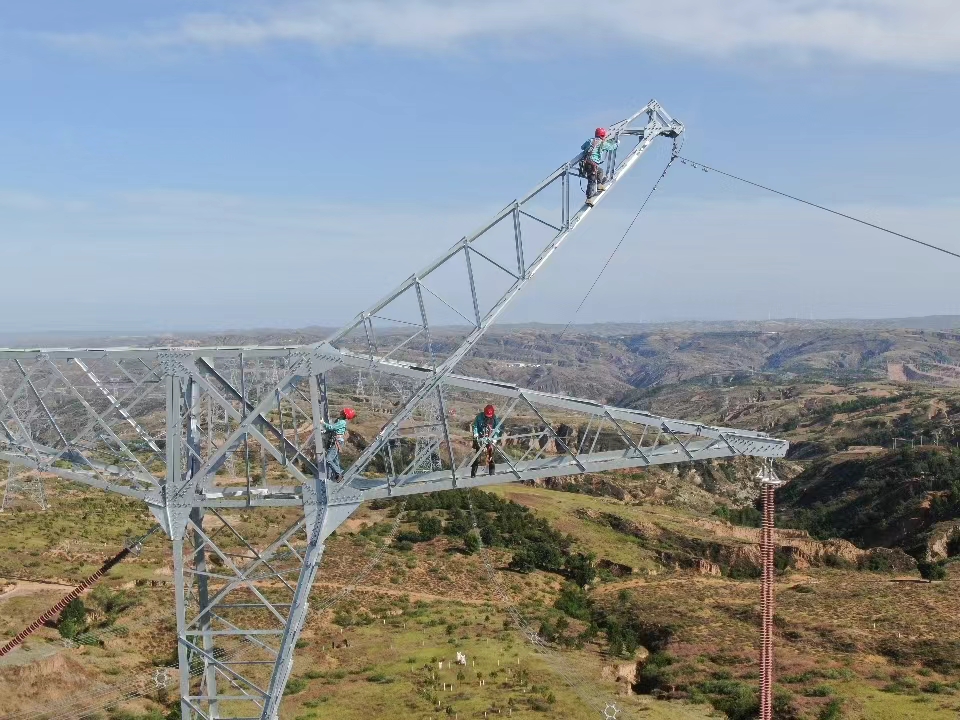

图为陕北至关中750千伏第三通道输变电工程佳县段正在开展组塔作业。

  千难万险,唯干能破。国网陕西电力创管理组织模式,组建大前期管理柔性团队,成立区域化业主项目部,优化管理流程、提高管理质效,高效推进前期手续办理。深入落实“政府挂帅、企业实施”,省市县三级政企联动,发改将工程列为省级重点项目常态化调度,建立专班推进、难点会商、问题攻坚机制,属地政府出台优化电网建设审批流程细化文件,为工程投运奠定坚实基础。

  面对沙地施工地基处理难题,首创“沙地冻土复合地基加固技术”,针对湿陷性黄土难题,建设团队“黄土上绣花”,采用毫米级分层回填、夯加固、灰土挤密桩复合工艺,将地基沉降量严格控制在5毫米以内。

  “最难的是今年1月,气温降到零下26摄氏度,帐篷里的取暖器开到最大,被子上还是一层霜。早上6点,我钻出帐篷去巡查现场,睫毛上全是冰碴子。”陕西送变电公司王楠翔回忆。在陕北佳县高海拔作业区,冬季气温极低、寒风肆虐,王翔和工友们在此坚守400余天。超万名建设者以工地为家、与星月为伴,顶严寒、战酷暑、冒风雨、保质量,用硬核担当铸就精品工程。

  科技赋能建造 打智能电网样板

  这项工程坚持技术创、智能建造、绿色施工一体推进,批量落地国核心装备与数字化管控手段,用科技破解现场痛点,为陕西750千伏电网树立智能建造标杆。

  装备自主化实现标志性突破。作为国高端电力设备落地示范工程,首次在国内750千伏工程试点应用国化合闸电阻,实现高端电力核心组部件自主可控、国化替代,既提升了电网故障抵御能力与系统稳定水,也带动国内电力装备业链迭代升级,助力电力领域科技自立自

泥湾750千伏开关站正在开展电气安装作业。

  数字化管控打通现场管理堵点。推出多功能安全车,依托人工智能“智学堂”系统,实时开展生动多样化培训,打通基建安全培训“最后一公里”。无人机穿梭银线铁塔,开展自动巡检验收,AI系统实时锁定参数、标注数据;2156基铁塔全部拥有专属“数字身份证”,扫码便能查看全部信息,一键即可溯源核查;数字化孪生系统1:1精准复刻整条线路的立体全景,动态更全线施工进度,实现从“事后整改”向“事前防控”转变;大数据+AI全域管控台,让复杂工程告别粗放式管理,实现进度可视、风险可控、质量可溯。

  智能建造让绵延千里的输电工程,变成可以被精确管控的“数字生命体”。据了解,全域智能建造、全链条数字管控模式在陕西电网建设尚属首次应用,为省内电力基建高质量发展打造智慧样板。

  网架蝶变升级 激活秦绿色发展动能

  669天风雨兼程,千里银线终成通途。陕北至关750千伏第三通道输变电工程投运,标志着陕西750千伏“三纵三横”骨干网架正式成型,全省电力资源优化配置能力迈上全台阶。

  网架格局实现历史重塑。长期制约陕北能源外送的断面瓶颈彻底打破。稳固的骨干网架,为关有序关停老旧火电、持续优化电源结构创造了条件,让陕南水电、抽蓄电站得以集群参与调峰。稳定的南北通道,支撑陕皖特高压长期满功率外送,让陕北清洁绿电融入全国统一电力市场,持续放大陕西在国家“西电东送”战略的枢纽价值。

  能源转型跑出陕西速度。千万千瓦级陕北能源基地的开发潜力被充分释放,风光资源优势加速转变为业优势、经济优势,带动能源上下游业集聚落地,促进革命老区群众就就业、增收致富。低价清洁电力稳定输送至关负荷心,降低工业企业用电成本,优化全省电源结构,降低碳排放度,为陕西构建型电力系统、实现“双碳”目标提供坚实支撑。

南泥湾750千伏开关站正在开展电气安装作业。

  保供能力实现全面升级。作为陕西电网迎峰度夏头号工程,项目投运后大幅提升关重点区域供电可靠性,有效化解夏季高温用电高峰缺口,保障民生用电安稳、工业用电稳定,为陕西先进制造业、高技术业持续扩容保驾护航。一条银线串联南北,形成南北赢良好格局,重大工程建设的民生价值充分彰显。

  从黄土高原的风机林海,到关原的万家灯火,这条凝结着建设者汗水、承载着民生期盼的电力天路,将持续奔流绿色动能、赋能区域发展。未来,国网陕西电力将持续织密坚、智能、绿色的现代化电网,稳步推动陕西从能源大省向绿电省跨越,以持续稳固的电力保障,守护万家灯火、赋能业升级、助力生态向好,为保障国家能源安全、落实“双碳”战略目标、驱动陕西经济蓬勃发展,注入坚实持久的陕电力量。

责任编辑:江蓬新
