来源:中国电力新闻网 时间:2022-04-14 23:31

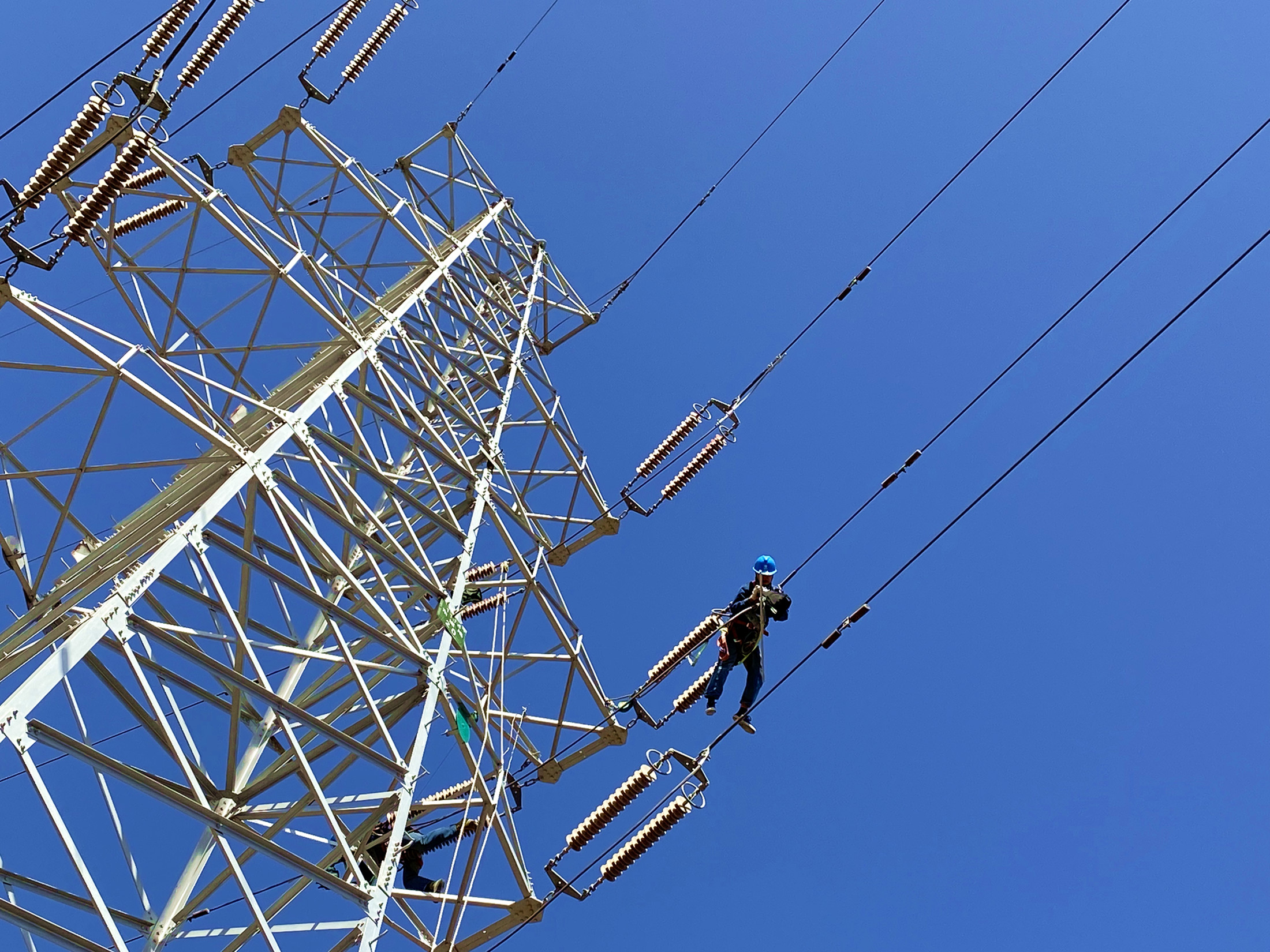

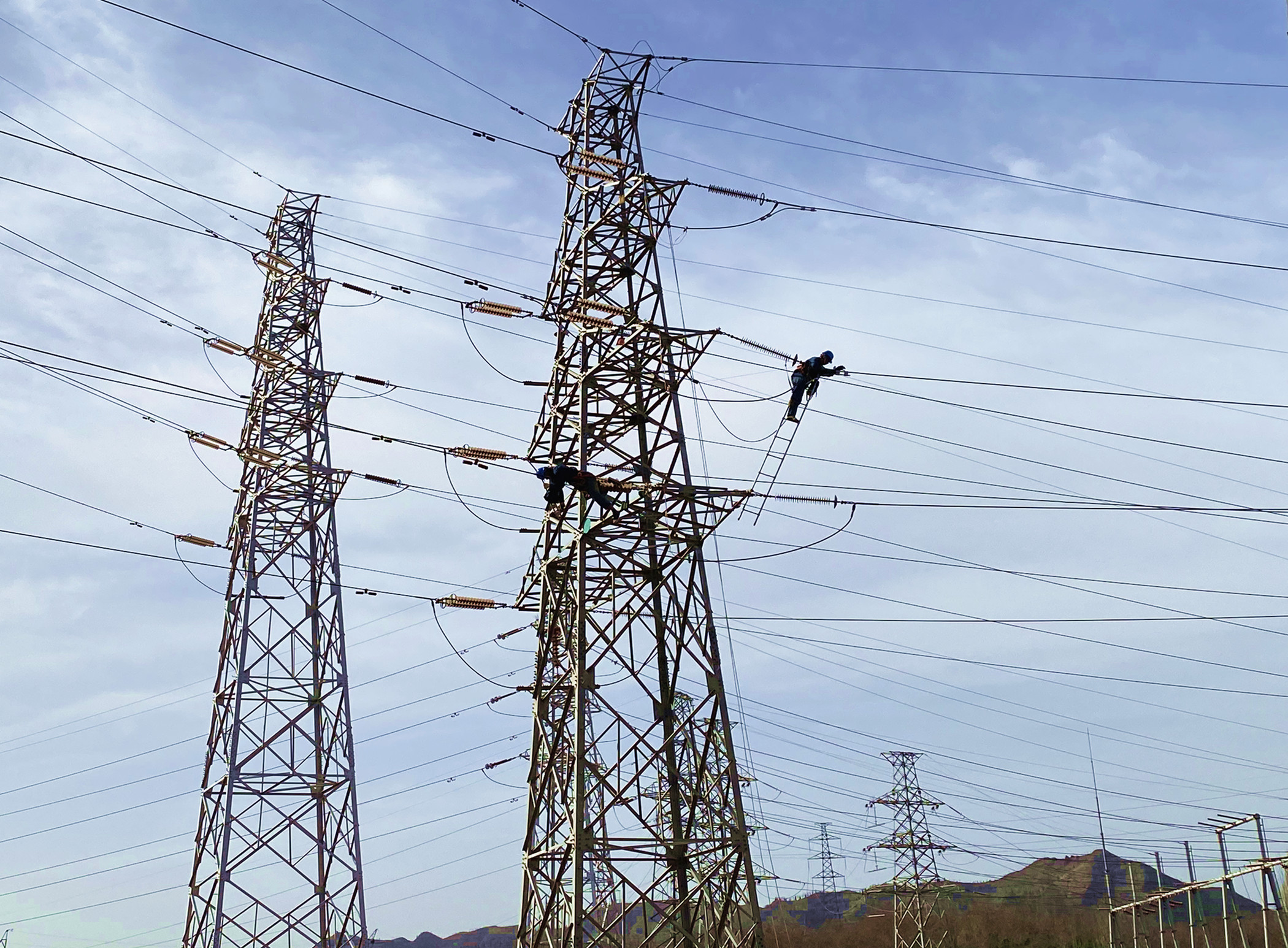

中国电力新闻网讯 通讯员 刘勇 尚永祥 报道 “今天的任务是110千伏东道线加装辅助引流,注意同杆架设,认真核对线路名称,严防误登、错登。”4月8日,在110千伏东道线春检现场,国网白银供电公司白银输电运检中心工作负责人南霁航在作业前交代各项工作任务和注意事项。伴随着一声哨音,拉开了当天春检工作的序幕。
四月的铜城大地,已经草长莺飞、桃红柳绿。电网设备在经历了一个寒冬的大负荷用电以后,需要一次大“体检”来迎接夏季用电高峰。

为确保本次检修工作安全、优质、高效,国网白银供电公司白银输电运检中心建立“三道屏障”,确保检修工作安全有序、稳妥推进。该中心实施现场作业班前10分钟制度作为第一道屏障,重点落实工作质量和安全事项,明确小组及个人工作任务;在现场落实安全监察制度作为第二道屏障,班组安全员严格按照安全作业标准,严盯紧守作业现场,对现场作业人员行为进行严格监督,规范作业行为,消除人员违章现象;严把春检检修质量,实行现场验收作为第三道屏障,每一项任务结束后,小组工作负责人对现场进行检查验收,确保检修质量。
“安全措施是否到位?”“1、2号接地线已挂设,后备保护绳已打好,可以开始作业。”“刘晓明,你们一组那边上塔的时候慢一点,换绝缘子的时候检查后备保护绳是否安全牢固,一定要注意安全!”小组负责人赵永祥在现场对高空作业人员进行现场监护,杜绝违章作业的发生。

“110千伏东道线的检修工作已全部完成,接地线已经全部拆除,人员已经全部撤离现场,线路上已没有任何遗留。”经过验收核查,工作负责人南霁航宣布本次的检修工作圆满完成。作业人员克服时间紧、检修任务跨度大等困难,严格把控安全质量关,按照“应修必修,修必修好”的检修原则,保安全、保质量地完成了本次检修工作。
本次停电检修工作共完成登塔检查36基,加装辅助引流72处,消除常规性缺陷41处。下一步,该中心将继续以作业过程流程化、作业内容标准化为保证,对电网设备进行 “体检”和“诊疗”,保障白银电网设备健康稳定运行。
