中国大唐一批工程项目迎来新节点

来源:中国大唐 时间:2026-07-16 11:26

  在中国大唐火电、风电、光伏、储能等工程项目施工现场,各项目部锚定打造优质“基因工程”的建设目标,凝心聚力、奋勇攻坚,全力以赴保障各个项目按计划节点高质量建成投产。

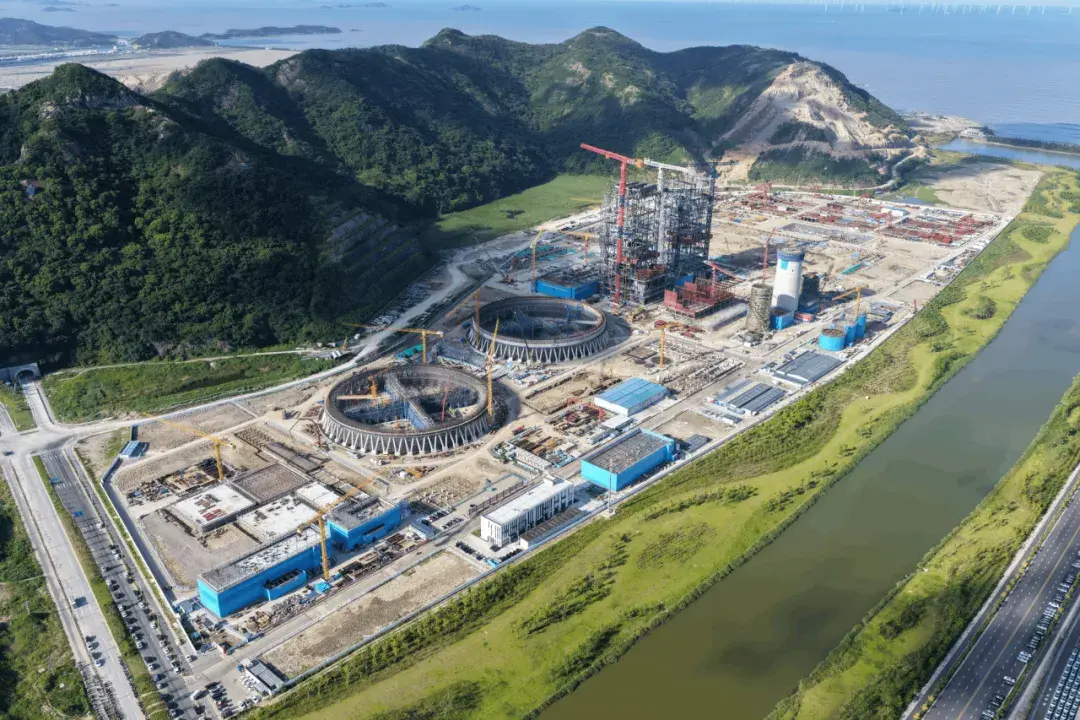

  吕四港发电公司

  近日,吕四港2*1000兆瓦扩建项目相继完成5号汽轮机扣盖、6号锅炉水压试验等重要节点。全体参建人员克服梅雨季连日阴雨、高温高湿等不利影响,成功抵御台风“巴威”侵袭,见缝插针抢抓室外作业窗口,及时化解施工调试堵点、难点。当前正聚焦5号机点火、6号发电机转子穿装等节点全力攻坚,确保后期整套启动及各项调试按期高质量推进。

  抚州第二发电公司

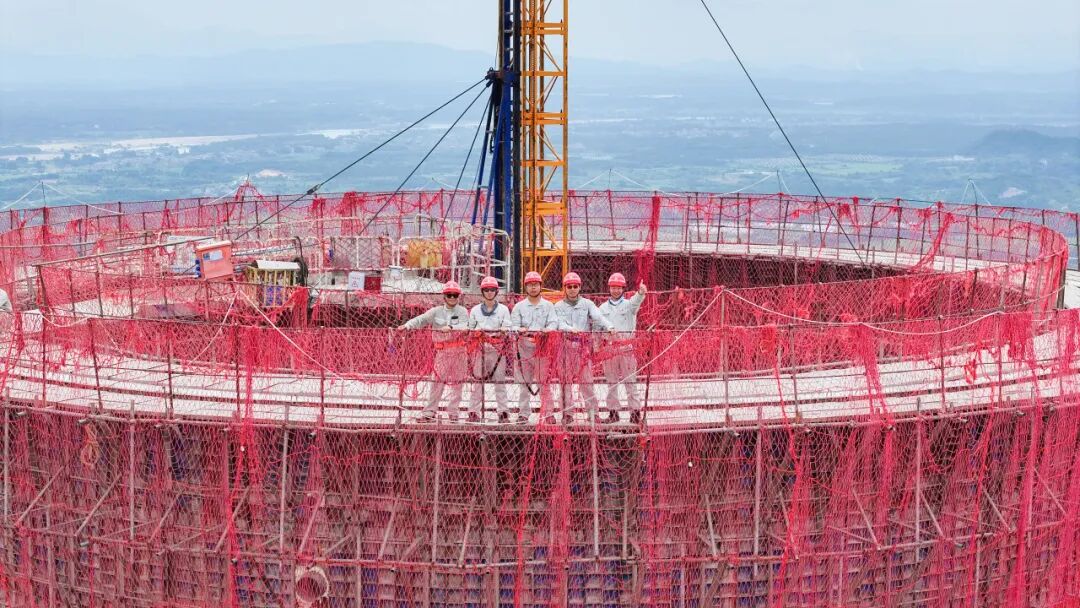

  7月10日,抚州2*1000兆瓦扩建工程烟囱外筒壁提前节点21天顺利结顶,标志着项目最高构筑物主体施工取得阶段性胜利。项目团队以安全、质量、进度、成本四条主线统筹全局,以测量纠偏、工艺管控、安全防护三道关口守住底线,严格筒壁垂直度复核、优化清水混凝土配合比、落实高处作业安全防控,实现了施工全过程安全“零事故”、质量“零缺陷”的既定目标。

  浙江台州公司

  近日,头门港电厂一期2*660兆瓦机组1号锅炉钢架主体安装顺利完工。该公司党委坚持党建工作与“基因工程”建设深度融合,组建党员突击队优化工序、严控吊装安全质量,高标准完成重大节点攻坚任务。目前,该项目已完成台风“巴威”过境后复工安全检查。全体参建人员正鼓足干劲、全力以赴,确保项目各阶段目标按期落地。

  内蒙古公司

  苏尼特左旗300兆瓦风电项目抢抓施工窗口期稳步攻坚,关键节点有序落地:升压站设备基础土建施工进入收尾阶段。本年度首批风机大件设备顺利抵达施工现场,首台风机吊装即将启动。项目部紧盯工期节点,科学统筹各项工序,全速加快项目建设进度,让草原绿电蓝图加速落地见效。

  内蒙古公司

  阿巴嘎旗200兆瓦风光发电项目多点发力全速推进,关键节点顺利落地:光伏区管桩、道路、箱变等工程全部竣工,风场检修道路全线贯通。升压站土建、消防装修有序施工,储能配套基础加紧浇筑,各类电气大件设备陆续到场安装。项目部多方联动严守安全质量刚性准则,细化日常施工管控,以高标准施工保障项目高效建设。

  重庆新能源事业部

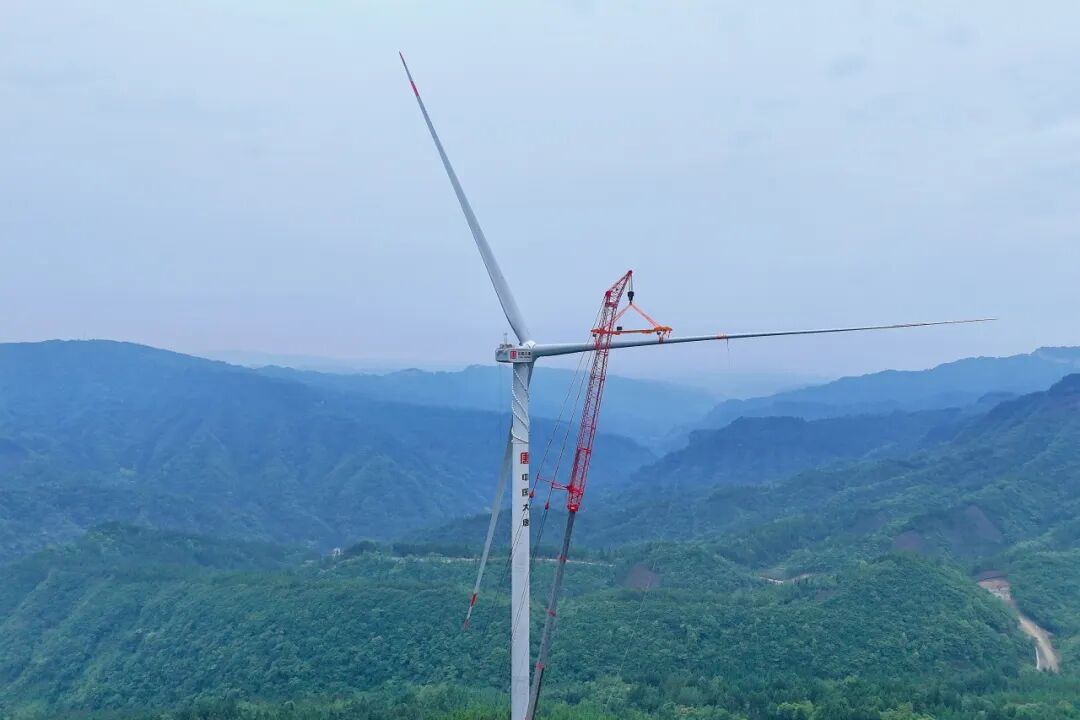

  7月10日,石柱火风储一体化二期147.4兆瓦项目顺利完成首批两台风机吊装,第三台风机机舱吊装正在有序推进,项目全面迈入设备安装加速期。该项目地处喀斯特深山,陡坡密布、气候多变、施工难度极大。党员突击队主动攻坚,细化专项吊装方案,抢抓气象窗口期,多岗协同精细作业,高效完成吊装任务。

  山东新能源分公司

  7月9日,沂南100兆瓦集中式陆上风电项目首台混塔风机,顺利完成塔筒首环的组装与吊装。针对混塔塔筒单片构件体积大、施工精度要求高、分段拼装工序复杂等特点,项目部提前编制专项施工方案和应急预案,明确吊装流程、关键控制点及职责分工,确保各环节精准可控。

  甘孜水电公司

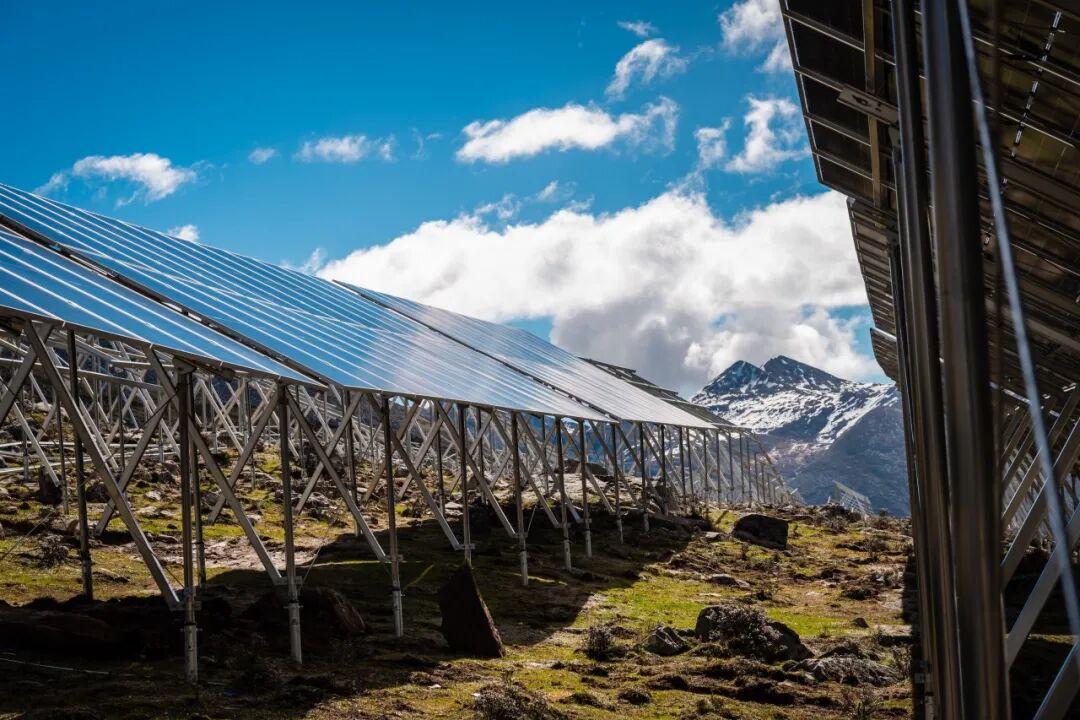

  长河坝水光互补丹巴一期500兆瓦光伏项目已全面开启光伏组件搭设工作。截至目前,项目已完成桩基预埋件施工45107根、支架安装1691组、光伏组件搭设709组,阵列区道路、升压站基础施工等工程同步推进。项目统筹调配人力机械,抢抓有利天气加压奋进,紧盯各关键节点,全力保障各项任务高效推进。

  安徽新能源公司

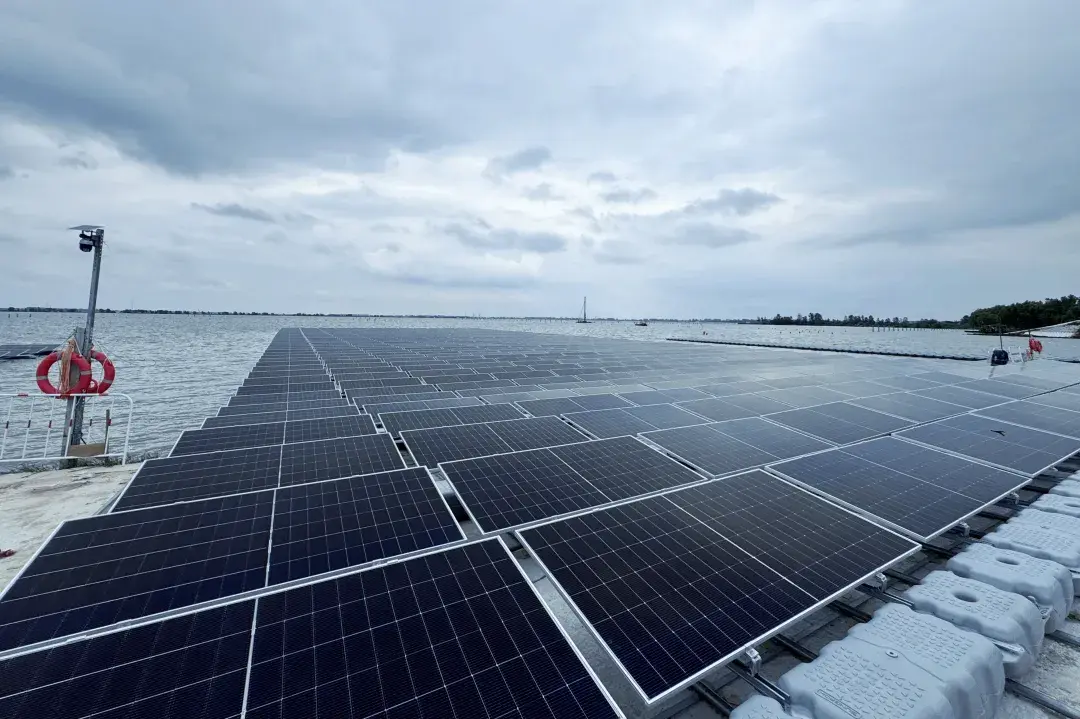

  7月14日,凤台新集125兆瓦水面光伏项目建设现场,机械轰鸣、人员忙碌,项目建设人员抢抓夏季施工窗口期,用实干按下工程建设“快进键”。水面打桩、锚块施工已超九成,组件安装同步推进,安全管控全程从严从实,锚定9月底完成组件安装关键节点全面提速。

  攸县能源公司

  新圩二期90兆瓦光伏项目建设加速推进。项目团队紧盯工期节点,抢抓施工窗口期,严抓现场安全质量管控。7月10日,项目顺利完成首次并网,标志着工程建设迈出关键一步。目前,全场桩基施工已基本完成,支架及光伏组件安装稳步提速,项目团队正全力冲刺,确保按期实现全容量投产。

  南京热电公司

  龙袍50.88兆瓦渔光互补项目正加速攻坚,全面进入支架组件安装与升压站基础施工“双线并进”阶段。项目严把外包人员、材料入场等前置关,通过业主代班、视频监控及防汛演练等举措,为工程平稳推进筑牢“安全堤”。

  王滩发电公司

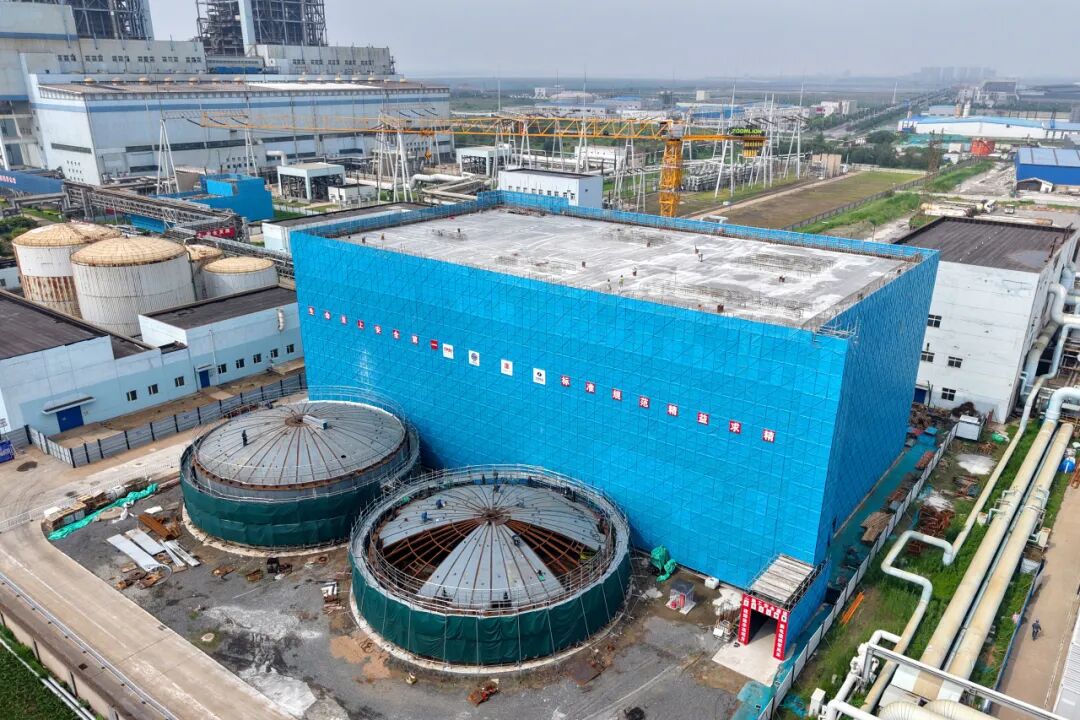

  7月7日,熔盐储热项目顺利完成主厂房封顶,土建主体工程全面完工,项目正式转入设备安装、系统调试攻坚阶段。该公司将继续统筹推进安全、质量、进度各项工作,加快后续工程建设,保障项目按期投产,以储能新技术赋能绿色转型,助力区域新型电力系统建设。
