保定西大园110千伏变电站启用基坑气膜施工 跑出电网建设“加速度”

来源:中国能源新闻网 时间:2026-07-02 16:15

  日前,保定吉达公司西大园110千伏变电站项目施工现场建设正酣。其中新建工程创新落地基坑气膜全封闭施工技术,由保定吉达公司实施建设,该工艺为河北新建工程中创新应用基坑气膜全封闭施工技术,这也是河北省电力系统在保定首个落地该工艺的电力基建项目,以绿色智能施工新模式破解工期、环保、天气多重难题。

  西大园110千伏变电站坐落于火车站西侧,占地5.67亩,是保定市优化城区电网布局、稳定民生电力供应的重点工程。按照建设调度要求,项目需于10月底全面竣工,工程今年5月初开工,计划8月30日完成设备交付安装、10月30日正式送电。整体土建工期仅三个半月,施工周期极度紧张。叠加6至9月保定主汛期雷雨、大风、降雨天气频发,露天施工极易中断;同时全市大气污染防治管控严苛,传统施工模式扬尘、噪音管控压力大,难以兼顾建设节点与环保要求。

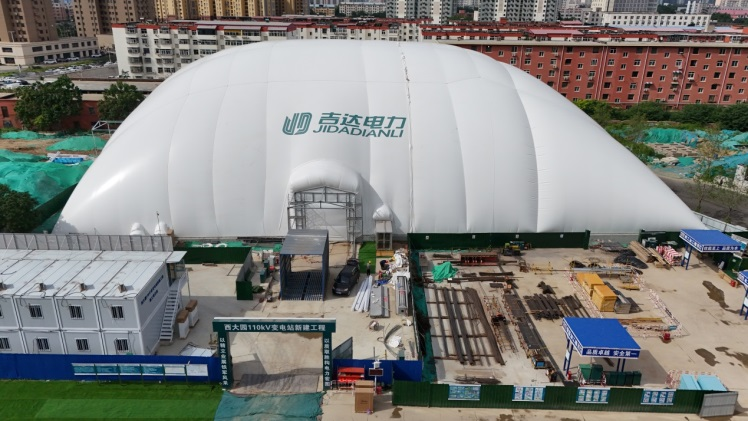

  为统筹抓好安全、质量、进度、环保四项核心任务,严守绿色施工标准,西大园项目部反复研讨论证,引入大型基坑气膜全封闭施工体系。这座绿色智能“施工穹顶”整体长79米、宽53米、高22米,可完整覆盖基坑作业区域,实现全天候不间断标准化施工。据项目负责人孙芝心介绍,基坑气膜为充气密闭结构,依靠恒定气压成型,环保优势十分突出:能够阻隔90%施工扬尘、隔绝90%紫外线、降低80%施工噪音,从源头落实扬尘、噪声治理,完全契合本地绿色文明施工管控标准。气膜结构可抵御12级强风,彻底摆脱降雨、大风、高温等恶劣天气制约,雨天、夜间均可正常作业,有效延长每日施工时长,为压缩工期、抢抓建设节点提供硬核支撑。

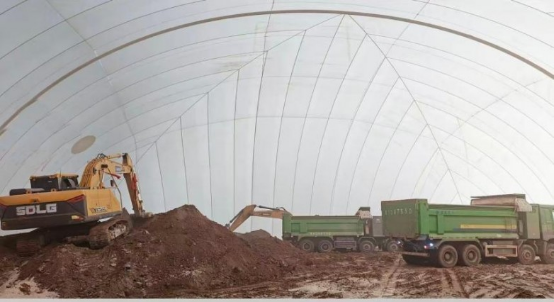

  施工实操层面,气膜内部无梁无柱、空间开阔通透,大型工程机械可自由进场,各道工序高效衔接,施工效率显著提升。安全保障上,项目选用B1级防火阻燃膜材,阻燃性能优异、无有毒气体释放;配套基坑侧壁位移抑制装置,提升基坑整体稳定性,搭配智能温控、恒压监测系统,实时调控施工环境,全方位筑牢现场安全生产防线。

  此次基坑气膜新技术在保定市电力基建领域首次落地,是电网建设践行绿色、智能、精益施工理念的创新实践。下一步,吉达公司将充分发扬“电力铁军精神”,细化施工方案、严格把控施工工艺,有序推进土建、设备安装等工序,全力保障工程按期优质竣工送电,为城市建设添砖加瓦。(马瑞涛 张鹏)
